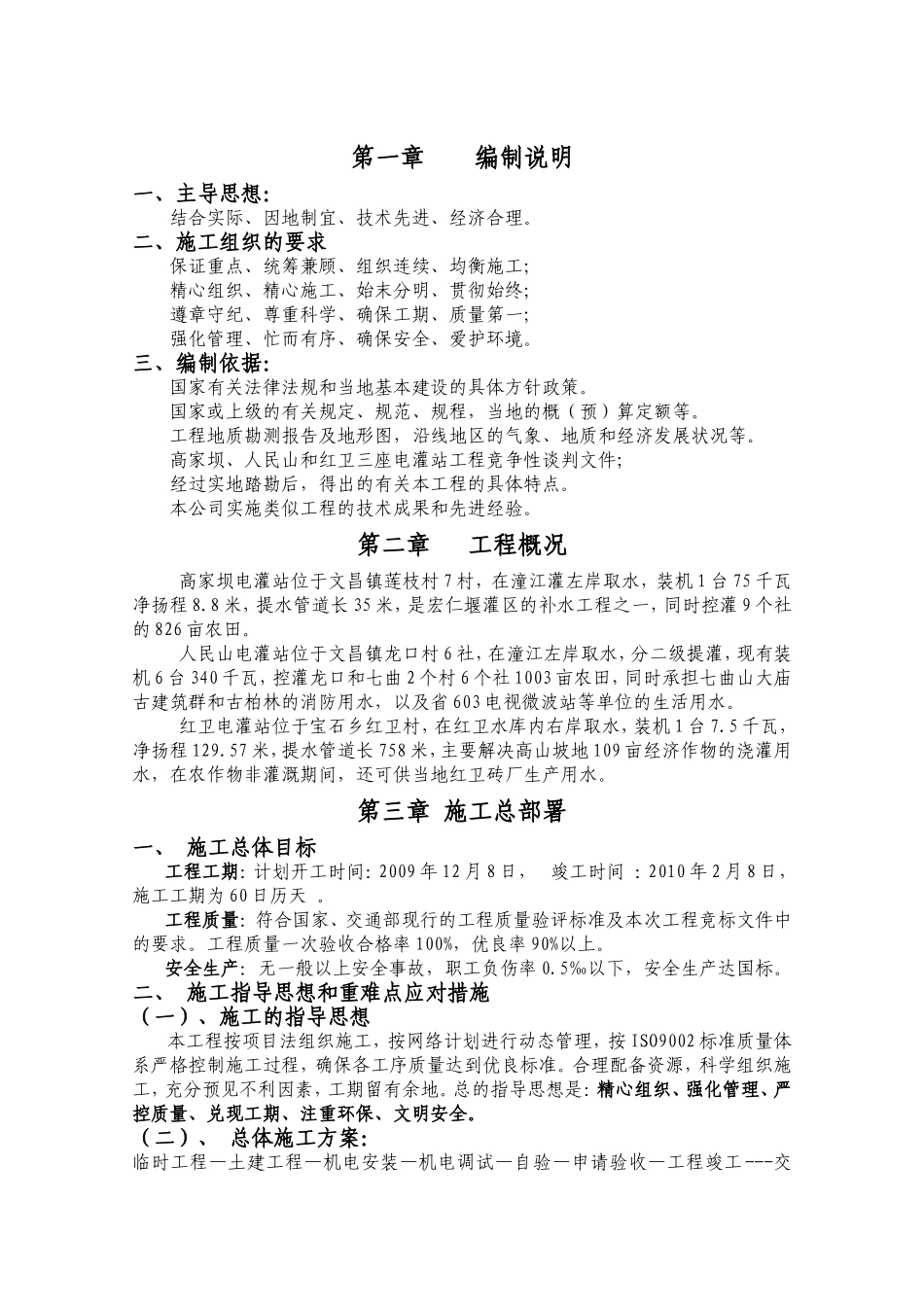

第一章编制说明一、主导思想:结合实际、因地制宜、技术先进、经济合理
二、施工组织的要求保证重点、统筹兼顾、组织连续、均衡施工;精心组织、精心施工、始末分明、贯彻始终;遵章守纪、尊重科学、确保工期、质量第一;强化管理、忙而有序、确保安全、爱护环境
三、编制依据:国家有关法律法规和当地基本建设的具体方针政策
国家或上级的有关规定、规范、规程,当地的概(预)算定额等
工程地质勘测报告及地形图,沿线地区的气象、地质和经济发展状况等
高家坝、人民山和红卫三座电灌站工程竞争性谈判文件;经过实地踏勘后,得出的有关本工程的具体特点
本公司实施类似工程的技术成果和先进经验
第二章工程概况高家坝电灌站位于文昌镇莲枝村7村,在潼江灌左岸取水,装机1台75千瓦净扬程8
8米,提水管道长35米,是宏仁堰灌区的补水工程之一,同时控灌9个社的826亩农田
人民山电灌站位于文昌镇龙口村6社,在潼江左岸取水,分二级提灌,现有装机6台340千瓦,控灌龙口和七曲2个村6个社1003亩农田,同时承担七曲山大庙古建筑群和古柏林的消防用水,以及省603电视微波站等单位的生活用水
红卫电灌站位于宝石乡红卫村,在红卫水库内右岸取水,装机1台7
5千瓦,净扬程129
57米,提水管道长758米,主要解决高山坡地109亩经济作物的浇灌用水,在农作物非灌溉期间,还可供当地红卫砖厂生产用水
第三章施工总部署一、施工总体目标工程工期:计划开工时间:2009年12月8日,竣工时间:2010年2月8日,施工工期为60日历天
工程质量:符合国家、交通部现行的工程质量验评标准及本次工程竞标文件中的要求
工程质量一次验收合格率100%,优良率90%以上
安全生产:无一般以上安全事故,职工负伤率0
5‰以下,安全生产达国标
二、施工指导思想和重难点应对措施(一)、施工的指导思想本工程按项目法组织施工,按网络计划进行动态管理,按ISO9002标
