嘉陵江梯级渠化利泽航运枢纽进场道路(左岸)工程K3+000~K5+728
85路基土石方开挖施工方案编制单位:中国葛洲坝集团股份有限公司嘉陵江梯级渠化利泽航运枢纽工程施工项目部编制日期:2008年4月20日K3+000~K5+728
85路基土石方开挖施工方案一、路基土石方开挖K3+000-K5+728

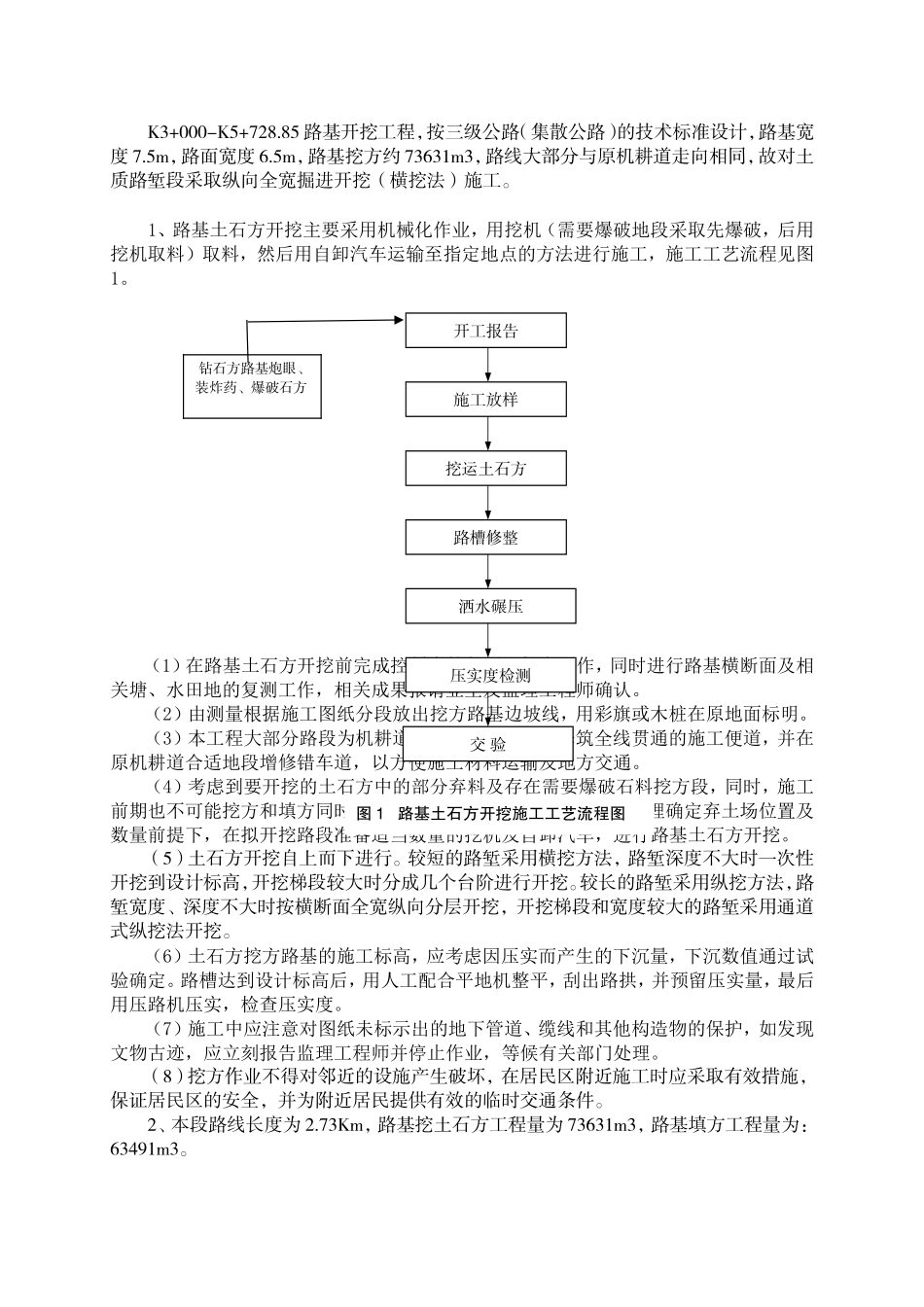

85路基开挖工程,按三级公路(集散公路)的技术标准设计,路基宽度7
5m,路面宽度6
5m,路基挖方约73631m3,路线大部分与原机耕道走向相同,故对土质路堑段采取纵向全宽掘进开挖(横挖法)施工
1、路基土石方开挖主要采用机械化作业,用挖机(需要爆破地段采取先爆破,后用挖机取料)取料,然后用自卸汽车运输至指定地点的方法进行施工,施工工艺流程见图1
(1)在路基土石方开挖前完成控制点的复测及加密工作,同时进行路基横断面及相关塘、水田地的复测工作,相关成果报请业主及监理工程师确认
(2)由测量根据施工图纸分段放出挖方路基边坡线,用彩旗或木桩在原地面标明
(3)本工程大部分路段为机耕道改建,正式施工前修筑全线贯通的施工便道,并在原机耕道合适地段增修错车道,以方便施工材料运输及地方交通
(4)考虑到要开挖的土石方中的部分弃料及存在需要爆破石料挖方段,同时,施工前期也不可能挖方和填方同时进行,爆破手续经报批后,在已经合理确定弃土场位置及数量前提下,在拟开挖路段准备适当数量的挖机及自卸汽车,进行路基土石方开挖
(5)土石方开挖自上而下进行
较短的路堑采用横挖方法,路堑深度不大时一次性开挖到设计标高,开挖梯段较大时分成几个台阶进行开挖
较长的路堑采用纵挖方法,路堑宽度、深度不大时按横断面全宽纵向分层开挖,开挖梯段和宽度较大的路堑采用通道式纵挖法开挖
(6)土石方挖方路基的施工标高,应考虑因压实而产生的下沉量,下沉数值通过试验确定

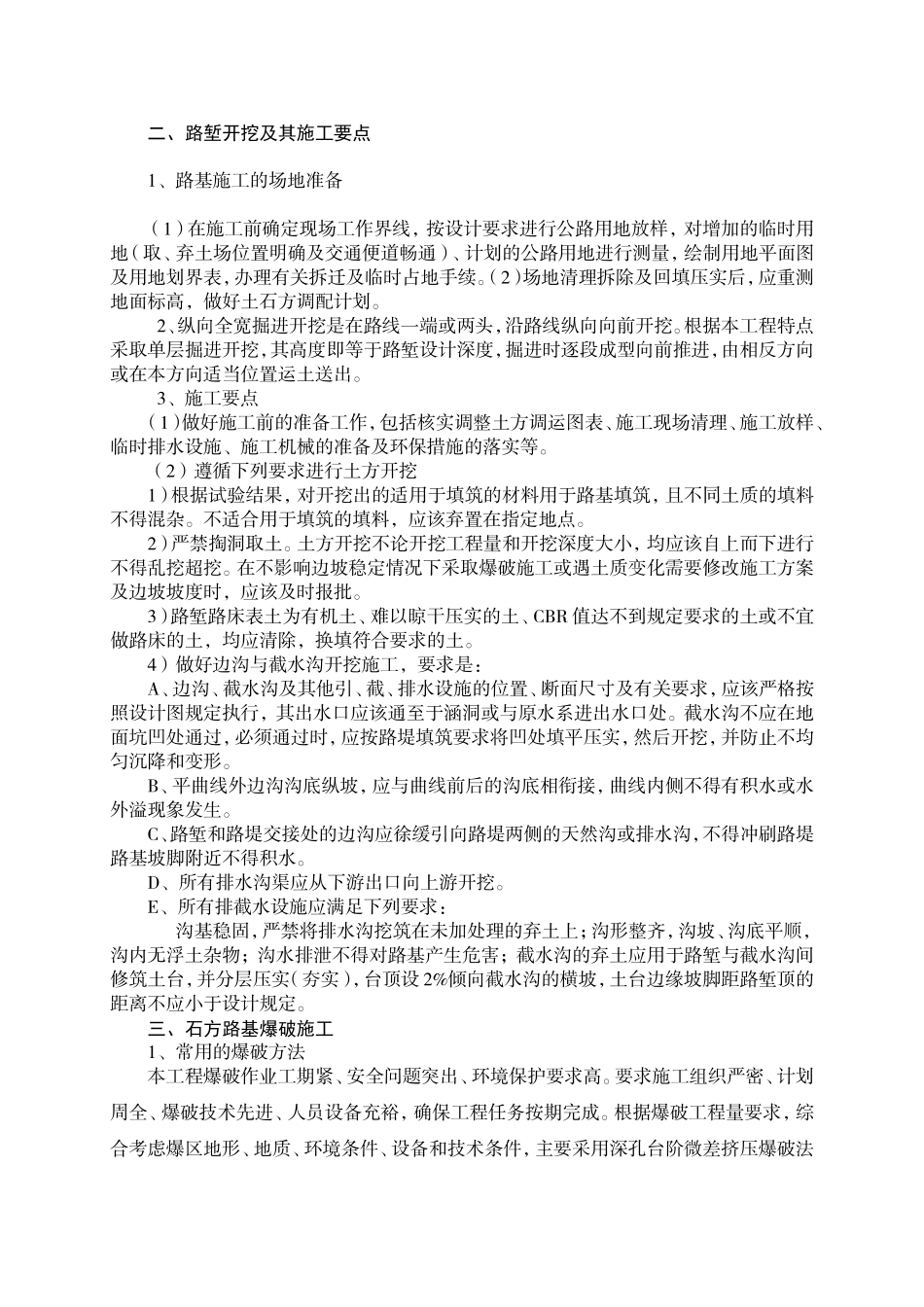

路槽达到设计标高后,用人工配合平地机整平,刮出路拱,并预
