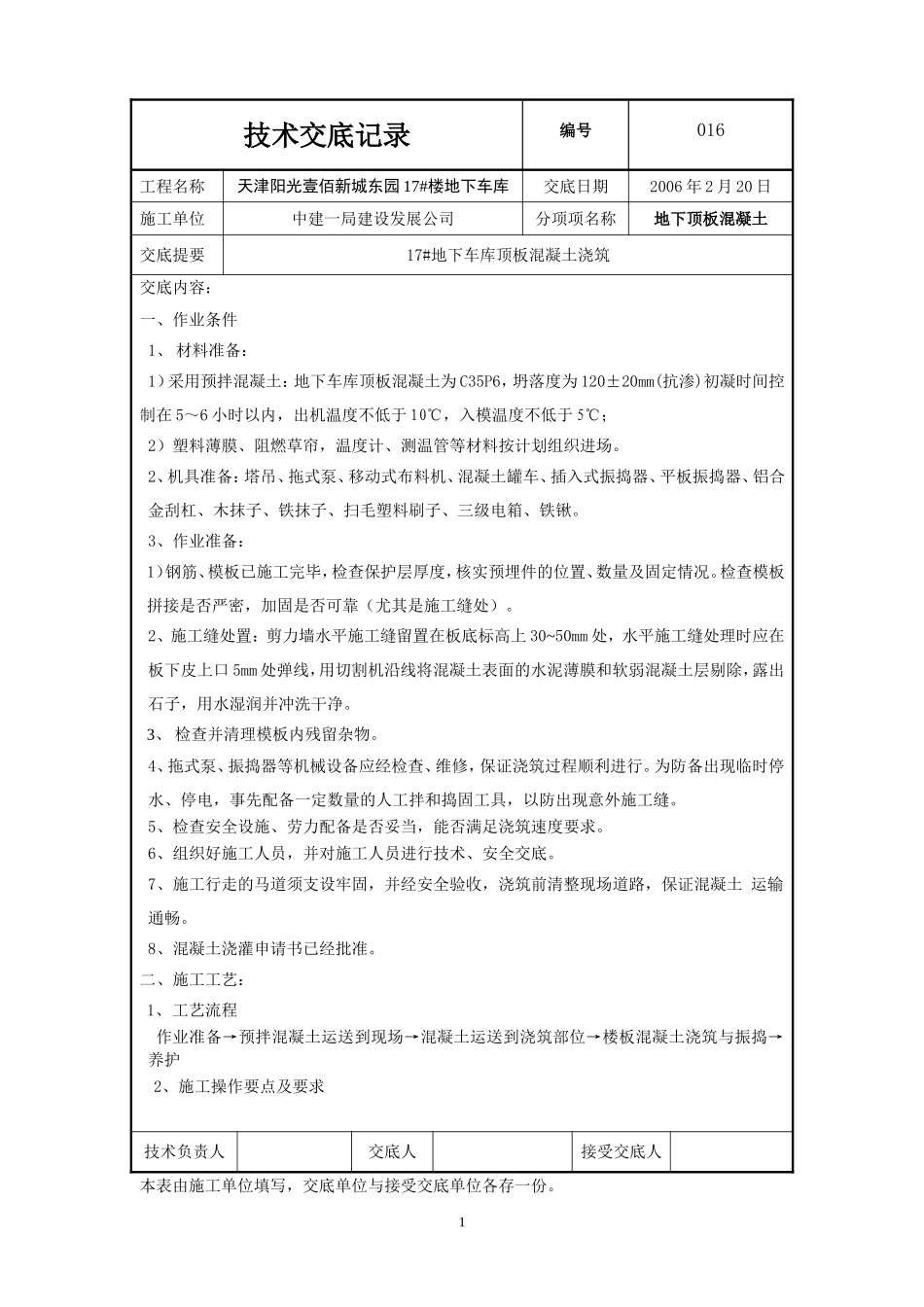

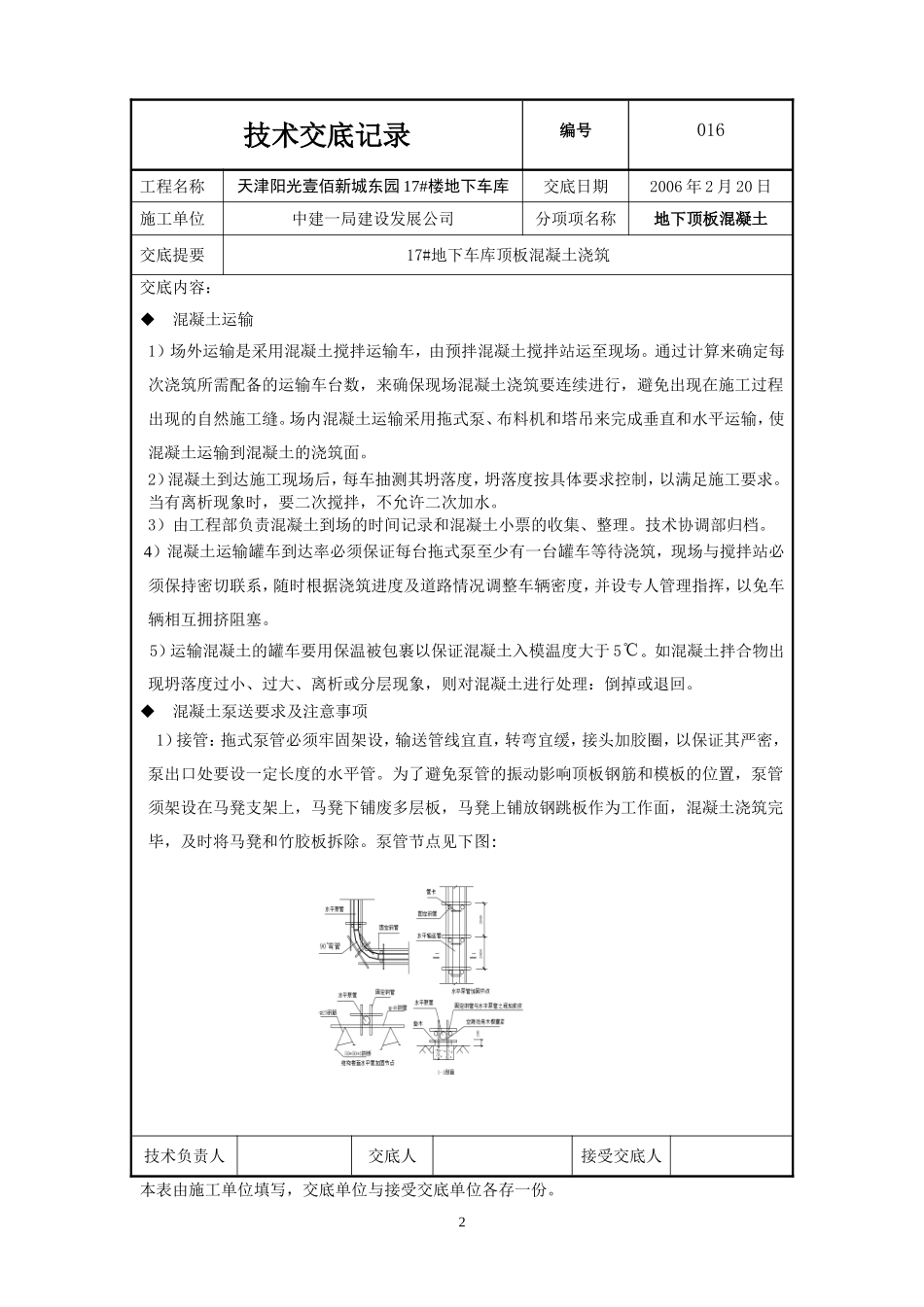

技术交底记录编号016工程名称天津阳光壹佰新城东园17#楼地下车库交底日期2006年2月20日施工单位中建一局建设发展公司分项项名称地下顶板混凝土交底提要17#地下车库顶板混凝土浇筑交底内容:一、作业条件1、材料准备:1)采用预拌混凝土:地下车库顶板混凝土为C35P6,坍落度为120±20mm(抗渗)初凝时间控制在5~6小时以内,出机温度不低于10℃,入模温度不低于5℃;2)塑料薄膜、阻燃草帘,温度计、测温管等材料按计划组织进场
2、机具准备:塔吊、拖式泵、移动式布料机、混凝土罐车、插入式振捣器、平板振捣器、铝合金刮杠、木抹子、铁抹子、扫毛塑料刷子、三级电箱、铁锹
3、作业准备:1)钢筋、模板已施工完毕,检查保护层厚度,核实预埋件的位置、数量及固定情况
检查模板拼接是否严密,加固是否可靠(尤其是施工缝处)
2、施工缝处置:剪力墙水平施工缝留置在板底标高上30~50mm处,水平施工缝处理时应在板下皮上口5mm处弹线,用切割机沿线将混凝土表面的水泥薄膜和软弱混凝土层剔除,露出石子,用水湿润并冲洗干净
3、检查并清理模板内残留杂物
4、拖式泵、振捣器等机械设备应经检查、维修,保证浇筑过程顺利进行
为防备出现临时停水、停电,事先配备一定数量的人工拌和捣固工具,以防出现意外施工缝
5、检查安全设施、劳力配备是否妥当,能否满足浇筑速度要求
6、组织好施工人员,并对施工人员进行技术、安全交底
7、施工行走的马道须支设牢固,并经安全验收,浇筑前清整现场道路,保证混凝土运输通畅
8、混凝土浇灌申请书已经批准

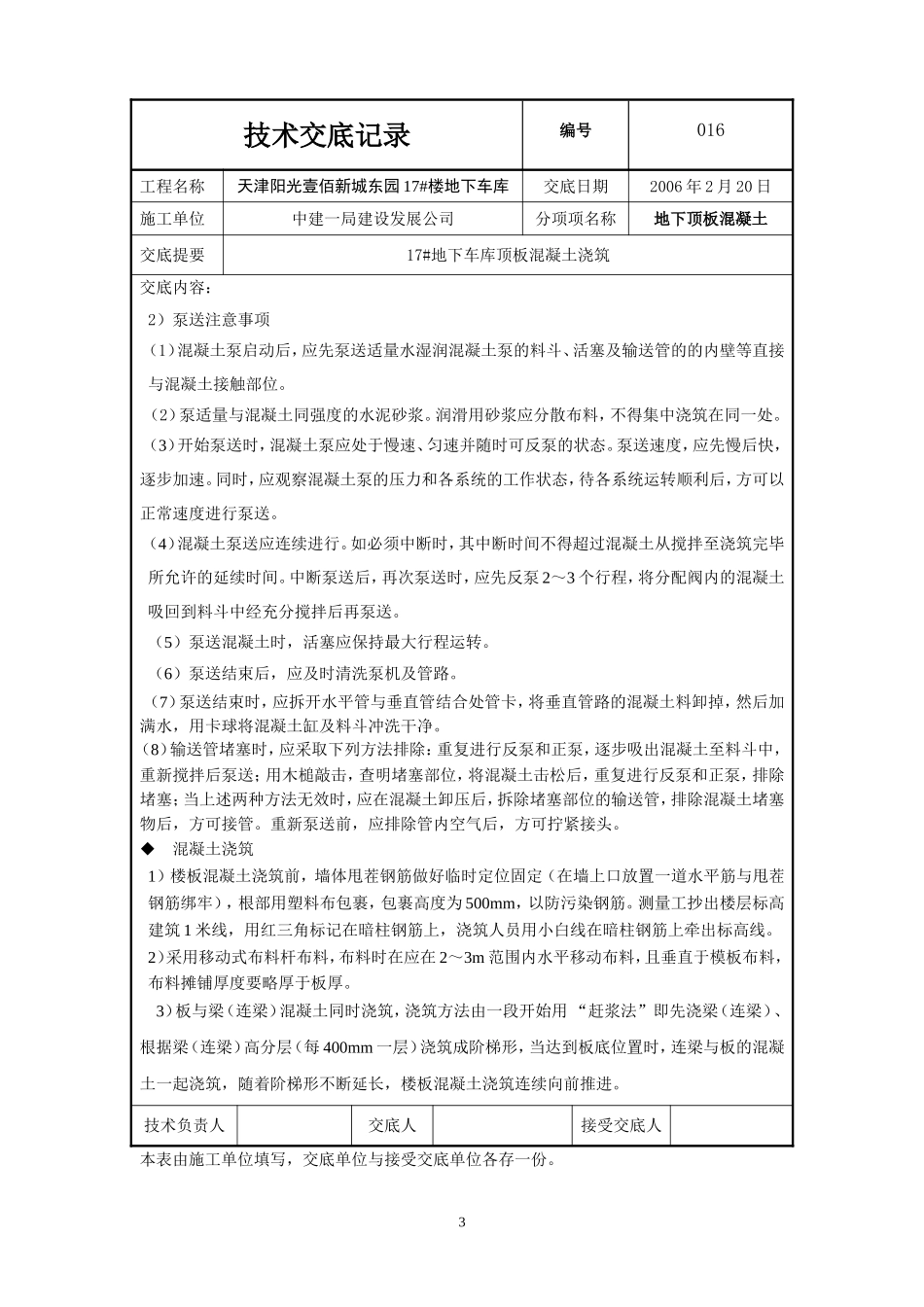

二、施工工艺:1、工艺流程作业准备→预拌混凝土运送到现场→混凝土运送到浇筑部位→楼板混凝土浇筑与振捣→养护2、施工操作要点及要求技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份
1技术交底记录编号016工程名称天津阳光壹佰新城东园17#楼地下车库交底日期200
