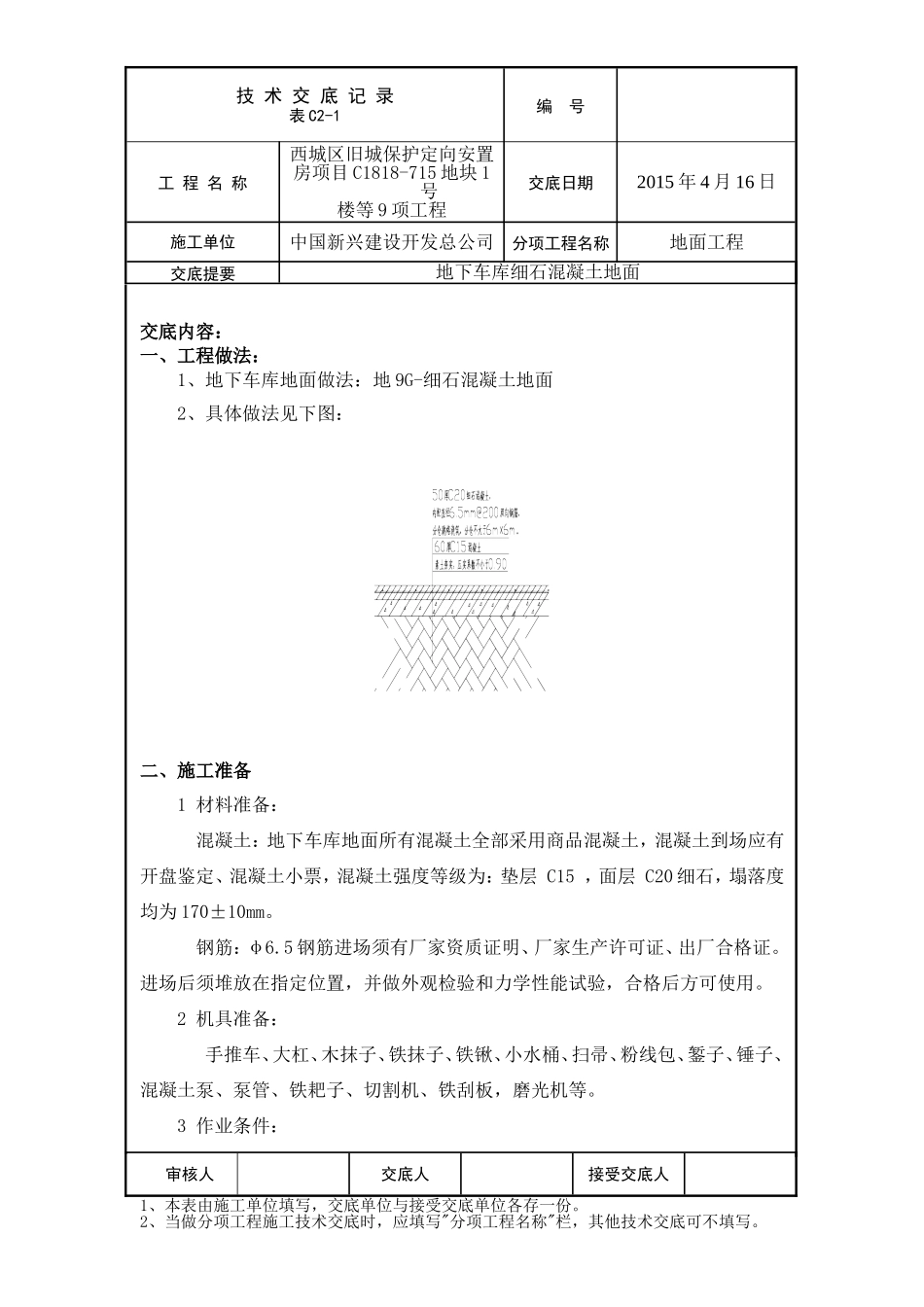

技术交底记录表C2-1编号工程名称西城区旧城保护定向安置房项目C1818-715地块1号楼等9项工程交底日期2015年4月16日施工单位中国新兴建设开发总公司分项工程名称地面工程交底提要地下车库细石混凝土地面交底内容:一、工程做法:1、地下车库地面做法:地9G-细石混凝土地面2、具体做法见下图:二、施工准备1材料准备:混凝土:地下车库地面所有混凝土全部采用商品混凝土,混凝土到场应有开盘鉴定、混凝土小票,混凝土强度等级为:垫层C15,面层C20细石,塌落度均为170±10mm
5钢筋进场须有厂家资质证明、厂家生产许可证、出厂合格证
进场后须堆放在指定位置,并做外观检验和力学性能试验,合格后方可使用
2机具准备:手推车、大杠、木抹子、铁抹子、铁锹、小水桶、扫帚、粉线包、錾子、锤子、混凝土泵、泵管、铁耙子、切割机、铁刮板,磨光机等
3作业条件:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

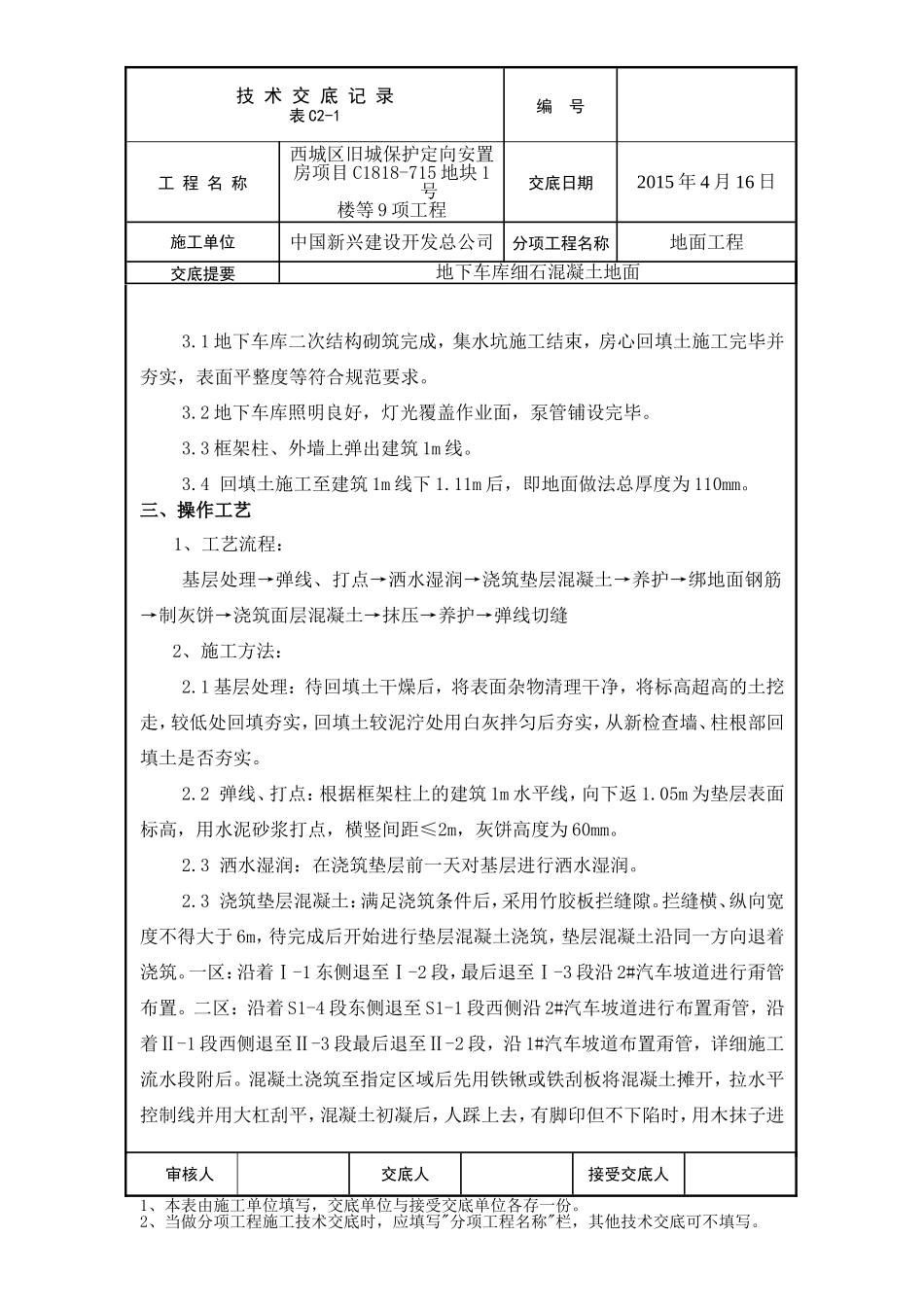

技术交底记录表C2-1编号工程名称西城区旧城保护定向安置房项目C1818-715地块1号楼等9项工程交底日期2015年4月16日施工单位中国新兴建设开发总公司分项工程名称地面工程交底提要地下车库细石混凝土地面3
1地下车库二次结构砌筑完成,集水坑施工结束,房心回填土施工完毕并夯实,表面平整度等符合规范要求
2地下车库照明良好,灯光覆盖作业面,泵管铺设完毕
3框架柱、外墙上弹出建筑1m线
4回填土施工至建筑1m线下1
11m后,即地面做法总厚度为110mm

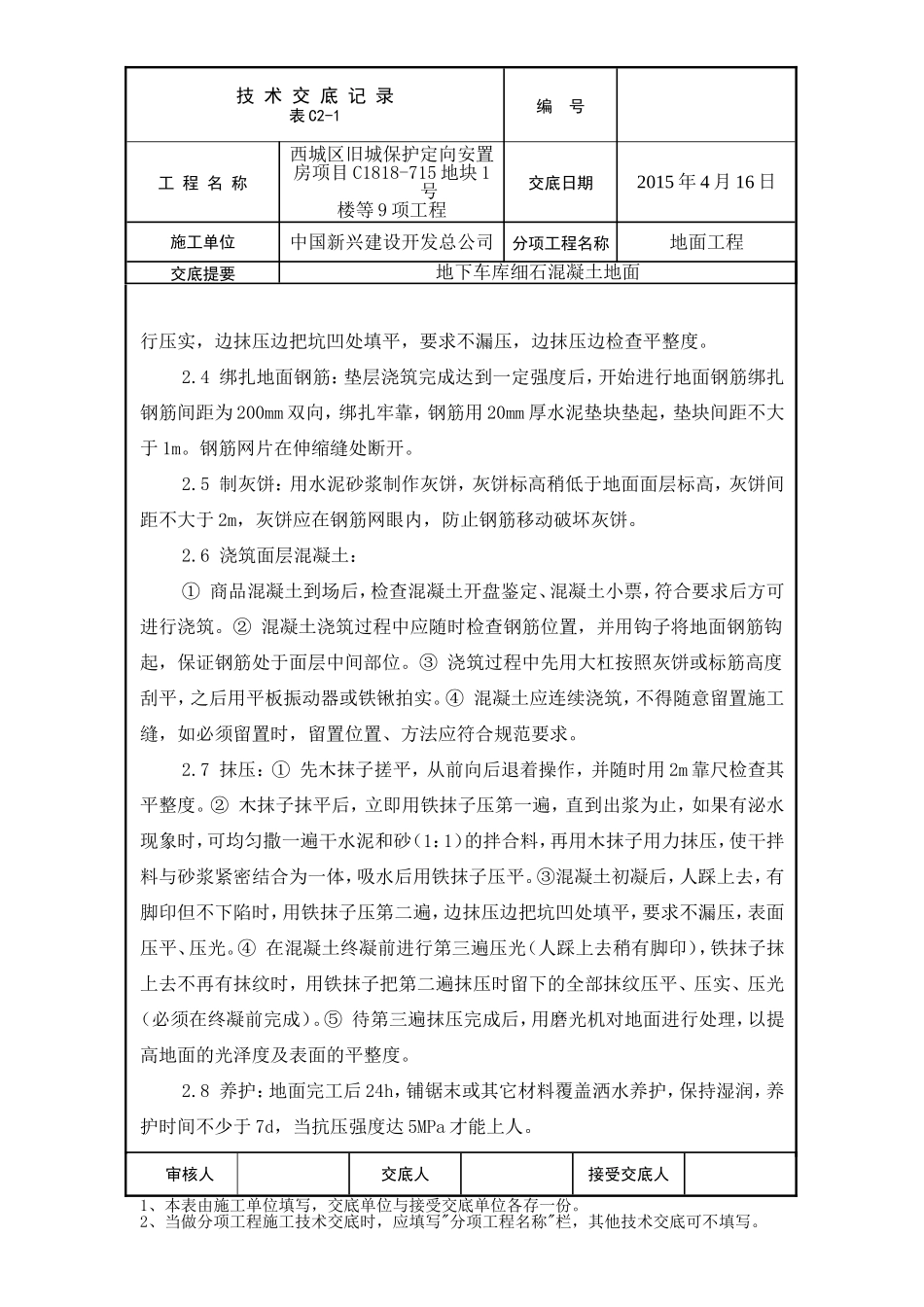

三、操作工艺1、工艺流程:基层处理→弹线、打点→洒水湿润→浇筑垫层混凝土→养护→绑地面钢筋→制灰饼→浇筑面层混凝土→抹压→养护→弹线切缝2、施工方法:2
1基层处理:待回填土干燥后,将表面杂物清理干净,将标高超
