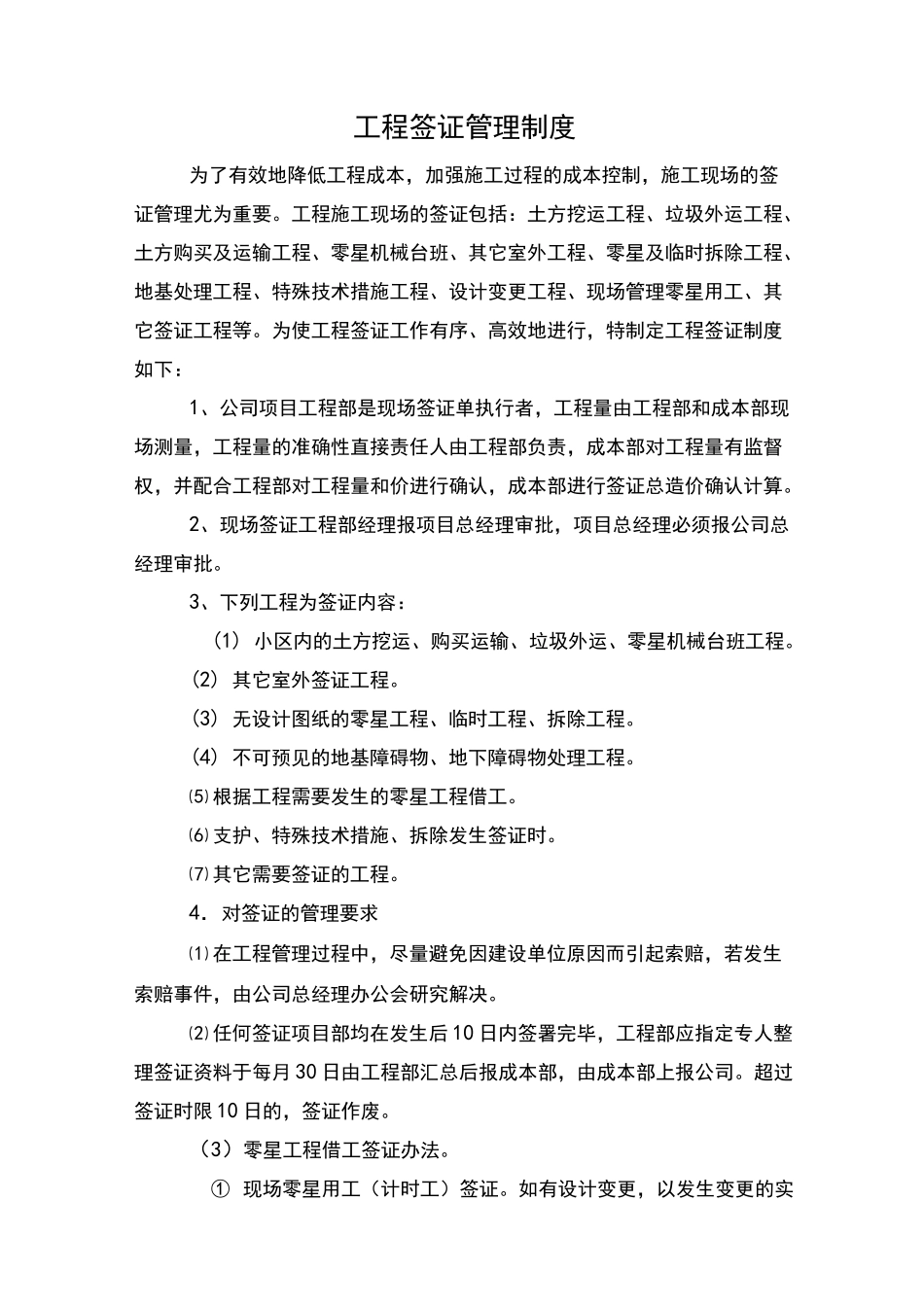

项目工程签证管理制度工程签证管理制度为了有效地降低工程成本,加强施工过程的成本控制,施工现场的签证管理尤为重要
工程施工现场的签证包括:土方挖运工程、垃圾外运工程、土方购买及运输工程、零星机械台班、其它室外工程、零星及临时拆除工程、地基处理工程、特殊技术措施工程、设计变更工程、现场管理零星用工、其它签证工程等
为使工程签证工作有序、高效地进行,特制定工程签证制度如下:1、公司项目工程部是现场签证单执行者,工程量由工程部和成本部现场测量,工程量的准确性直接责任人由工程部负责,成本部对工程量有监督权,并配合工程部对工程量和价进行确认,成本部进行签证总造价确认计算
2、现场签证工程部经理报项目总经理审批,项目总经理必须报公司总经理审批
3、下列工程为签证内容:(1)小区内的土方挖运、购买运输、垃圾外运、零星机械台班工程
(2)其它室外签证工程
(3)无设计图纸的零星工程、临时工程、拆除工程
(4)不可预见的地基障碍物、地下障碍物处理工程
⑸根据工程需要发生的零星工程借工
⑹支护、特殊技术措施、拆除发生签证时
⑺其它需要签证的工程
4.对签证的管理要求⑴在工程管理过程中,尽量避免因建设单位原因而引起索赔,若发生索赔事件,由公司总经理办公会研究解决
⑵任何签证项目部均在发生后10日内签署完毕,工程部应指定专人整理签证资料于每月30日由工程部汇总后报成本部,由成本部上报公司
超过签证时限10日的,签证作废
(3)零星工程借工签证办法
①现场零星用工(计时工)签证
如有设计变更,以发生变更的实际工程量为准,不得再另签零用工(计时工),由项目部审核实施结果

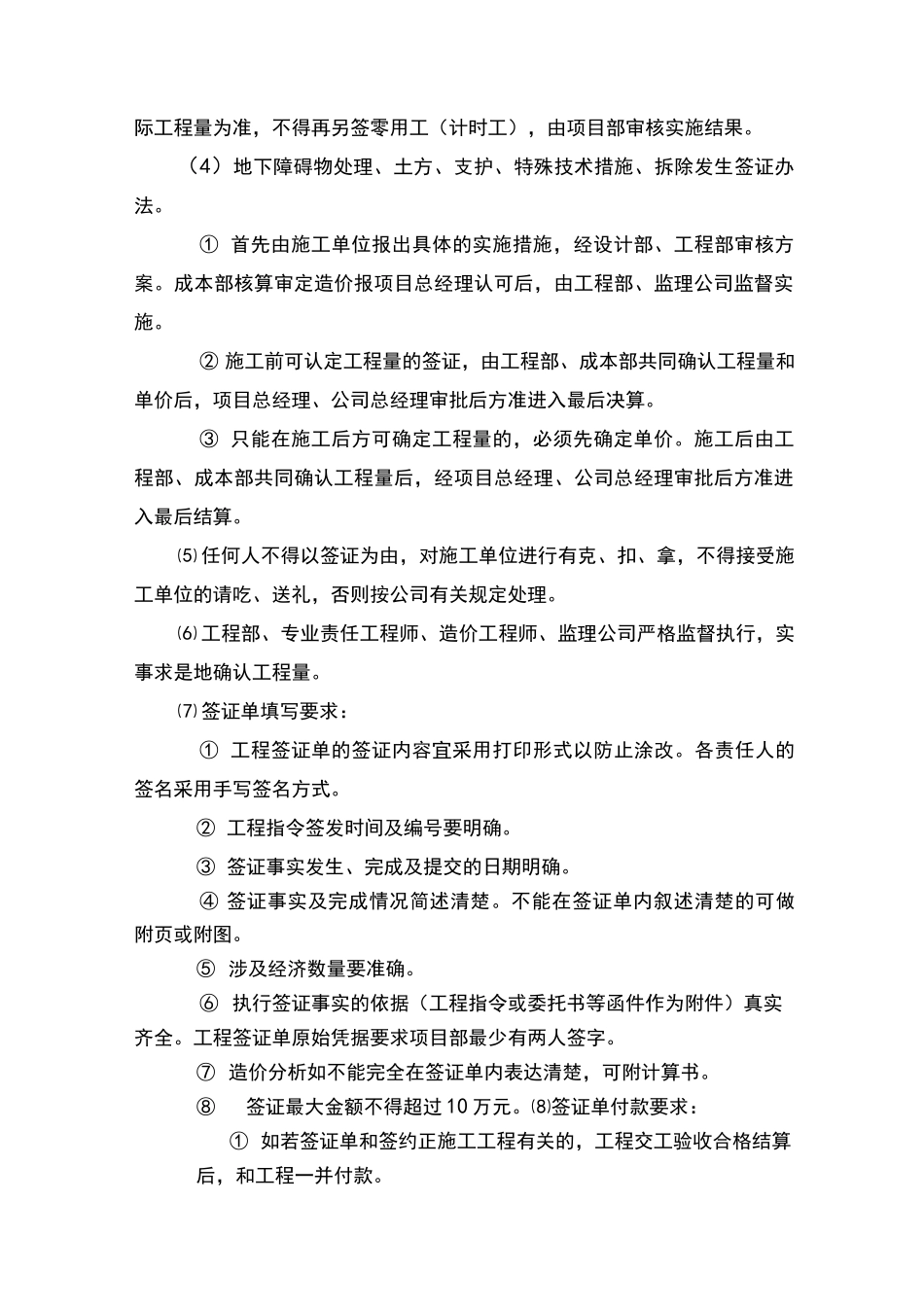

(4)地下障碍物处理、土方、支护、特殊技术措施、拆除发生签证办法
①首先由施工单位报出具体的实施措施,经设计部、工程部审核方案
成本部核算审定造价报项目总经理认可后,由工程部、监理公司监督实施
②施工前可认定工程量的签证,由工程部、成本
