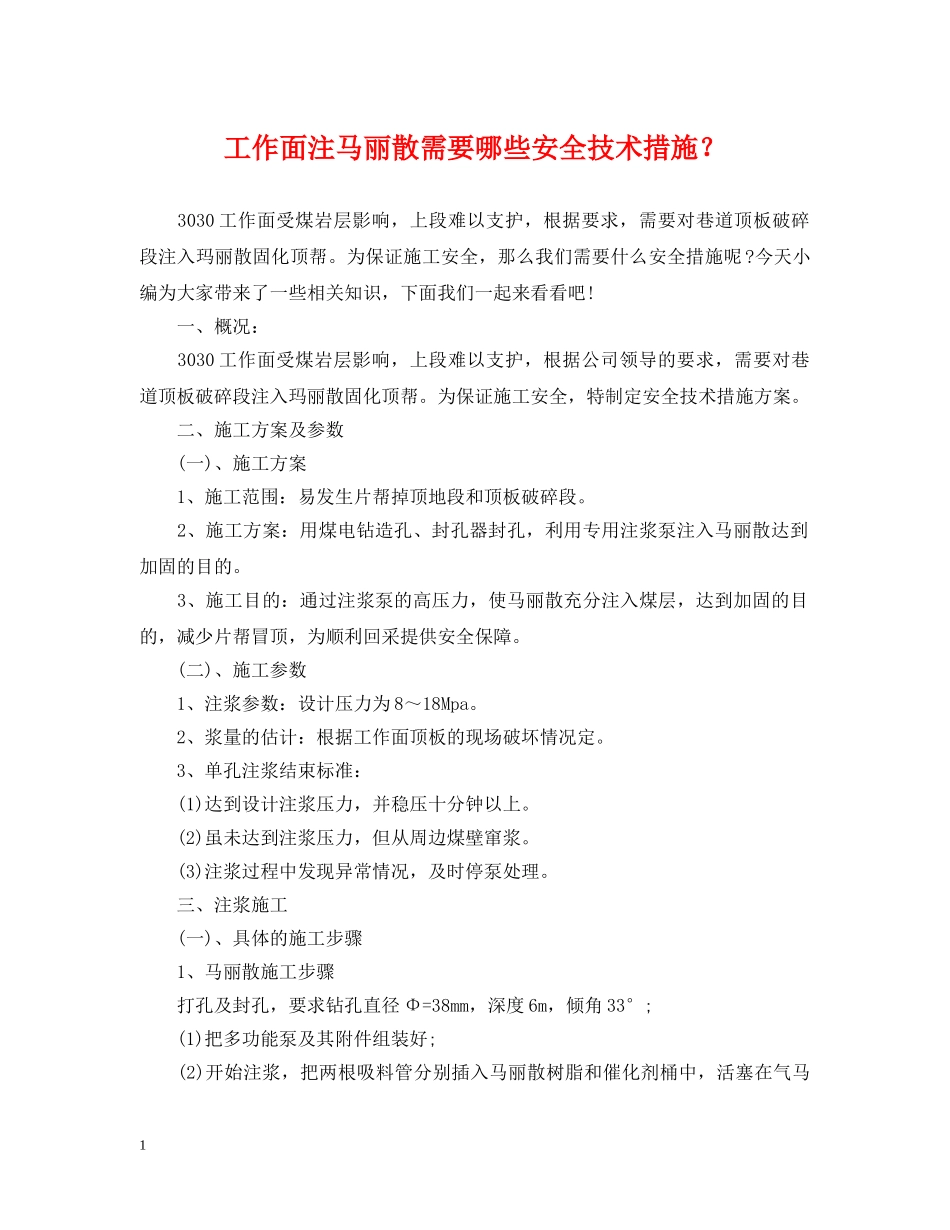

工作面注马丽散需要哪些安全技术措施
3030工作面受煤岩层影响,上段难以支护,根据要求,需要对巷道顶板破碎段注入玛丽散固化顶帮
为保证施工安全,那么我们需要什么安全措施呢
今天小编为大家带来了一些相关知识,下面我们一起来看看吧
一、概况:3030工作面受煤岩层影响,上段难以支护,根据公司领导的要求,需要对巷道顶板破碎段注入玛丽散固化顶帮
为保证施工安全,特制定安全技术措施方案
二、施工方案及参数(一)、施工方案1、施工范围:易发生片帮掉顶地段和顶板破碎段
2、施工方案:用煤电钻造孔、封孔器封孔,利用专用注浆泵注入马丽散达到加固的目的
3、施工目的:通过注浆泵的高压力,使马丽散充分注入煤层,达到加固的目的,减少片帮冒顶,为顺利回采提供安全保障
(二)、施工参数1、注浆参数:设计压力为8~18Mpa
2、浆量的估计:根据工作面顶板的现场破坏情况定
3、单孔注浆结束标准:(1)达到设计注浆压力,并稳压十分钟以上

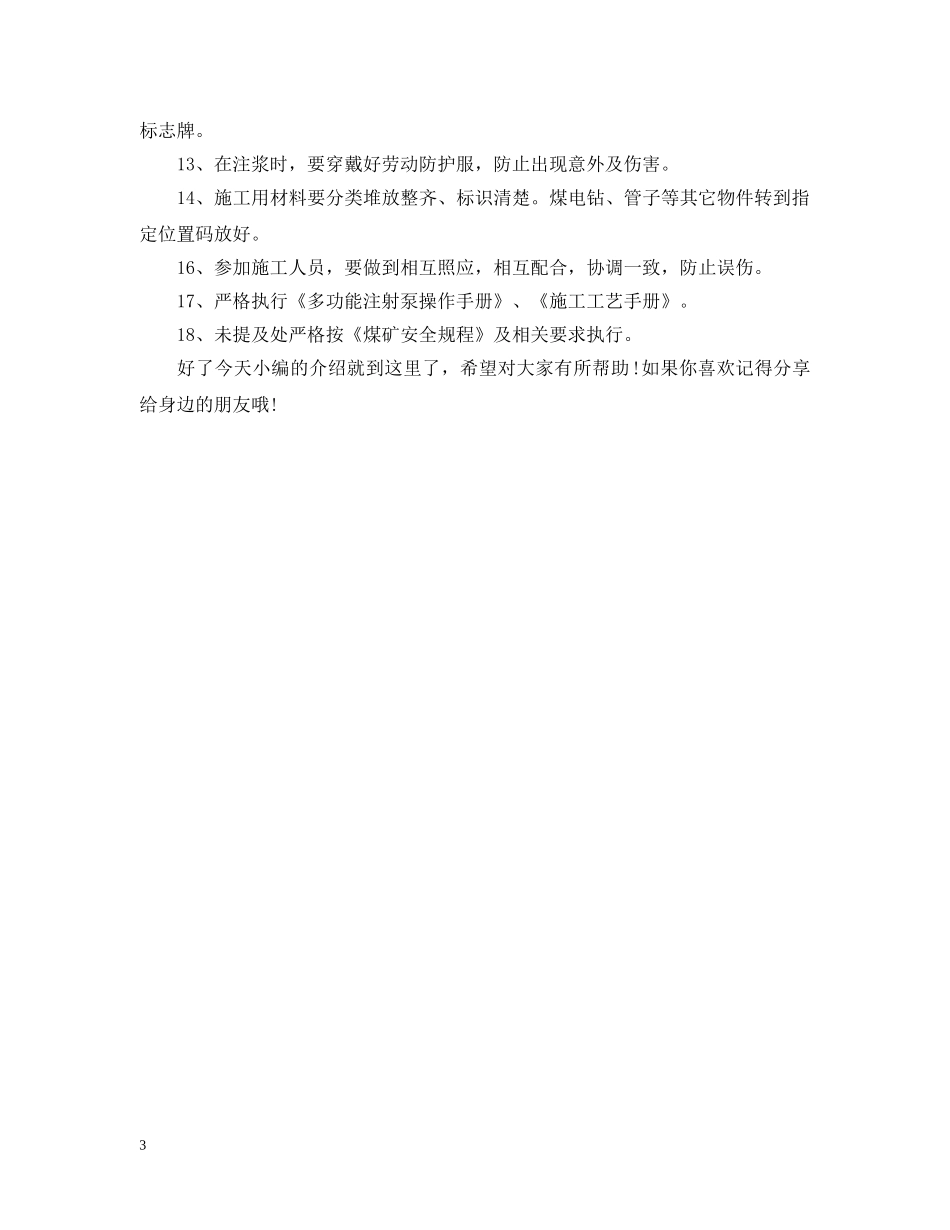

(2)虽未达到注浆压力,但从周边煤壁窜浆
(3)注浆过程中发现异常情况,及时停泵处理
三、注浆施工(一)、具体的施工步骤1、马丽散施工步骤打孔及封孔,要求钻孔直径Φ=38mm,深度6m,倾角33°;(1)把多功能泵及其附件组装好;(2)开始注浆,把两根吸料管分别插入马丽散树脂和催化剂桶中,活塞在气马1此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

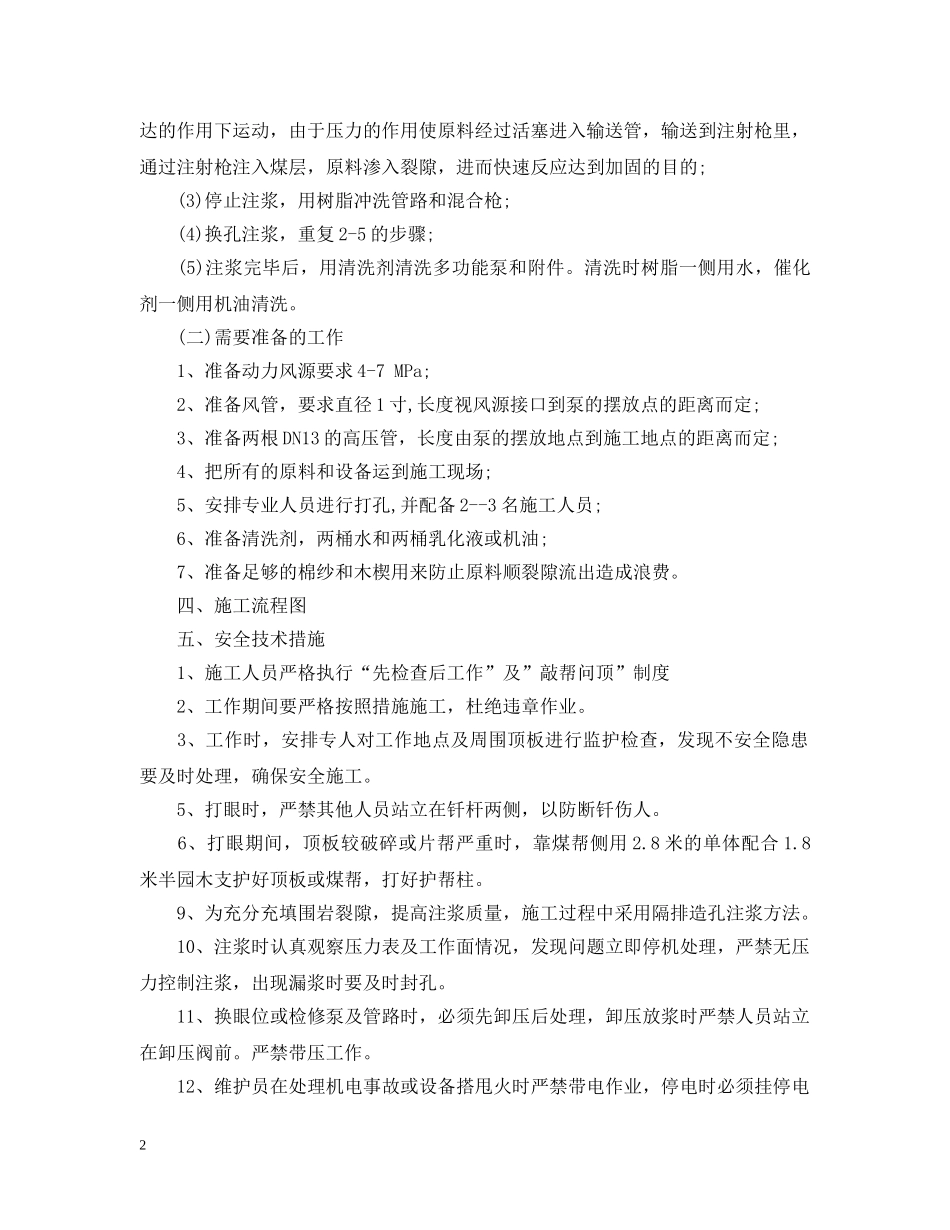

达的作用下运动,由于压力的作用使原料经过活塞进入输送管,输送到注射枪里,通过注射枪注入煤层,原料渗入裂隙,进而快速反应达到加固的目的;(3)停止注浆,用树脂冲洗管路和混合枪;(4)换孔注浆,重复2-5的步骤;(5)注浆完毕后,用清洗剂清洗多功能泵和附件
清洗时树脂一侧用水,催化剂一侧用机油清洗
(二)需要准备的工作
