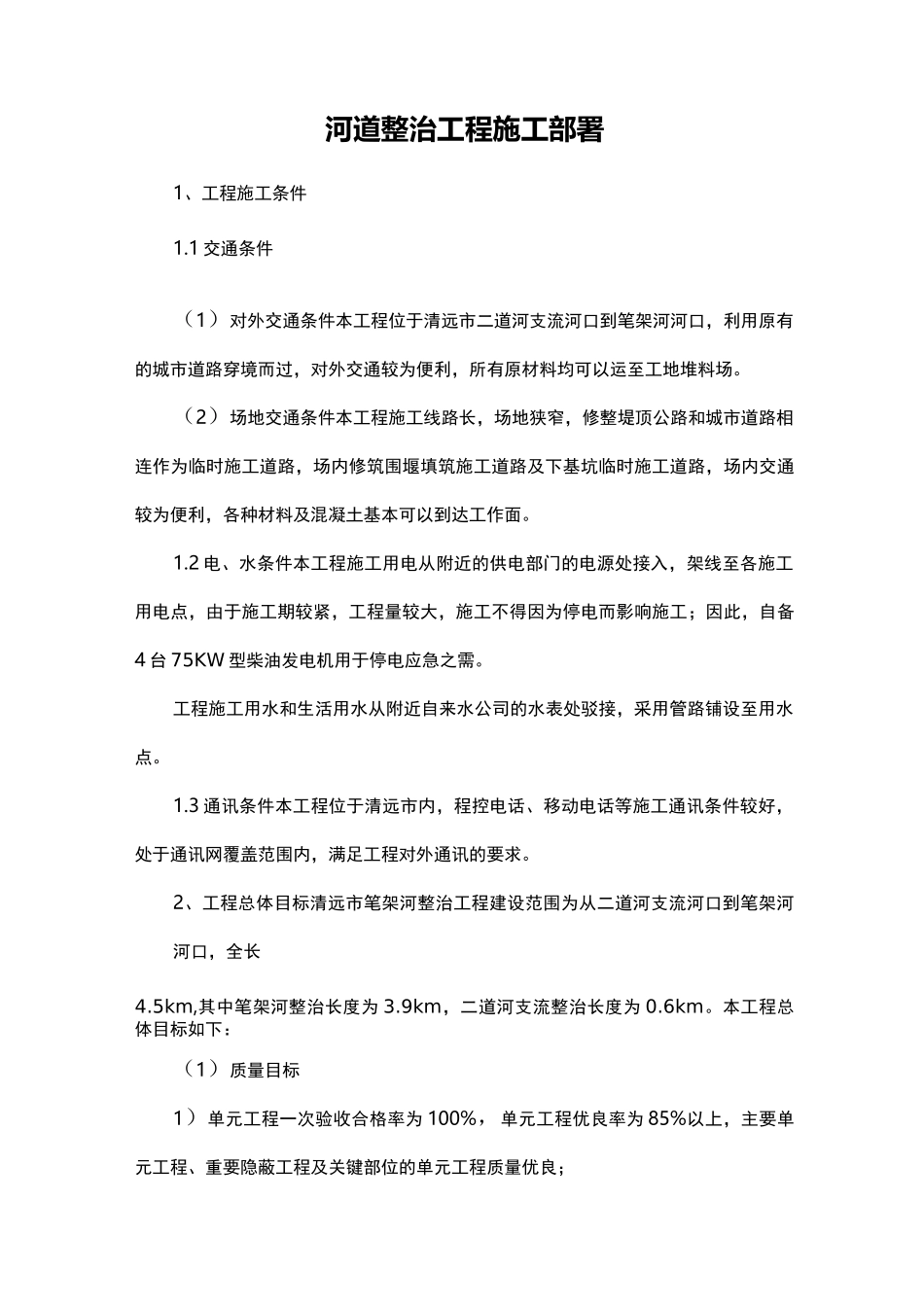

河道整治工程施工部署1、工程施工条件1
1交通条件(1)对外交通条件本工程位于清远市二道河支流河口到笔架河河口,利用原有的城市道路穿境而过,对外交通较为便利,所有原材料均可以运至工地堆料场
(2)场地交通条件本工程施工线路长,场地狭窄,修整堤顶公路和城市道路相连作为临时施工道路,场内修筑围堰填筑施工道路及下基坑临时施工道路,场内交通较为便利,各种材料及混凝土基本可以到达工作面
2电、水条件本工程施工用电从附近的供电部门的电源处接入,架线至各施工用电点,由于施工期较紧,工程量较大,施工不得因为停电而影响施工;因此,自备4台75KW型柴油发电机用于停电应急之需
工程施工用水和生活用水从附近自来水公司的水表处驳接,采用管路铺设至用水点
3通讯条件本工程位于清远市内,程控电话、移动电话等施工通讯条件较好,处于通讯网覆盖范围内,满足工程对外通讯的要求
2、工程总体目标清远市笔架河整治工程建设范围为从二道河支流河口到笔架河河口,全长4
5km,其中笔架河整治长度为3
9km,二道河支流整治长度为0
本工程总体目标如下:(1)质量目标1)单元工程一次验收合格率为100%,单元工程优良率为85%以上,主要单元工程、重要隐蔽工程及关键部位的单元工程质量优良;2)工程质量确保达到合格等级;3)争创清远市优良样板工程和广东省优良样板工程
(2)安全目标1)不发生因工重伤、死亡事故;2)不发生一般责任及以上交通事故;3)不发生一般责任及以上机电设备事故;4)不发生重大火灾事故;5)不发生集体食物中毒和传染病流行事件;6)不发生重大环境污染事件;7)不发生治安保卫事件;8)争创“清远市安全生产文明施工双优工地”
(3)文明施工目标:创文明施工标准工地,树立良好的企业形象
(4)工期目标:满足业主对工程工期的要求
本工程计划于2015年05月18日开工,2016年05月16日完工(具体
