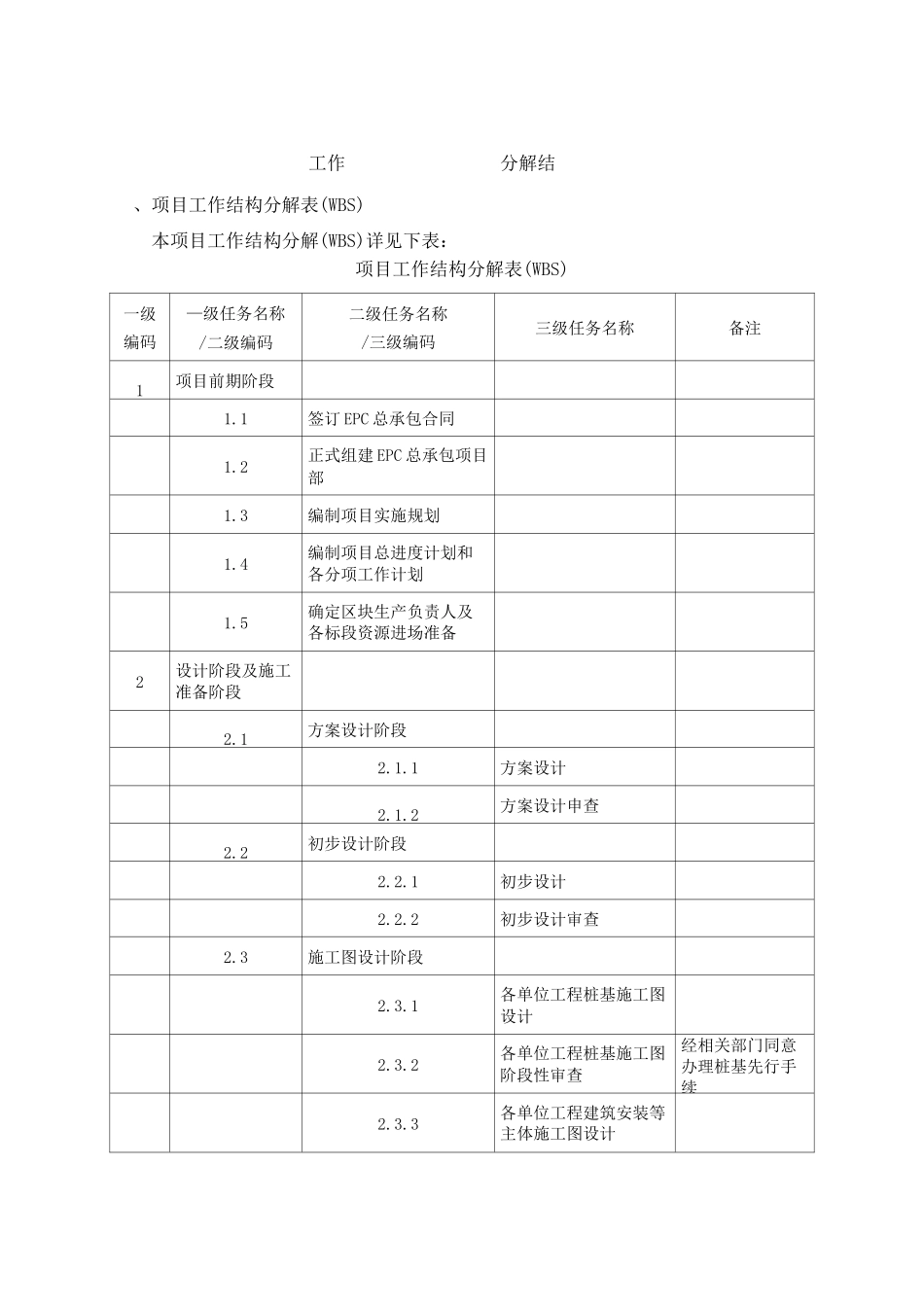

、项目工作结构分解表(WBS)本项目工作结构分解(WBS)详见下表:项目工作结构分解表(WBS)一级编码—级任务名称/二级编码二级任务名称/三级编码三级任务名称备注1项目前期阶段1
1签订EPC总承包合同1
2正式组建EPC总承包项目部1
3编制项目实施规划1
4编制项目总进度计划和各分项工作计划1
5确定区块生产负责人及各标段资源进场准备2设计阶段及施工准备阶段2
1方案设计阶段2
1方案设计2
2方案设计申查2
2初步设计阶段2
1初步设计2
2初步设计审查2
3施工图设计阶段2
1各单位工程桩基施工图设计2
2各单位工程桩基施工图阶段性审查经相关部门同意办理桩基先行手续2
3各单位工程建筑安装等主体施工图设计工作分解结2

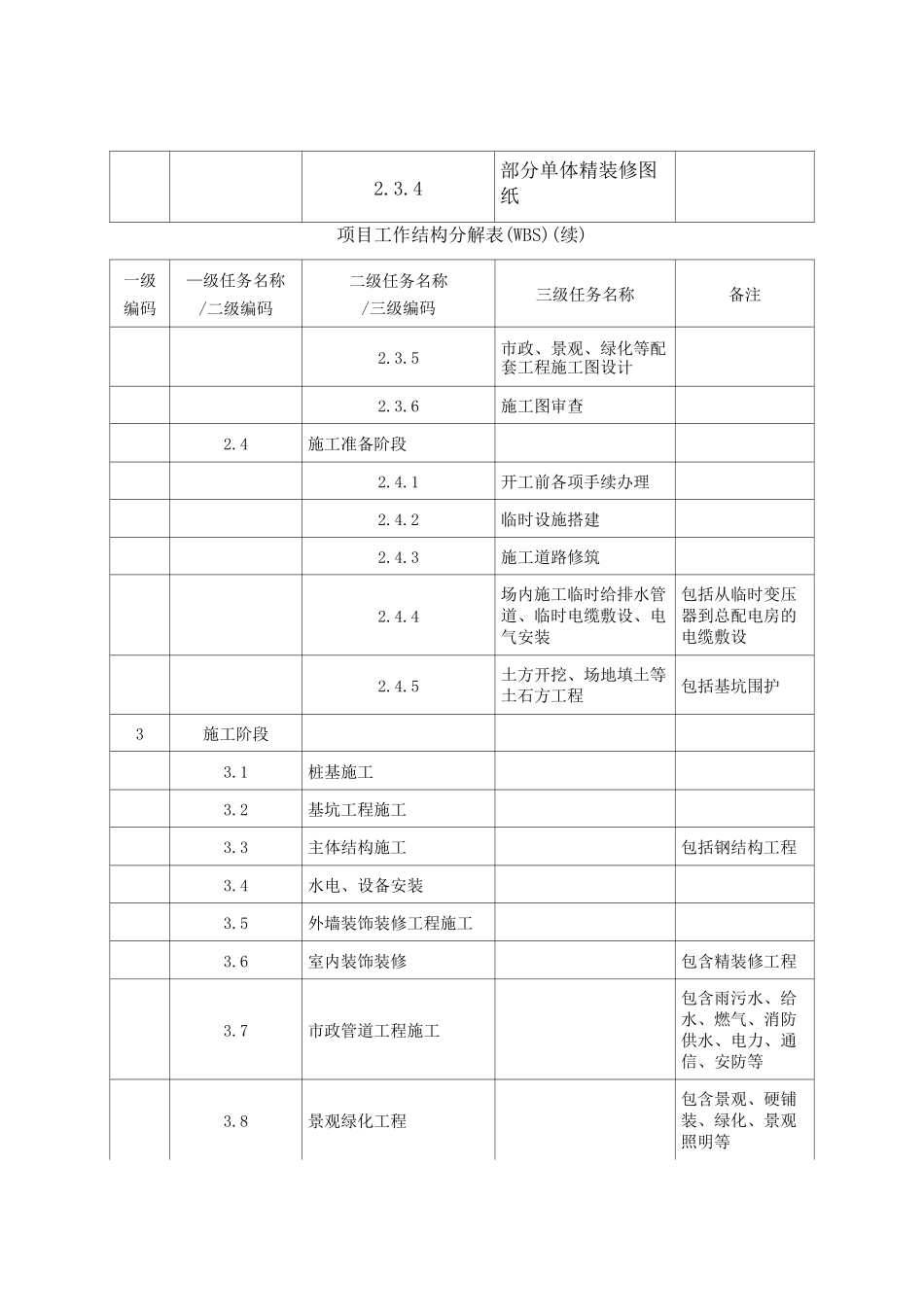

4部分单体精装修图纸项目工作结构分解表(WBS)(续)一级编码—级任务名称/二级编码二级任务名称/三级编码三级任务名称备注2
5市政、景观、绿化等配套工程施工图设计2
6施工图审查2
4施工准备阶段2
1开工前各项手续办理2
2临时设施搭建2
3施工道路修筑2
4场内施工临时给排水管道、临时电缆敷设、电气安装包括从临时变压器到总配电房的电缆敷设2
5土方开挖、场地填土等土石方工程包括基坑围护3施工阶段3
1桩基施工3
2基坑工程施工3
3主体结构施工包括钢结构工程3
4水电、设备安装3
5外墙装饰装修工程施工3
6室内装饰装修包含精装修工程3
7市政管道工程施工包含雨污水、给水、燃气、消防供水、电力、通信、安防等3
8景观绿化工程包含景观、硬铺装、绿化、景观照明等3

9市政道路工程包含道路照明4竣工验收阶段4
1各单位工程的竣工验收准备包括竣工资料准备项目工作结构分解表(WBS)(续)一级编码—级任务名称/二级编码二级任务名称/三级编码三级任务名称备注4
2主要设备试运行和竣工前调试工作包括
