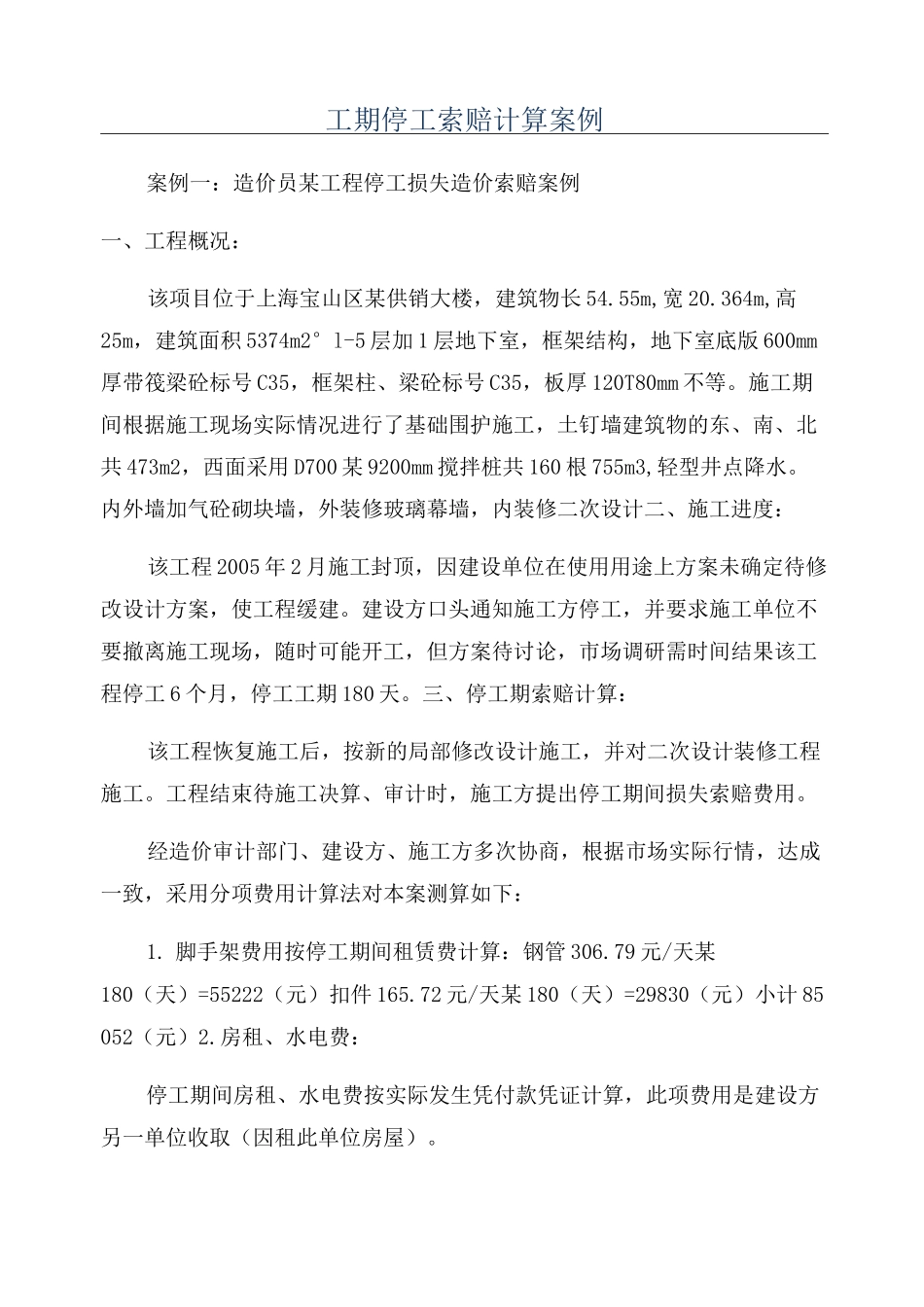

工期停工索赔计算案例案例一:造价员某工程停工损失造价索赔案例一、工程概况:该项目位于上海宝山区某供销大楼,建筑物长54
55m,宽20
364m,高25m,建筑面积5374m2°l-5层加1层地下室,框架结构,地下室底版600mm厚带筏梁砼标号C35,框架柱、梁砼标号C35,板厚120T80mm不等
施工期间根据施工现场实际情况进行了基础围护施工,土钉墙建筑物的东、南、北共473m2,西面采用D700某9200mm搅拌桩共160根755m3,轻型井点降水
内外墙加气砼砌块墙,外装修玻璃幕墙,内装修二次设计二、施工进度:该工程2005年2月施工封顶,因建设单位在使用用途上方案未确定待修改设计方案,使工程缓建
建设方口头通知施工方停工,并要求施工单位不要撤离施工现场,随时可能开工,但方案待讨论,市场调研需时间结果该工程停工6个月,停工工期180天
三、停工期索赔计算:该工程恢复施工后,按新的局部修改设计施工,并对二次设计装修工程施工
工程结束待施工决算、审计时,施工方提出停工期间损失索赔费用

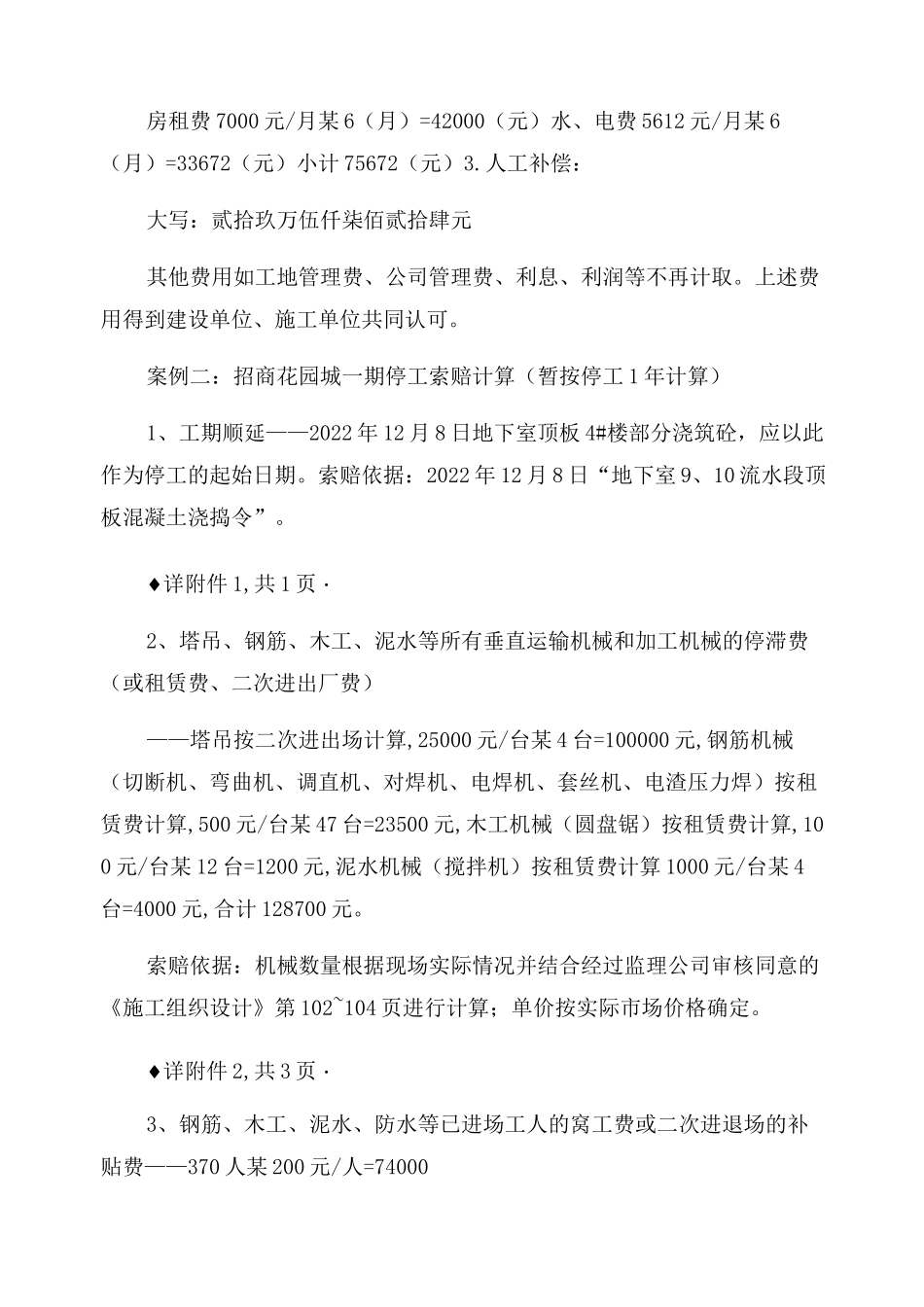

经造价审计部门、建设方、施工方多次协商,根据市场实际行情,达成一致,采用分项费用计算法对本案测算如下:1
脚手架费用按停工期间租赁费计算:钢管306
79元/天某180(天)=55222(元)扣件165
72元/天某180(天)=29830(元)小计85052(元)2
房租、水电费:停工期间房租、水电费按实际发生凭付款凭证计算,此项费用是建设方另一单位收取(因租此单位房屋)

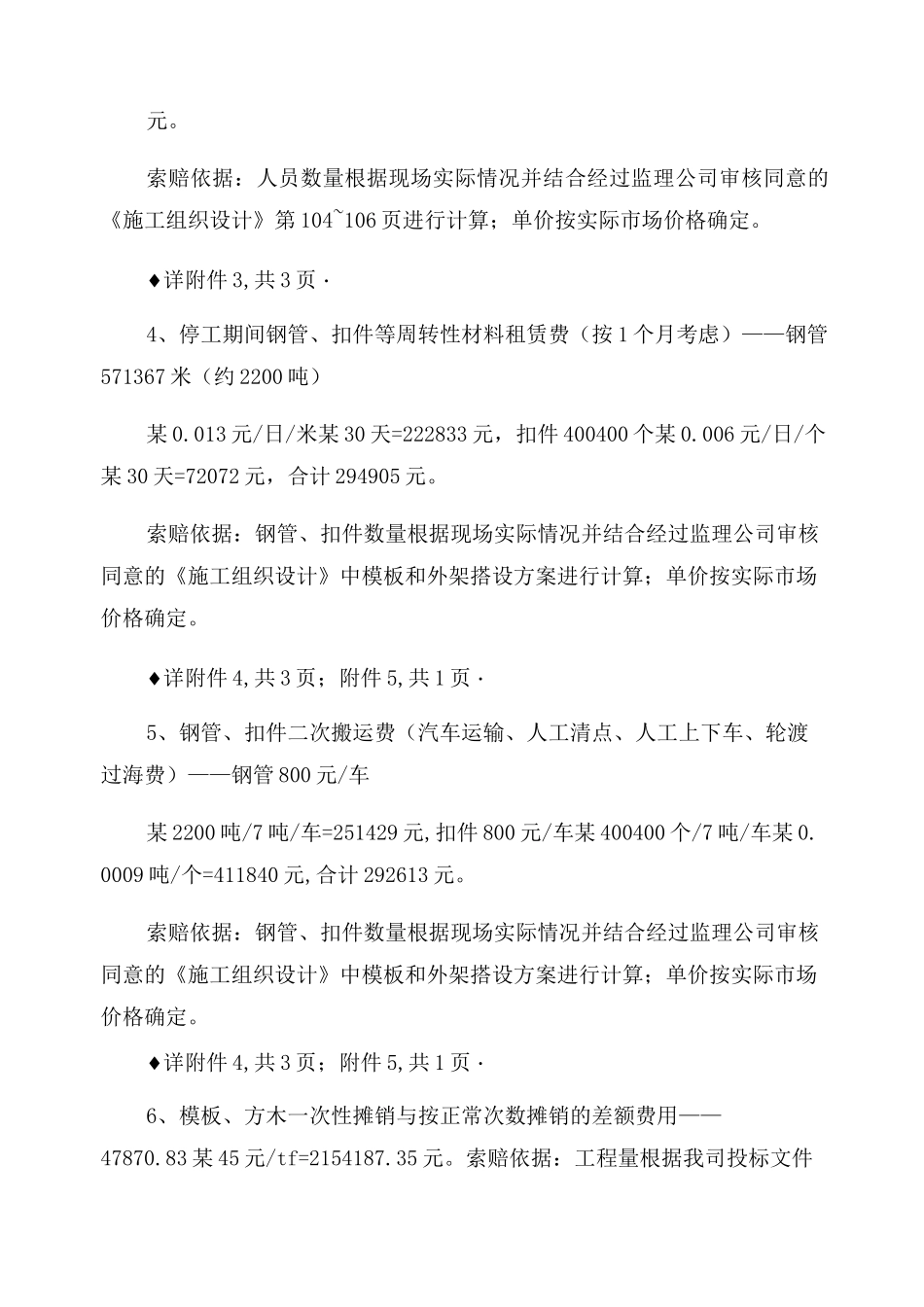

房租费7000元/月某6(月)=42000(元)水、电费5612元/月某6(月)=33672(元)小计75672(元)3
人工补偿:大写:贰拾玖万伍仟柒佰贰拾肆元其他费用如工地管理费、公司管理费、利息、利润等不再计取
上述费用得到建设单位、施工单位共同认可
案例二:招商花园城一期停工索赔计算(暂按停工1年计算)1、工期
