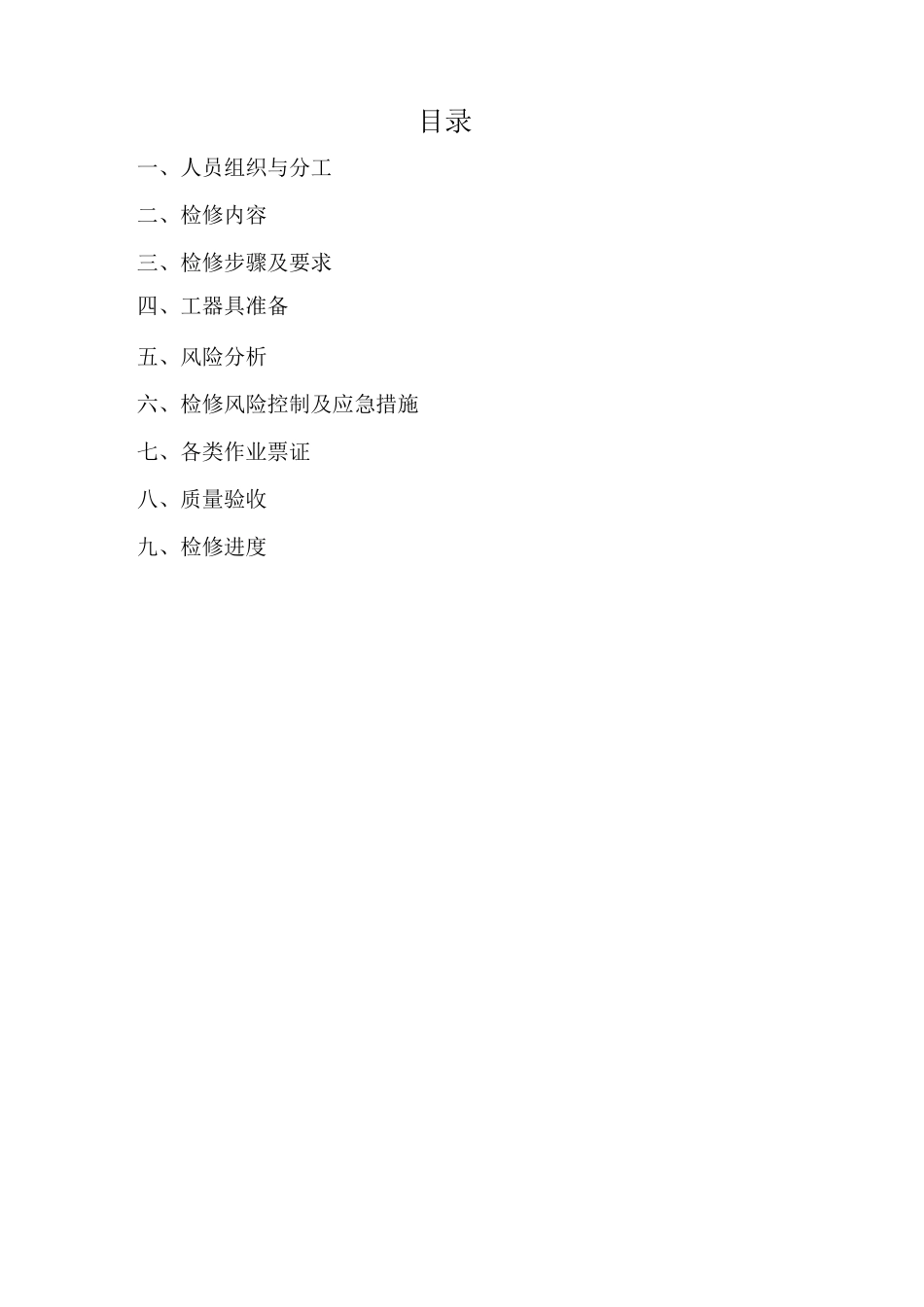

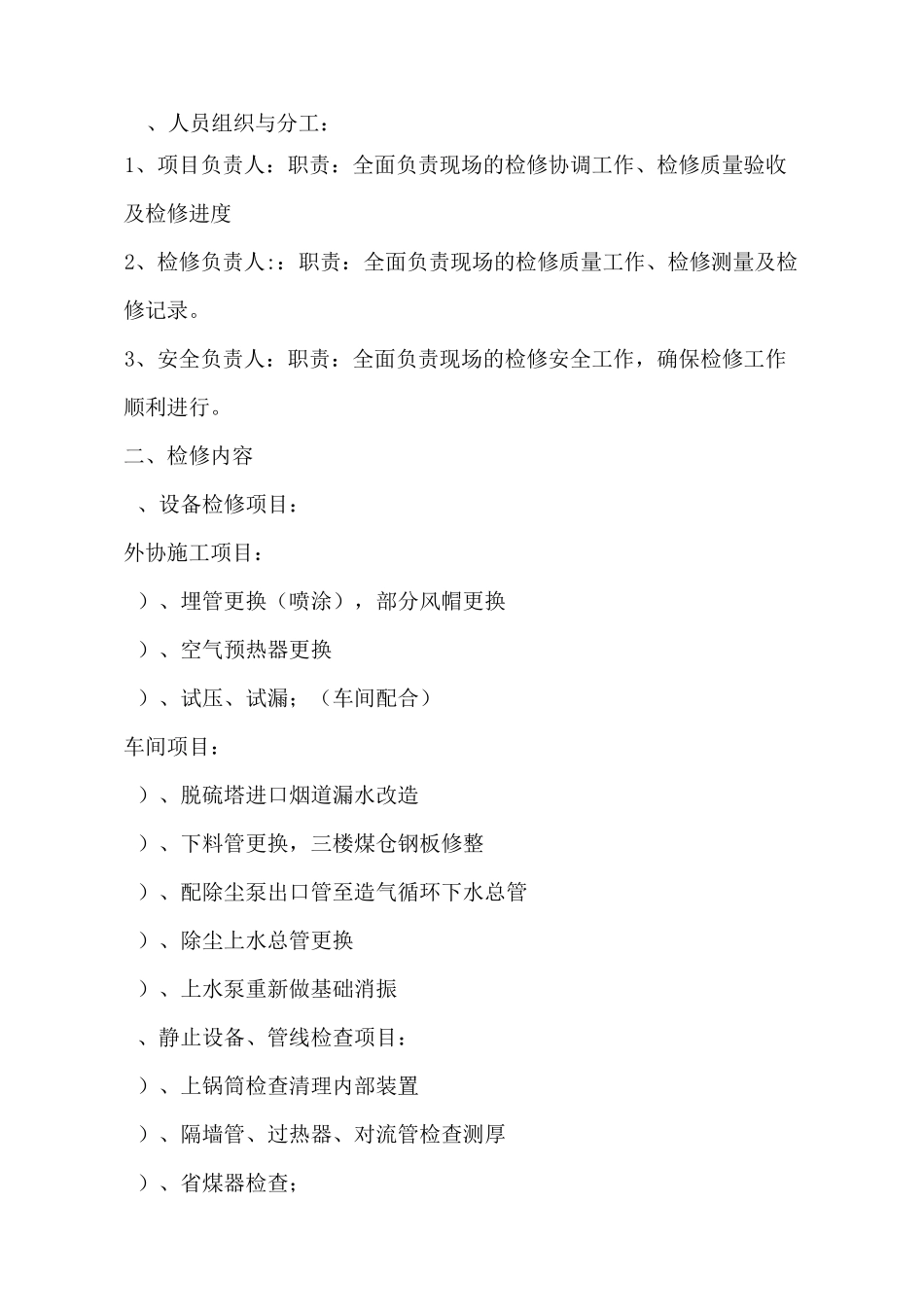

锅炉检修方案DDDDDDDDD目录一、人员组织与分工二、检修内容三、检修步骤及要求四、工器具准备五、风险分析六、检修风险控制及应急措施七、各类作业票证八、质量验收九、检修进度、人员组织与分工:1、项目负责人:职责:全面负责现场的检修协调工作、检修质量验收及检修进度2、检修负责人::职责:全面负责现场的检修质量工作、检修测量及检修记录
3、安全负责人:职责:全面负责现场的检修安全工作,确保检修工作顺利进行
二、检修内容、设备检修项目:外协施工项目:)、埋管更换(喷涂),部分风帽更换)、空气预热器更换)、试压、试漏;(车间配合)车间项目:)、脱硫塔进口烟道漏水改造)、下料管更换,三楼煤仓钢板修整)、配除尘泵出口管至造气循环下水总管)、除尘上水总管更换)、上水泵重新做基础消振、静止设备、管线检查项目:)、上锅筒检查清理内部装置)、隔墙管、过热器、对流管检查测厚)、省煤器检查;)、进风箱检查消漏)、安全阀打压)、烟道补焊消漏)、所有排污阀、锅炉上水泵进口阀门检查更换)、炉膛风帽南北两侧用浇注料各堵排、运转设备检查项目:)、引风机检修项目及检查内容、缓冲圈、柱销检查更换、润滑油更换油视窗清理、轴承检查更换)、鼓风机检修项目及检查内容、缓冲圈、柱销检查更换、润滑油更换油视窗清理、轴承检查更换、电机基础修理三、检修步骤及要求:(一)检修步骤:、工艺处置结束后,经生产科、设备科、安全科进行安全确认签字后交付检修
、停炉吹底料降温后、风箱检查清灰;炉膛检查清理、各分离器进行清灰
、安全确认后,车间主任通知检修人员开始检修,根据时间安排进行锅炉检修作业
、检修安排第组负责更换锅炉埋管,要求按图施工连续作业在天内完成作业(有外协单位来做,维修配合)第小组负责更换空气预热器,要求按图施工连续作业在天内完成作业(有外协单位来做,维修配合)第小组负责炉内检查清灰、麻石除尘塔清理、锅炉管测厚要求天完成人
