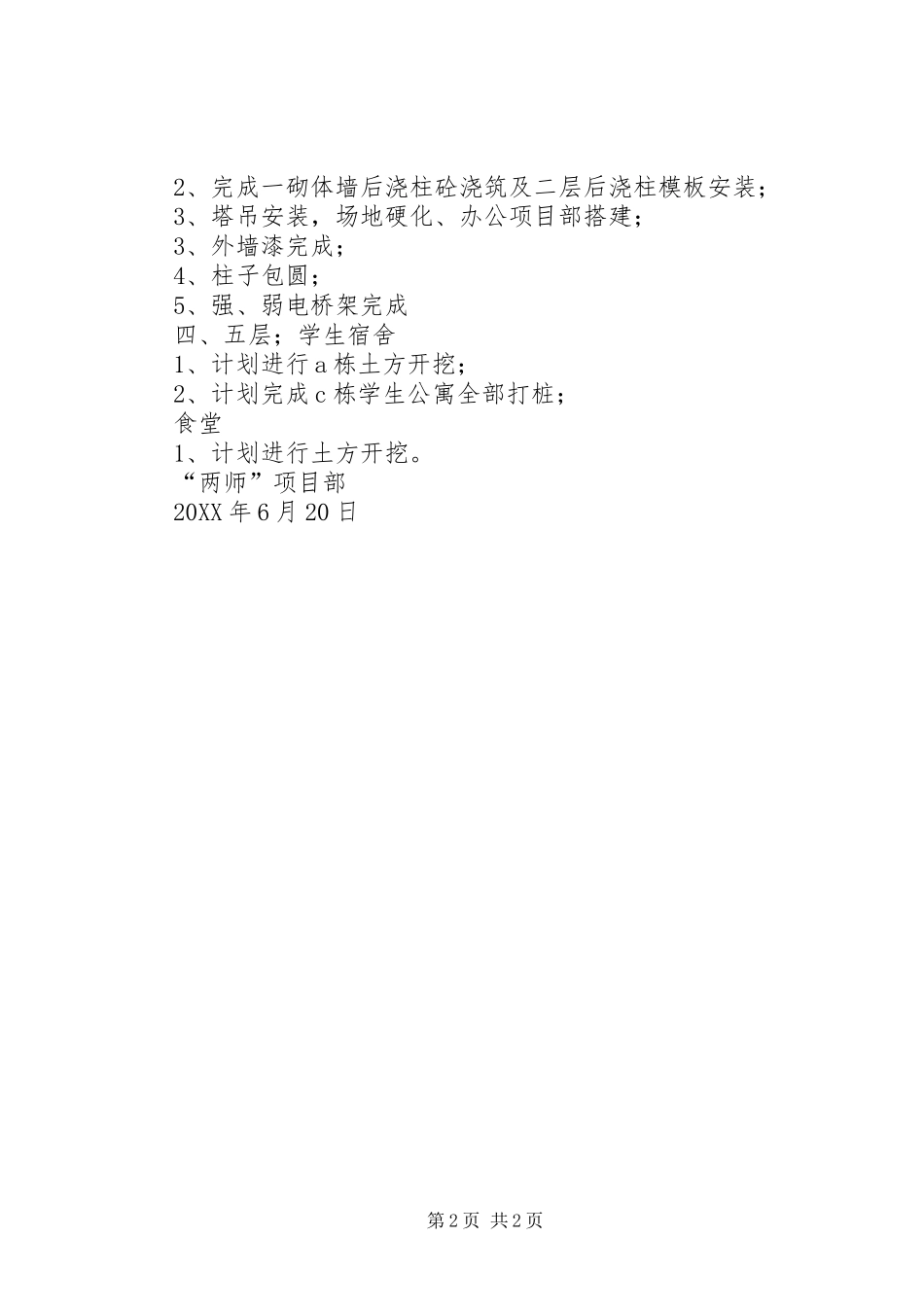

汇报材料及进度计划周工程完成量及工程计划进度汇报一、安全情况符合安全文明施工要求;二、本周完成工程实训楼1、玻璃幕墙因玻璃加工未完成,故按计划推迟下周;2、强、弱电桥架按计划完成;穿线完成五层;行政楼1、止水注浆于6月15日完成;2、场地于6月20日平整,灌注桩6月20日博联公司检验;教学楼1、主体工程于6月18日完成;2、完成一层内外墙的砖砌体砌筑;3、完成北面砌体墙后浇柱模板安装;3、墙裙、内墙漆因(桥架)强、弱电按时完成导致推迟;4、完成天井内暗沟;5、完成大便器的安装及门高包边;学生宿舍1、b栋学生公寓打桩按计划完成,c栋学生公寓完成打桩75根;食堂1、打桩按计划完成;三、下周进度安排计划实训楼1、天井内砖砌体完成;2、玻璃幕墙墙幕同计划完成;行政楼1、土方第二次开挖完成;2、劈桩头完成50%;转胎膜(承台/梁)完成40%;教学楼1、计划完成二层内外墙的砖砌体砌筑;第1页共2页2、完成一砌体墙后浇柱砼浇筑及二层后浇柱模板安装;3、塔吊安装,场地硬化、办公项目部搭建;3、外墙漆完成;4、柱子包圆;5、强、弱电桥架完成四、五层;学生宿舍1、计划进行a栋土方开挖;2、计划完成c栋学生公寓全部打桩;食堂1、计划进行土方开挖
“两师”项目部20XX年6月20日第2页共2页
