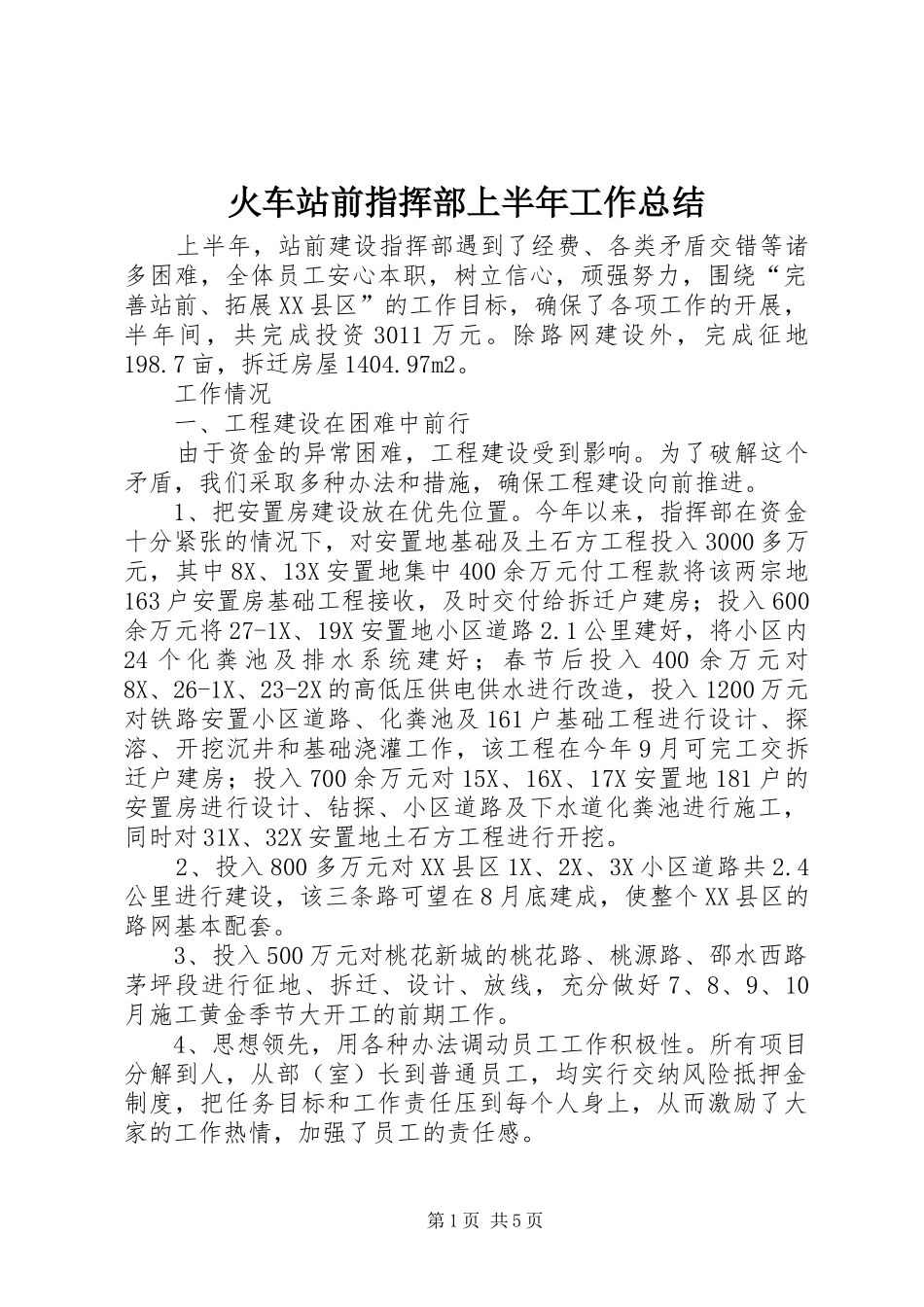

火车站前指挥部上半年工作总结上半年,站前建设指挥部遇到了经费、各类矛盾交错等诸多困难,全体员工安心本职,树立信心,顽强努力,围绕“完善站前、拓展XX县区”的工作目标,确保了各项工作的开展,半年间,共完成投资3011万元
除路网建设外,完成征地198
7亩,拆迁房屋1404
工作情况一、工程建设在困难中前行由于资金的异常困难,工程建设受到影响
为了破解这个矛盾,我们采取多种办法和措施,确保工程建设向前推进
1、把安置房建设放在优先位置
今年以来,指挥部在资金十分紧张的情况下,对安置地基础及土石方工程投入3000多万元,其中8X、13X安置地集中400余万元付工程款将该两宗地163户安置房基础工程接收,及时交付给拆迁户建房;投入600余万元将27-1X、19X安置地小区道路2
1公里建好,将小区内24个化粪池及排水系统建好;春节后投入400余万元对8X、26-1X、23-2X的高低压供电供水进行改造,投入1200万元对铁路安置小区道路、化粪池及161户基础工程进行设计、探溶、开挖沉井和基础浇灌工作,该工程在今年9月可完工交拆迁户建房;投入700余万元对15X、16X、17X安置地181户的安置房进行设计、钻探、小区道路及下水道化粪池进行施工,同时对31X、32X安置地土石方工程进行开挖
2、投入800多万元对XX县区1X、2X、3X小区道路共2
4公里进行建设,该三条路可望在8月底建成,使整个XX县区的路网基本配套
3、投入500万元对桃花新城的桃花路、桃源路、邵水西路茅坪段进行征地、拆迁、设计、放线,充分做好7、8、9、10月施工黄金季节大开工的前期工作
4、思想领先,用各种办法调动员工工作积极性
所有项目分解到人,从部(室)长到普通员工,均实行交纳风险抵押金制度,把任务目标和工作责任压到每个人身上,从而激励了大家的工作热情,加强了员工的责任感

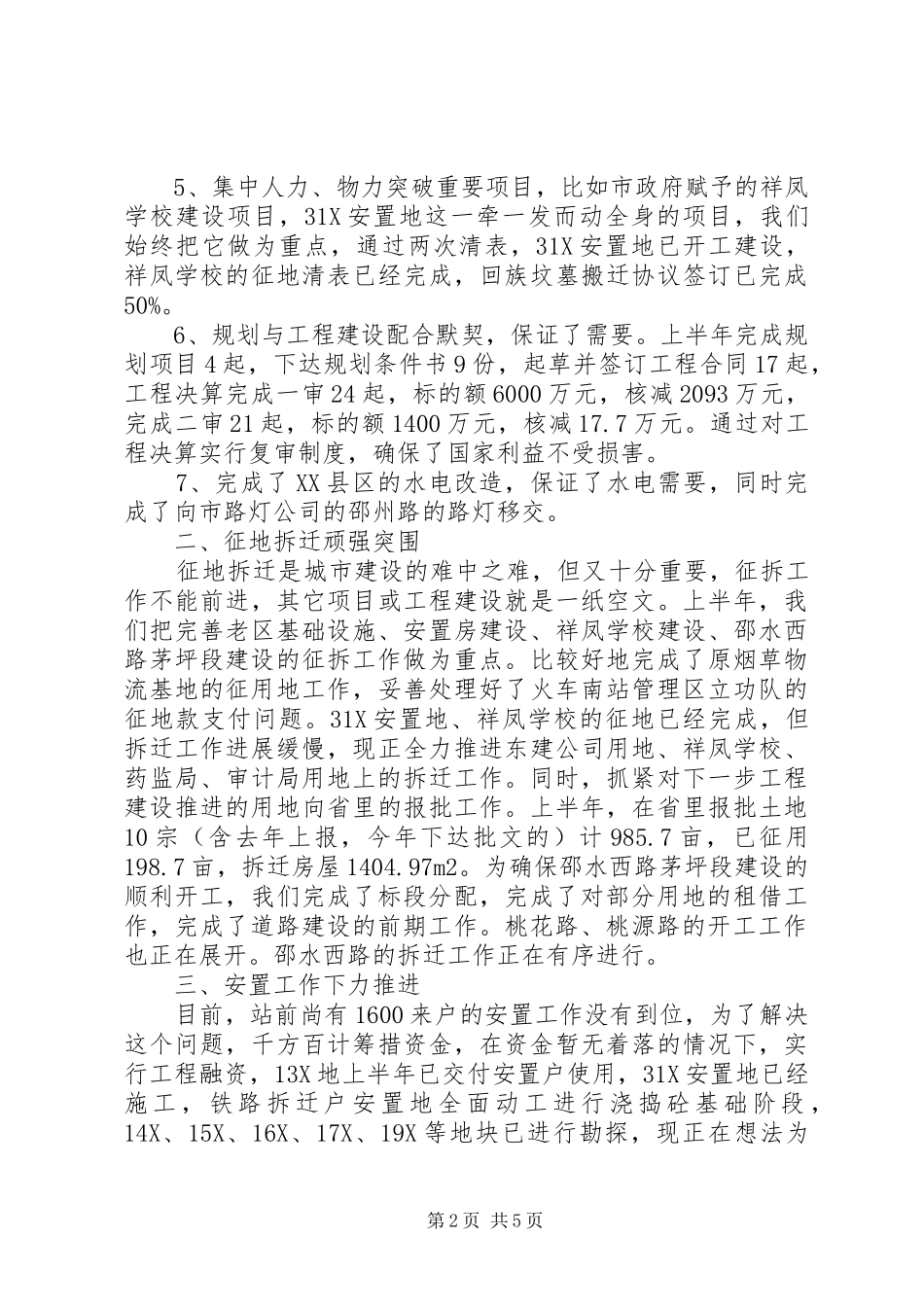

第1页共5页5、集中
