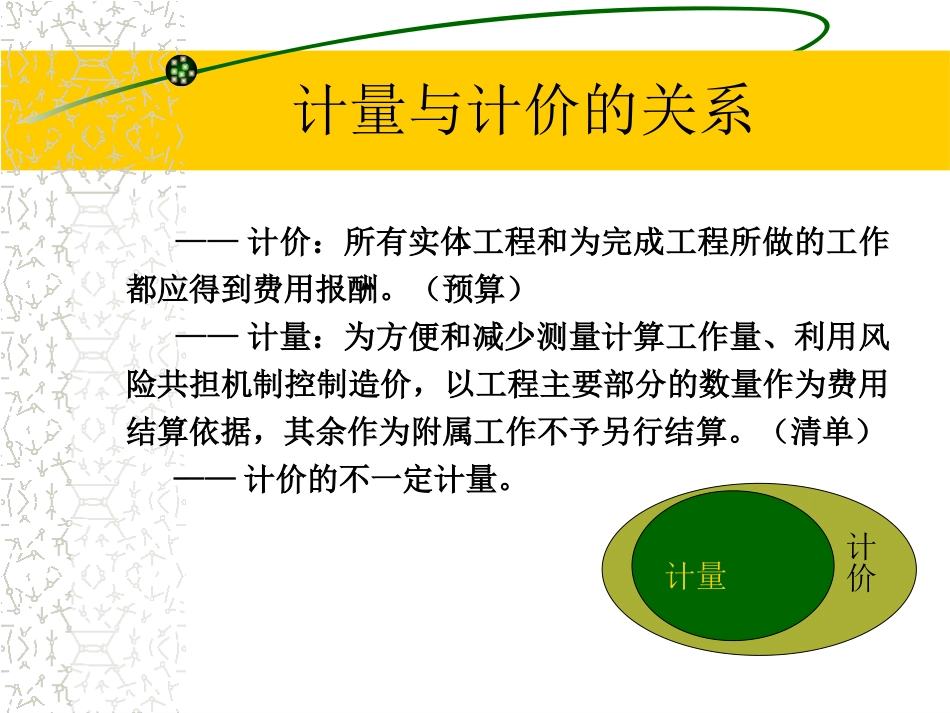

第三章公路工程计量——计价:所有实体工程和为完成工程所做的工作都应得到费用报酬
(预算)——计量:为方便和减少测量计算工作量、利用风险共担机制控制造价,以工程主要部分的数量作为费用结算依据,其余作为附属工作不予另行结算
(清单)——计价的不一定计量

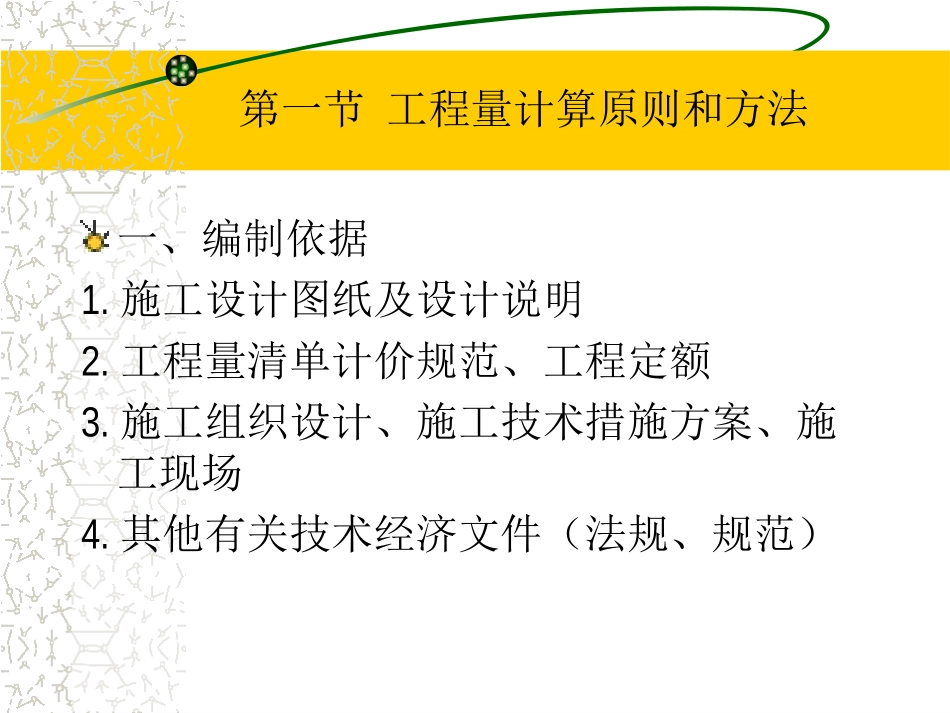

计量计价计量与计价的关系第一节工程量计算原则和方法一、编制依据1
施工设计图纸及设计说明2
工程量清单计价规范、工程定额3
施工组织设计、施工技术措施方案、施工现场4
其他有关技术经济文件(法规、规范)第一节工程量计算原则和方法二、原则(四个一致,一个准确)1
计算数据与图纸一致2
计算口径与清单计价规范或定额一致3
计算单位与清单计价规范或定额一致4
计算规则与清单计价规范或定额一致5
计算精确度:取小数点后3位第一节工程量计算原则和方法三、方法和顺序1
按图纸顺序计算2
按工程量清单或定额编码的顺序计算3
按施工顺序计算第二节路基工程清单:路基工程包括:清理与挖除、路基挖方、路基填方、特殊地区路基处理、排水设施、边坡防护、挡土墙、挂网坡面防护、预应力锚索及锚固板、抗滑桩、河床及护坡铺砌工程
定额:路基工程包括:路基土、石方工程、排水工程、软基处理工程主线路基标准横断面原地面以上:路基填筑、防护、排水设施原地面以下:场地清理、地基处理、开挖清理现场:横向、纵向、扣除砍树、挖根:胸径15cm、根径20cm挖除旧路面与地坪:面层平均厚度≤30cm拆除结构物:混凝土、钢筋混凝土和砖混砌体结构,以及面层平均厚度>30cm的旧路面与地坪房基按厚度分别在拆除地坪项目或者拆除结构物项目中计量
手压井不计量
场地清理清理与掘除、挖除旧路面与地坪、拆除结构物场地清理横向:对于挖式边沟,指公路两侧排水沟内侧上口之间的区域;对于填式边沟,清表范围应计至护坡道的坡脚
(与边沟开挖不重复)纵向:河塘、结构物(河沟塘+桥梁、通道、涵洞)以及需拆除的
