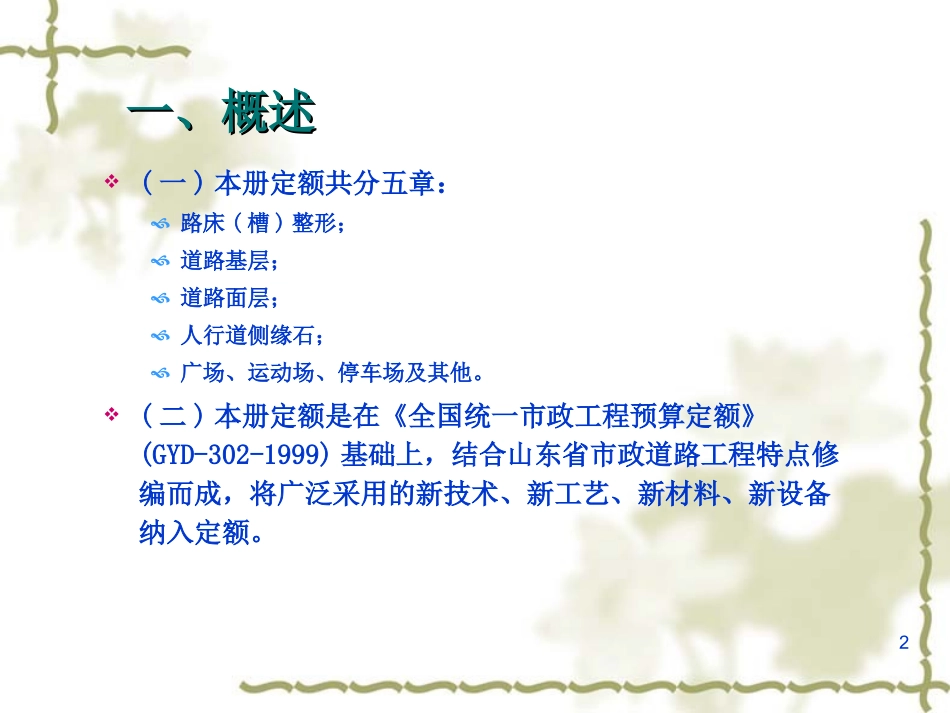

1第十三章第十三章道路工程道路工程2一、概述一、概述(一)本册定额共分五章:路床(槽)整形;道路基层;道路面层;人行道侧缘石;广场、运动场、停车场及其他
(二)本册定额是在《全国统一市政工程预算定额》(GYD-302-1999)基础上,结合山东省市政道路工程特点修编而成,将广泛采用的新技术、新工艺、新材料、新设备纳入定额

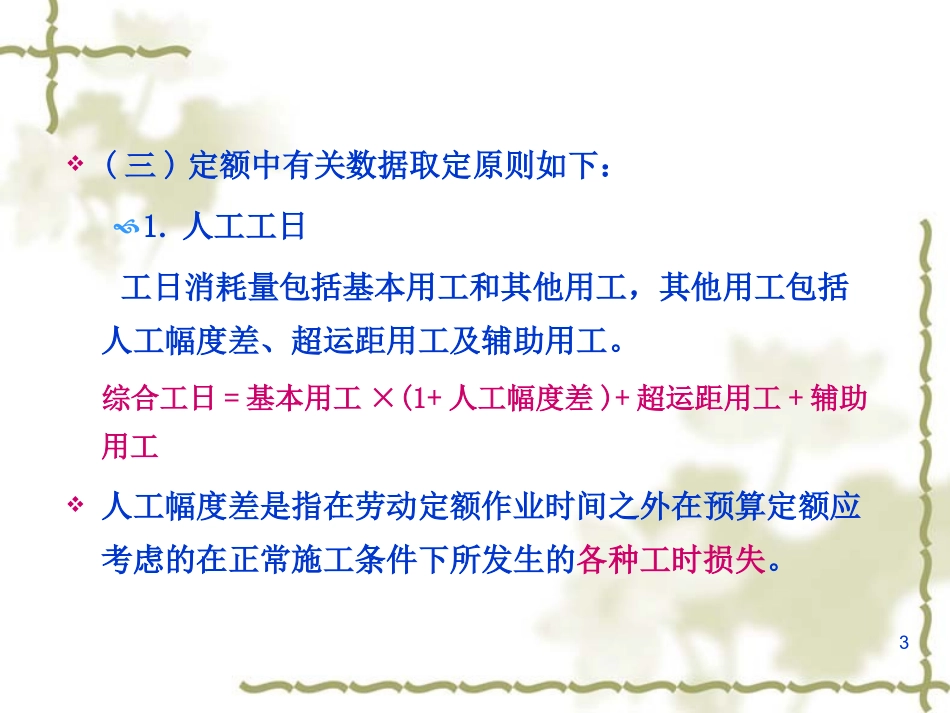

3(三)定额中有关数据取定原则如下:1
人工工日工日消耗量包括基本用工和其他用工,其他用工包括人工幅度差、超运距用工及辅助用工
综合工日=基本用工×(1+人工幅度差)+超运距用工+辅助用工人工幅度差是指在劳动定额作业时间之外在预算定额应考虑的在正常施工条件下所发生的各种工时损失
4本册人工幅度差综合取定为10%
超运距用工是指预算定额的平均水平运距超过劳动定额规定水平运距部分
超运距=预算定额取定运距-劳动定额已包括的运距本册超运距综合取定为150米
辅助用工指为保证基本工作顺利进行而采取的必要辅助用工
材料消耗量本定额仅列出主要材料用量,次要、零星材料,以占材料费的百分比表示,不计入定额材料消耗量
道路工程其他材料费占材料费综合取定为0
周转性材料已考虑材料的正常周转次数并计入定额
定额中凡带“()”仅表示消耗量,其价格未计入价目表
机械台班使用量定额中所列机械,综合考虑了目前市政行业普遍使用的机型、规格
如实际使用的机械种类、规格与定额规定不同时,不得进行换算
定额确定机械台班使用量时,计入机械幅度差:机械耗用量=劳动定额机械台班耗用台班×(1+机械幅度差)本册机械幅度差率范围为25%~33%
7(四)定额充分体现量价分离原则,适合清单计价管理
(五)本定额是按照正常的施工条件,目前多数市政施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映社会平均消耗水平
