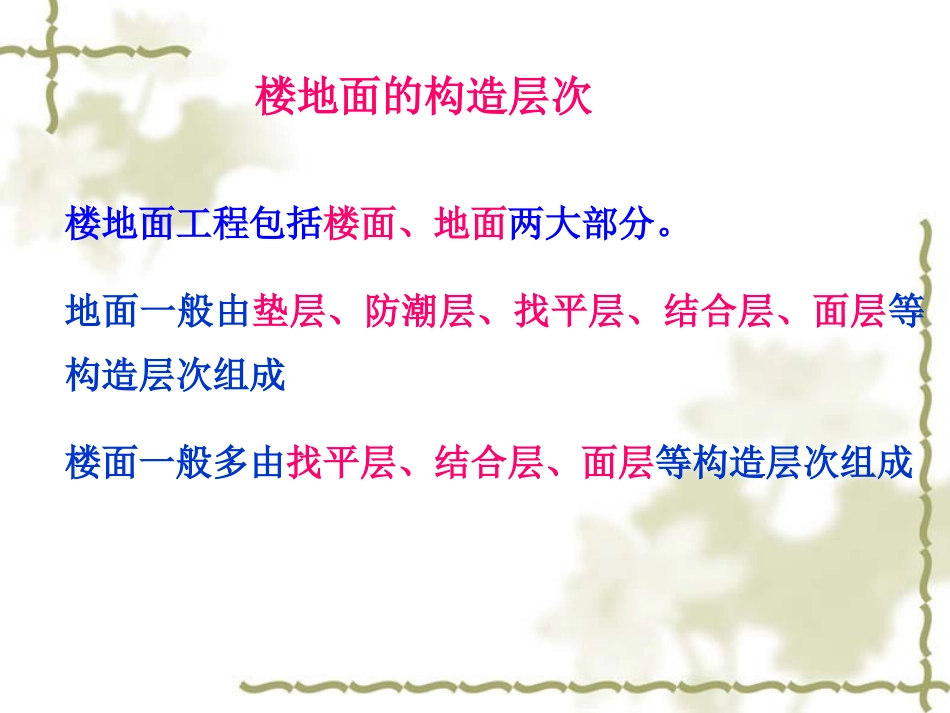

B1楼地面工程楼地面的构造层次楼地面工程包括楼面、地面两大部分

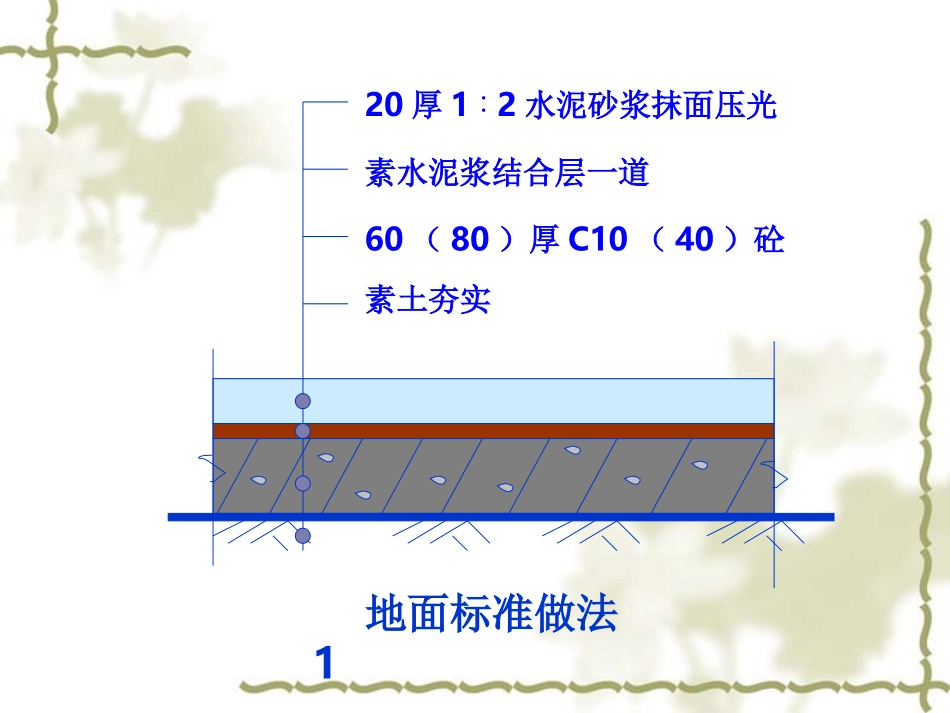

地面一般由垫层、防潮层、找平层、结合层、面层等构造层次组成楼面一般多由找平层、结合层、面层等构造层次组成素土夯实60(80)厚C10(40)砼素水泥浆结合层一道20厚1∶2水泥砂浆抹面压光地面标准做法1钢筋砼楼板素水泥浆结合层一道20厚1∶2水泥砂浆抹面压光楼面标准做法1钢筋砼楼板3~4厚水泥胶结层20厚1∶3水泥砂浆结合层一道8~10厚地板砖楼面标准做法2一、有关说明1、本分部中未包含找平层、防水层子目,找平层、防水层可另列项目,执行建筑工程A
7分部相应子目
2、本分部子目中的混凝土强度等级及灰土、三合土、水泥砂浆、水泥石子浆等的配合比,如与设计规定不同,可按定额附录换算;砂浆厚度、饰面材料规格可按设计要求调整
3、整体面层中水泥砂浆地面、一次抹光、混凝土地面子目未考虑找平层;水磨石楼地面子目仅包括一道18mm的找平层,超出一道的找平层和防水层另列项目计算
4、水磨石嵌玻璃条整体面层如采用金属嵌条时,可另列计算,相应子目减少人工4
25工日并取消玻璃数量
5、块料面层仅含水泥砂浆结合层和面层
防水层和非结合层的找平层另列项目计算
6、花岗岩楼地面子目中的花岗岩板材数量为成品图案消耗量,如铺设艺术造型图案或在现场拼制图案时,应按签证的石材实际消耗量换算
7、楼地面块料面层如设计要求为弧线铺设时,执行相应子目,人工乘以系数1
10,块料可按实际签证数量调整
8、除楼梯整体面层外,楼地面中的整体面层和块料面层子目均未包括踢脚线费用,踢脚线应单独列项,执行相应子目
踢脚线打蜡,执行楼地面打蜡子目,但人工乘以系数2
9、水泥砂浆楼梯面层不包括防滑条,如设计有防滑条时,另执行防滑条子目
10、水磨石楼梯面层已考虑了防滑条的工料,如设计为铜防滑条时,铜防滑条另执行相应子目,水磨石楼梯子目应扣除人工28
3工日、金刚砂12
