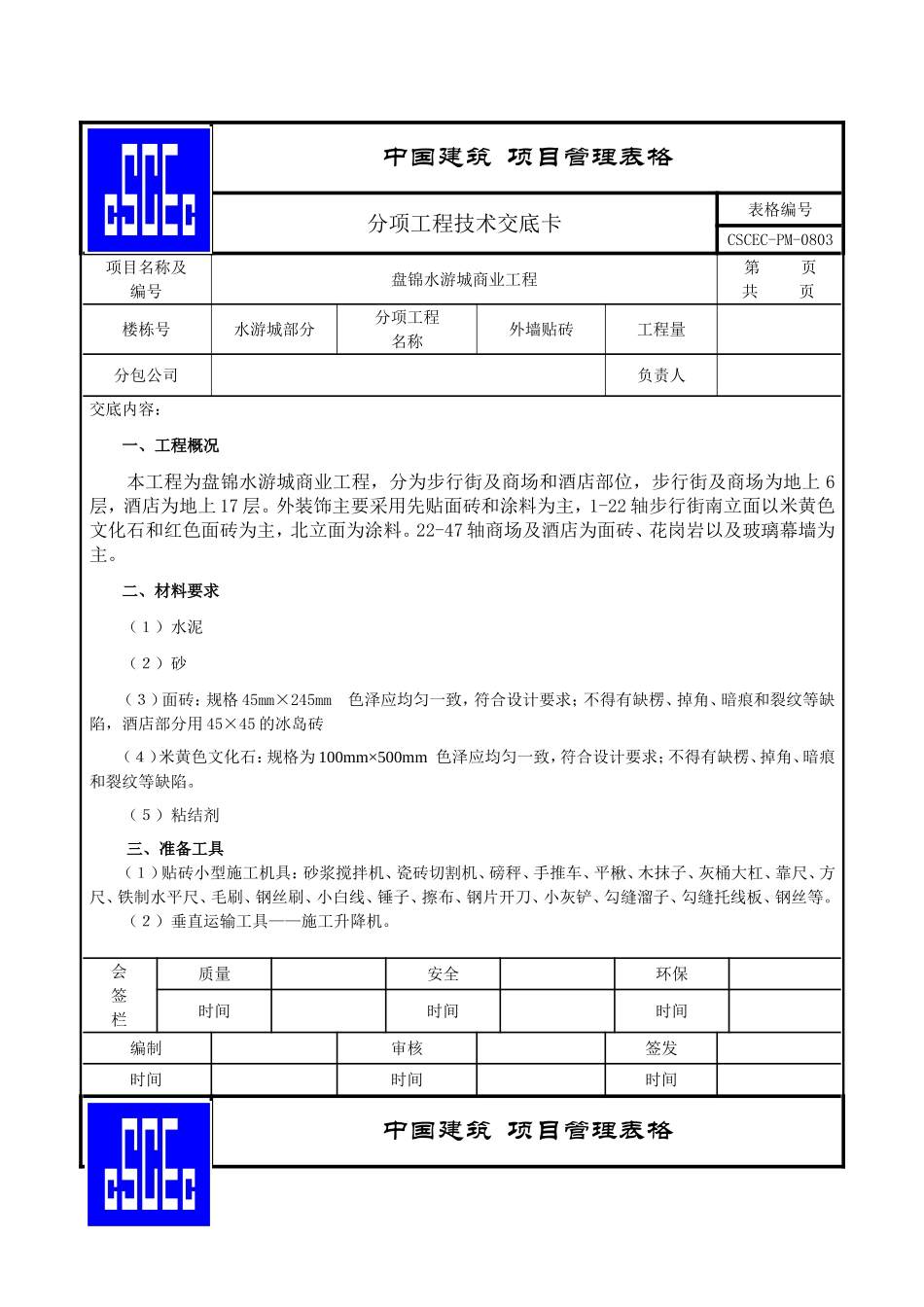

‘中国建筑项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编号盘锦水游城商业工程第页共页楼栋号水游城部分分项工程名称外墙贴砖工程量分包公司负责人交底内容:一、工程概况本工程为盘锦水游城商业工程,分为步行街及商场和酒店部位,步行街及商场为地上6层,酒店为地上17层
外装饰主要采用先贴面砖和涂料为主,1-22轴步行街南立面以米黄色文化石和红色面砖为主,北立面为涂料
22-47轴商场及酒店为面砖、花岗岩以及玻璃幕墙为主
二、材料要求(1)水泥(2)砂(3)面砖:规格45mm×245mm色泽应均匀一致,符合设计要求;不得有缺楞、掉角、暗痕和裂纹等缺陷,酒店部分用45×45的冰岛砖(4)米黄色文化石:规格为100mm×500mm色泽应均匀一致,符合设计要求;不得有缺楞、掉角、暗痕和裂纹等缺陷
(5)粘结剂三、准备工具(1)贴砖小型施工机具:砂浆搅拌机、瓷砖切割机、磅秤、手推车、平楸、木抹子、灰桶大杠、靠尺、方尺、铁制水平尺、毛刷、钢丝刷、小白线、锤子、擦布、钢片开刀、小灰铲、勾缝溜子、勾缝托线板、钢丝等
(2)垂直运输工具——施工升降机

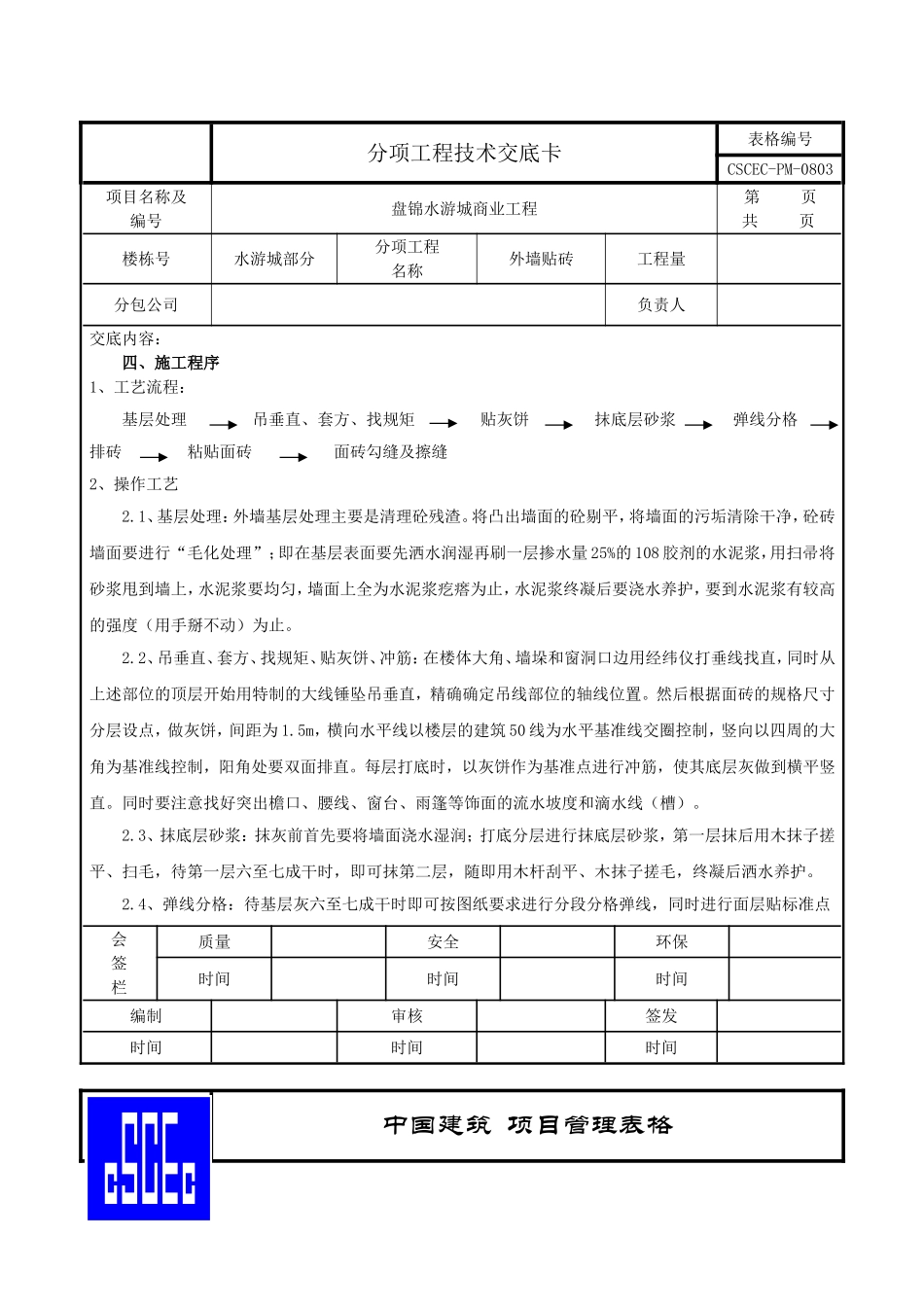

会签栏质量安全环保时间时间时间编制审核签发时间时间时间‘中国建筑项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编号盘锦水游城商业工程第页共页楼栋号水游城部分分项工程名称外墙贴砖工程量分包公司负责人交底内容:四、施工程序1、工艺流程:基层处理吊垂直、套方、找规矩贴灰饼抹底层砂浆弹线分格排砖粘贴面砖面砖勾缝及擦缝2、操作工艺2
1、基层处理:外墙基层处理主要是清理砼残渣
将凸出墙面的砼剔平,将墙面的污垢清除干净,砼砖墙面要进行“毛化处理”;即在基层表面要先洒水润湿再刷一层掺水量25%的108胶剂的水泥浆,用扫帚将砂浆甩到墙上,水泥浆要均匀,墙面上全为水泥浆疙瘩为止,水泥浆终凝后要浇水养护,要到水泥浆有
