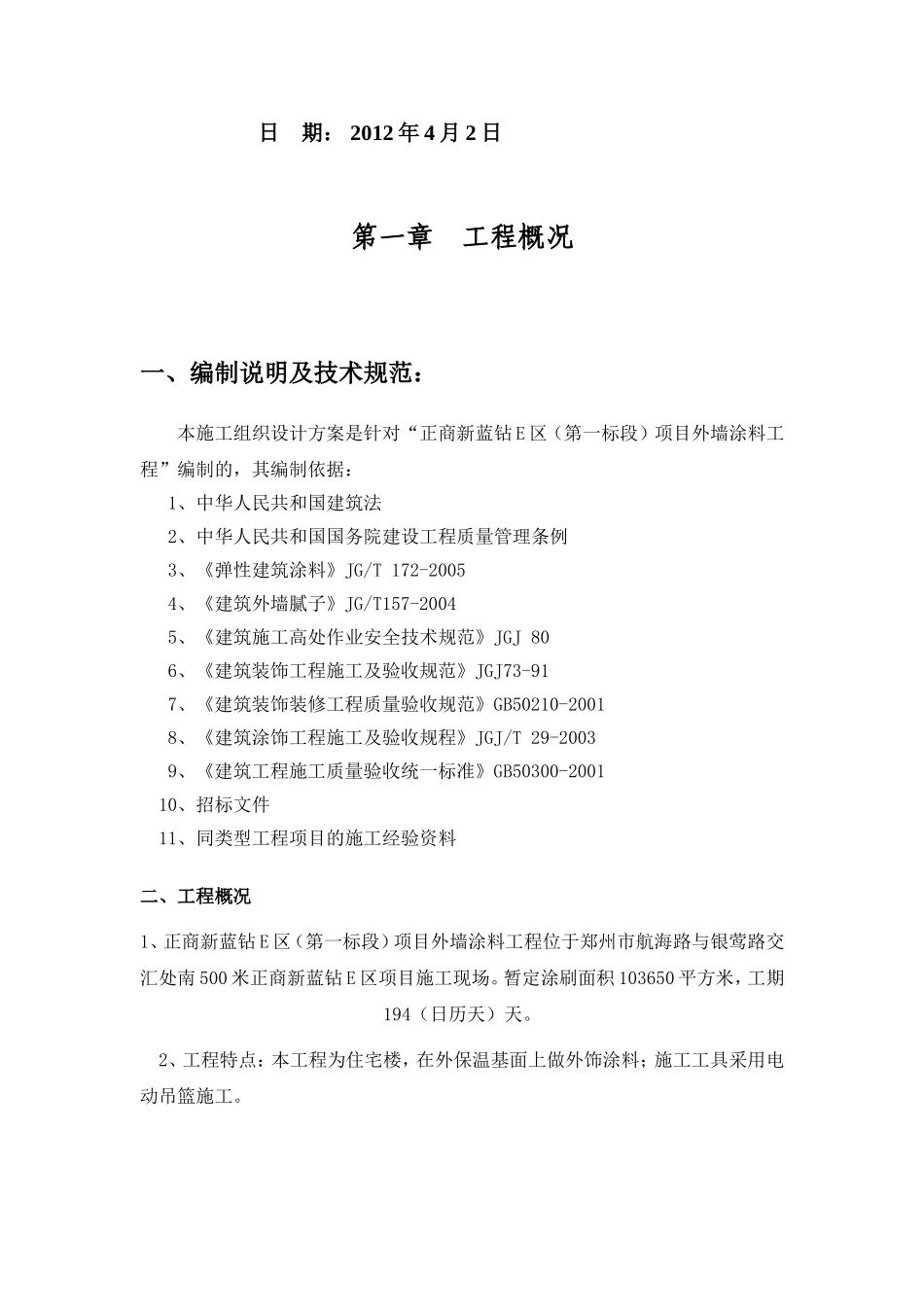

正商新蓝钻E区(第一标段)项目涂料承包工程施工组织设计方案公司名称:河南乾方建筑安装工程有限公司日期:2012年4月2日编制:审核:审批:公司名称:河南乾方建筑安装工程有限公司日期:2012年4月2日第一章工程概况一、编制说明及技术规范:本施工组织设计方案是针对“正商新蓝钻E区(第一标段)项目外墙涂料工程”编制的,其编制依据:1、中华人民共和国建筑法2、中华人民共和国国务院建设工程质量管理条例3、《弹性建筑涂料》JG/T172-20054、《建筑外墙腻子》JG/T157-20045、《建筑施工高处作业安全技术规范》JGJ806、《建筑装饰工程施工及验收规范》JGJ73-917、《建筑装饰装修工程质量验收规范》GB50210-20018、《建筑涂饰工程施工及验收规程》JGJ/T29-20039、《建筑工程施工质量验收统一标准》GB50300-200110、招标文件11、同类型工程项目的施工经验资料二、工程概况1、正商新蓝钻E区(第一标段)项目外墙涂料工程位于郑州市航海路与银莺路交汇处南500米正商新蓝钻E区项目施工现场
暂定涂刷面积103650平方米,工期194(日历天)天
2、工程特点:本工程为住宅楼,在外保温基面上做外饰涂料;施工工具采用电动吊篮施工
施工工艺说明:1
共分三个阶段10个工序;2
三个阶段分别为,基层整理阶段;基层处理阶段;涂层施工阶段
工艺说明工艺阶段整个涂饰效果将分为三个阶段,为基层整理阶段、基层处理阶段、涂层施工阶段
基层整理阶段基层整理阶段将使基层更加牢固,基层整理阶段施工质量的优劣将直接影响到今后涂层是否剥落,空鼓,开裂,渗水等涂料问题的发生
并且对特殊部位实施加固处理
基层处理阶段基层处理阶段是整个涂饰过程中最为关键的阶段,包括腻子批挂和打磨工序
涂层施工阶段基层检查(配合)基层修补(配合)一道腻子二道腻子打磨施工清理施工保护底漆施工质感批刮清
