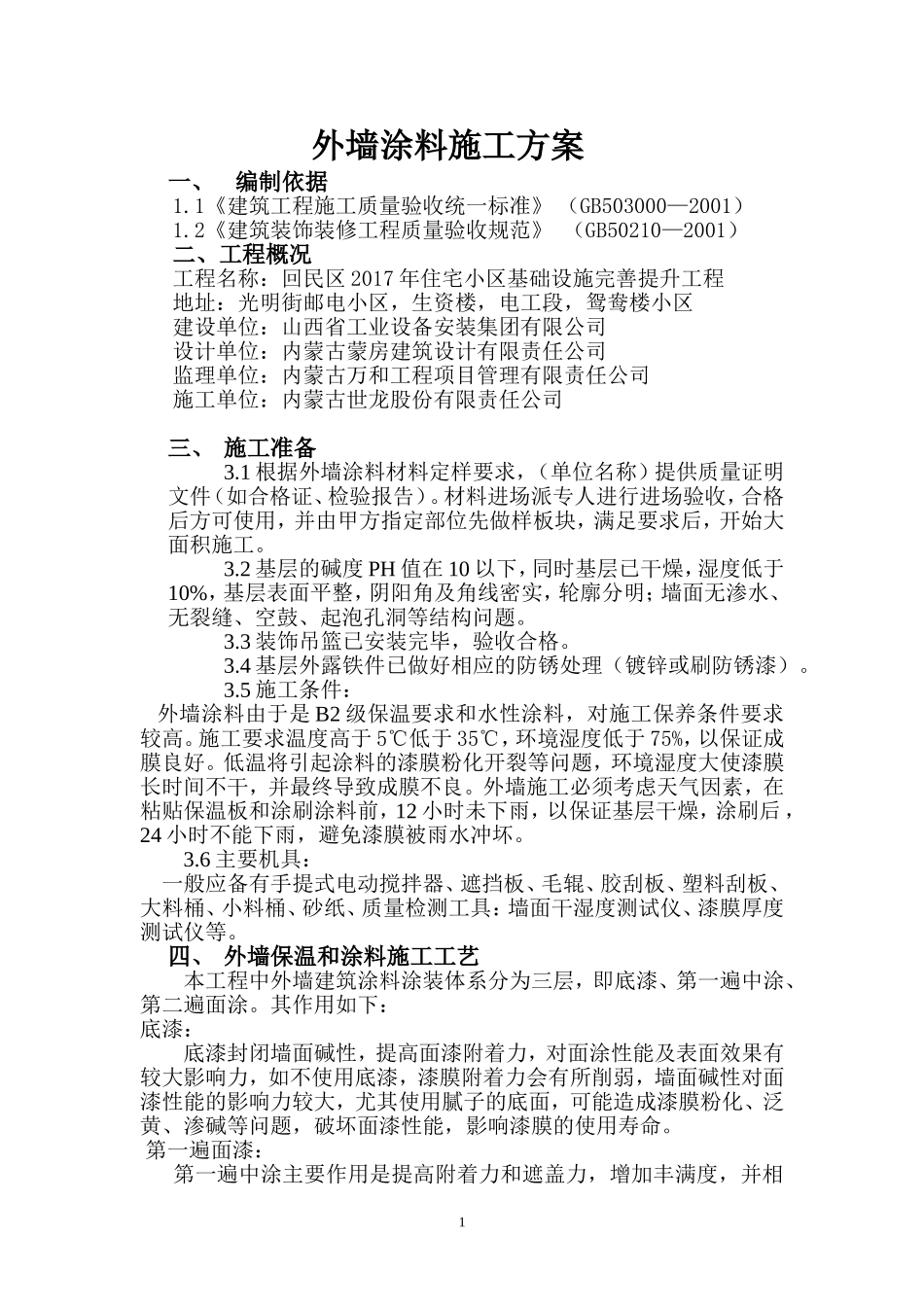

外墙涂料施工方案一、编制依据1
1《建筑工程施工质量验收统一标准》(GB503000—2001)1
2《建筑装饰装修工程质量验收规范》(GB50210—2001)二、工程概况工程名称:回民区2017年住宅小区基础设施完善提升工程地址:光明街邮电小区,生资楼,电工段,鸳鸯楼小区建设单位:山西省工业设备安装集团有限公司设计单位:内蒙古蒙房建筑设计有限责任公司监理单位:内蒙古万和工程项目管理有限责任公司施工单位:内蒙古世龙股份有限责任公司三、施工准备3
1根据外墙涂料材料定样要求,(单位名称)提供质量证明文件(如合格证、检验报告)
材料进场派专人进行进场验收,合格后方可使用,并由甲方指定部位先做样板块,满足要求后,开始大面积施工
2基层的碱度PH值在10以下,同时基层已干燥,湿度低于10%,基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题
3装饰吊篮已安装完毕,验收合格
4基层外露铁件已做好相应的防锈处理(镀锌或刷防锈漆)
5施工条件:外墙涂料由于是B2级保温要求和水性涂料,对施工保养条件要求较高
施工要求温度高于5℃低于35℃,环境湿度低于75%,以保证成膜良好
低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良
外墙施工必须考虑天气因素,在粘贴保温板和涂刷涂料前,12小时未下雨,以保证基层干燥,涂刷后,24小时不能下雨,避免漆膜被雨水冲坏
6主要机具:一般应备有手提式电动搅拌器、遮挡板、毛辊、胶刮板、塑料刮板、大料桶、小料桶、砂纸、质量检测工具:墙面干湿度测试仪、漆膜厚度测试仪等
四、外墙保温和涂料施工工艺本工程中外墙建筑涂料涂装体系分为三层,即底漆、第一遍中涂、第二遍面涂
其作用如下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响力,如不使用底漆,漆膜附着力会有
