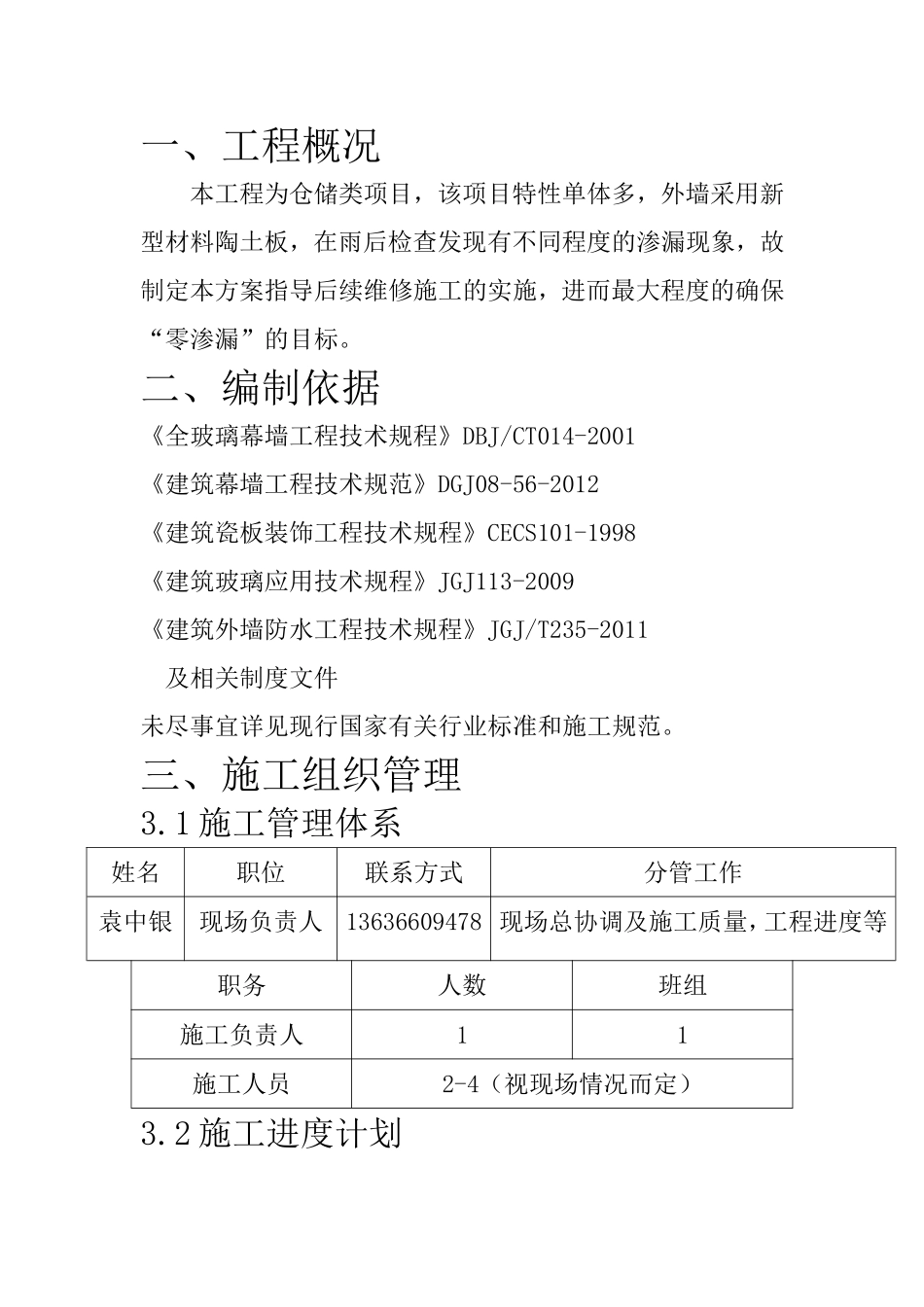

编制人:审批人:编制日期:2015年3月19日一、工程概况本工程为仓储类项目,该项目特性单体多,外墙采用新型材料陶土板,在雨后检查发现有不同程度的渗漏现象,故制定本方案指导后续维修施工的实施,进而最大程度的确保“零渗漏”的目标
二、编制依据《全玻璃幕墙工程技术规程》DBJ/CT014-2001《建筑幕墙工程技术规范》DGJ08-56-2012《建筑瓷板装饰工程技术规程》CECS101-1998《建筑玻璃应用技术规程》JGJ113-2009《建筑外墙防水工程技术规程》JGJ/T235-2011及相关制度文件未尽事宜详见现行国家有关行业标准和施工规范
三、施工组织管理3
1施工管理体系姓名职位联系方式分管工作袁中银现场负责人13636609478现场总协调及施工质量,工程进度等职务人数班组施工负责人11施工人员2-4(视现场情况而定)3

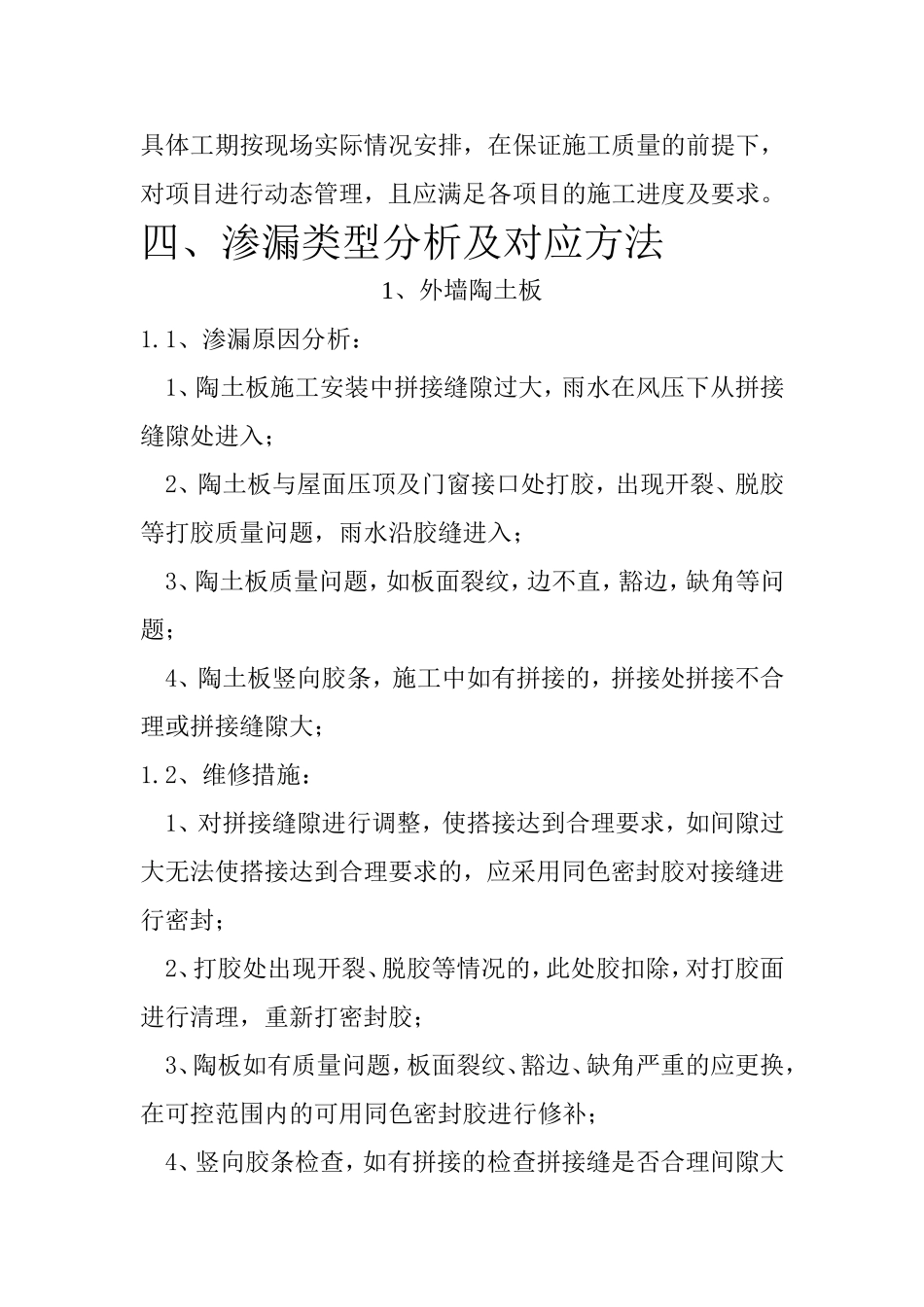

2施工进度计划具体工期按现场实际情况安排,在保证施工质量的前提下,对项目进行动态管理,且应满足各项目的施工进度及要求
四、渗漏类型分析及对应方法1、外墙陶土板1
1、渗漏原因分析:1、陶土板施工安装中拼接缝隙过大,雨水在风压下从拼接缝隙处进入;2、陶土板与屋面压顶及门窗接口处打胶,出现开裂、脱胶等打胶质量问题,雨水沿胶缝进入;3、陶土板质量问题,如板面裂纹,边不直,豁边,缺角等问题;4、陶土板竖向胶条,施工中如有拼接的,拼接处拼接不合理或拼接缝隙大;1
2、维修措施:1、对拼接缝隙进行调整,使搭接达到合理要求,如间隙过大无法使搭接达到合理要求的,应采用同色密封胶对接缝进行密封;2、打胶处出现开裂、脱胶等情况的,此处胶扣除,对打胶面进行清理,重新打密封胶;3、陶板如有质量问题,板面裂纹、豁边、缺角严重的应更换,在可控范围内的可用同色密封胶进行修补;4、竖向胶条检查,如有拼接的检查拼接缝是否合理间隙大的应调整或用密封胶密封
2、外墙门窗2
