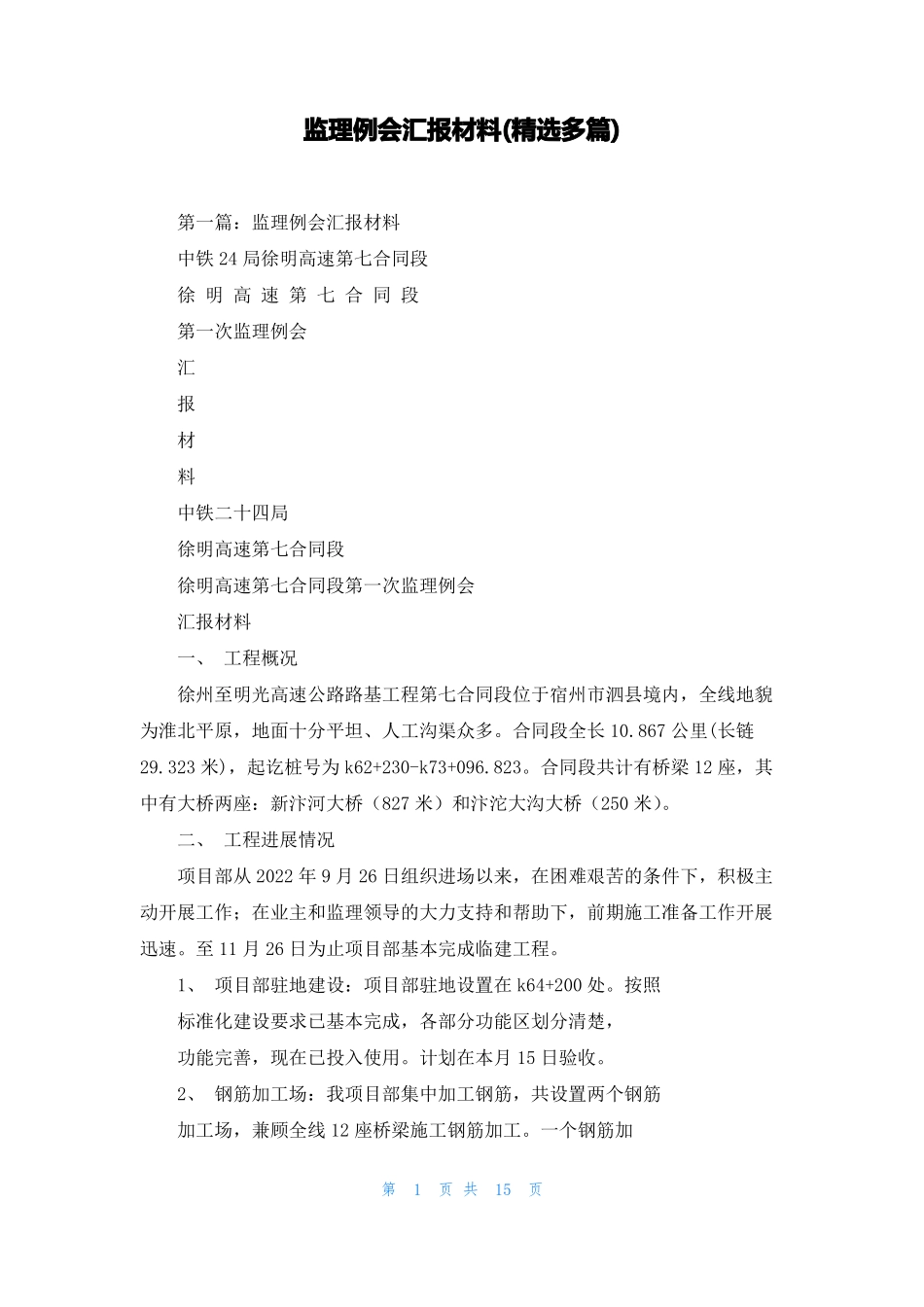

监理例会汇报材料(精选多篇)第一篇:监理例会汇报材料中铁24局徐明高速第七合同段徐明高速第七合同段第一次监理例会汇报材料中铁二十四局徐明高速第七合同段徐明高速第七合同段第一次监理例会汇报材料一、工程概况徐州至明光高速公路路基工程第七合同段位于宿州市泗县境内,全线地貌为淮北平原,地面十分平坦、人工沟渠众多
合同段全长10
867公里(长链29
323米),起讫桩号为k62+230-k73+096
合同段共计有桥梁12座,其中有大桥两座:新汴河大桥(827米)和汴沱大沟大桥(250米)
二、工程进展情况项目部从2022年9月26日组织进场以来,在困难艰苦的条件下,积极主动开展工作;在业主和监理领导的大力支持和帮助下,前期施工准备工作开展迅速
至11月26日为止项目部基本完成临建工程
1、项目部驻地建设:项目部驻地设置在k64+200处
按照标准化建设要求已基本完成,各部分功能区划分清楚,功能完善,现在已投入使用
计划在本月15日验收

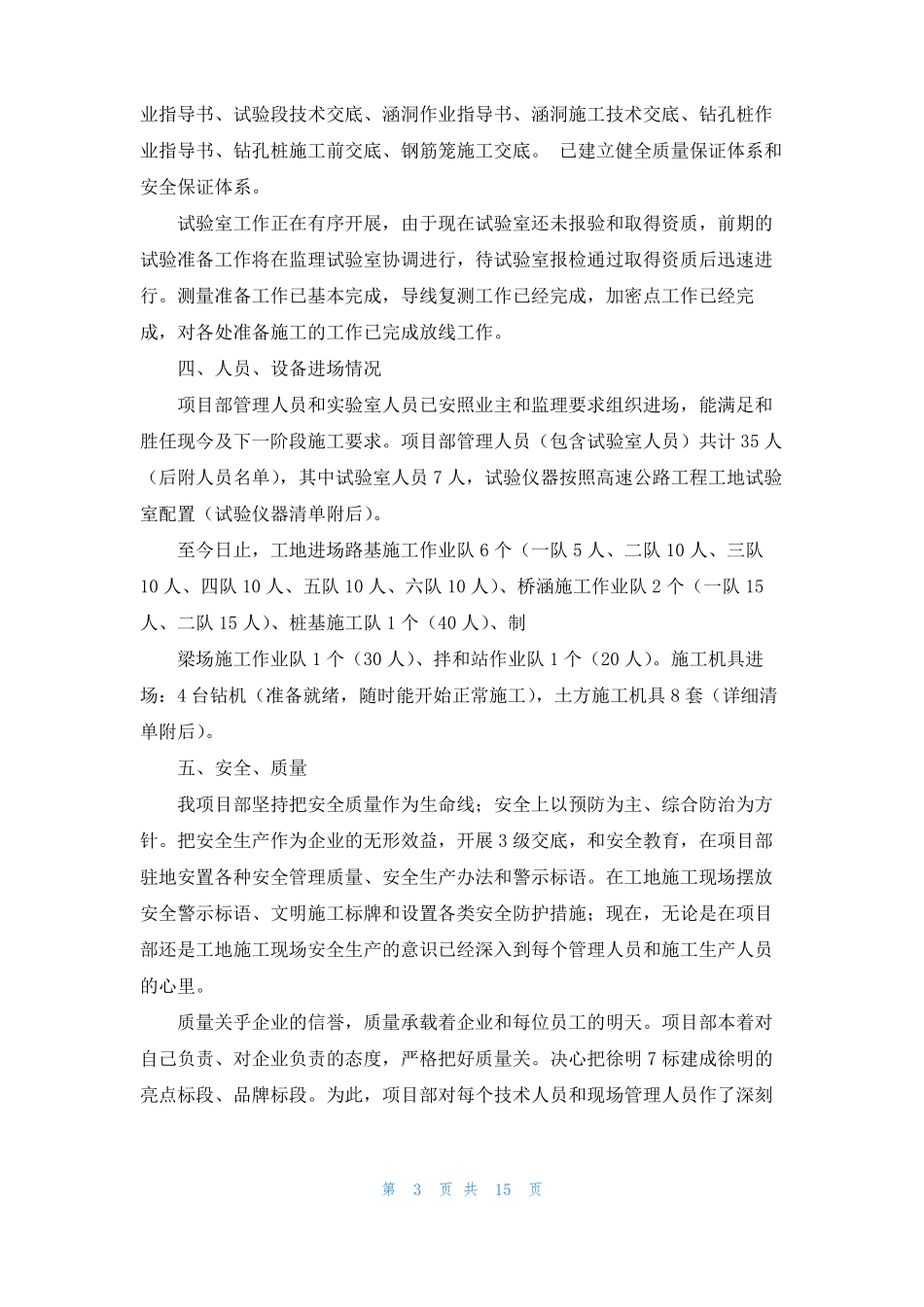

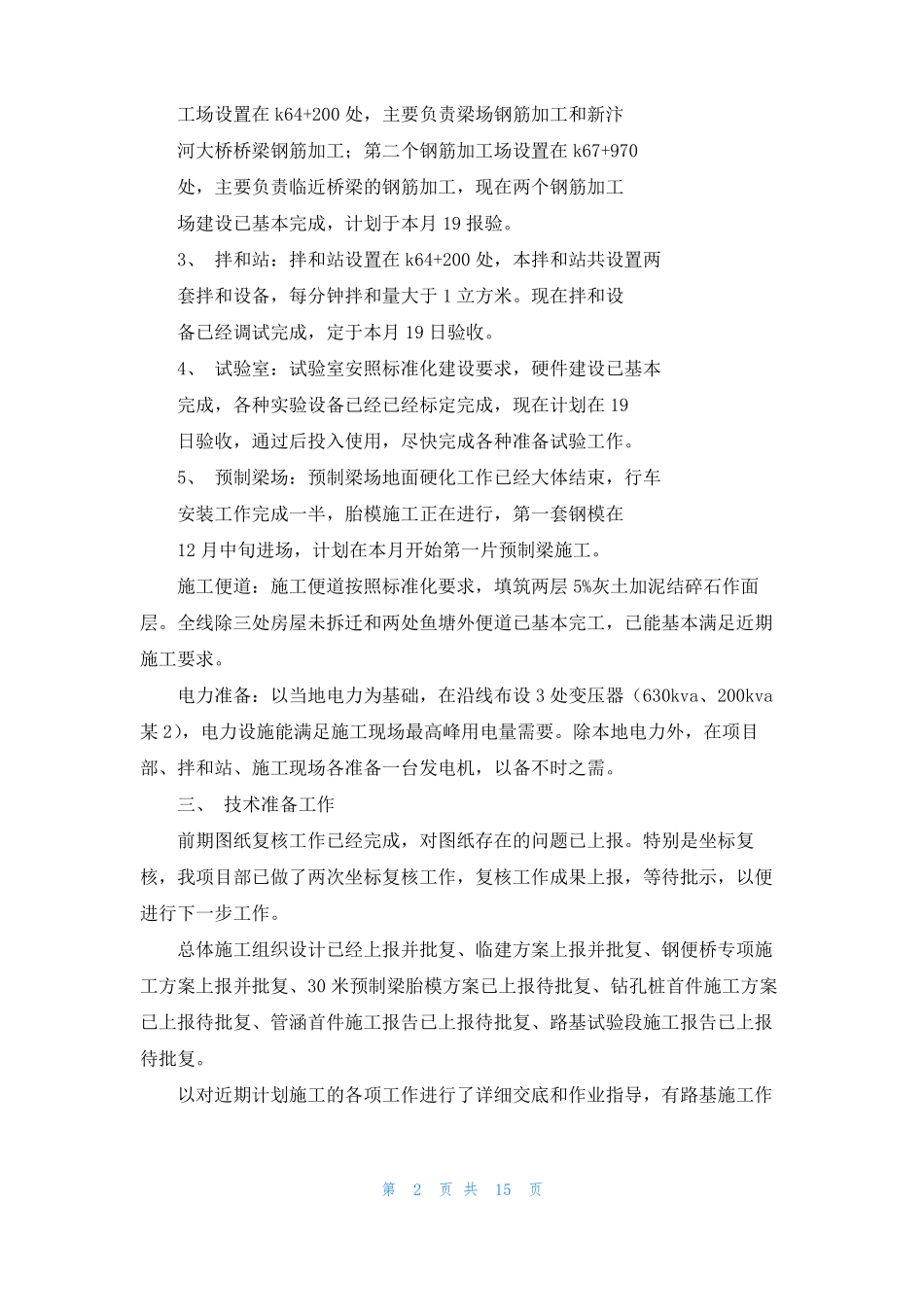

2、钢筋加工场:我项目部集中加工钢筋,共设置两个钢筋加工场,兼顾全线12座桥梁施工钢筋加工
一个钢筋加第1页共15页工场设置在k64+200处,主要负责梁场钢筋加工和新汴河大桥桥梁钢筋加工;第二个钢筋加工场设置在k67+970处,主要负责临近桥梁的钢筋加工,现在两个钢筋加工场建设已基本完成,计划于本月19报验
3、拌和站:拌和站设置在k64+200处,本拌和站共设置两套拌和设备,每分钟拌和量大于1立方米
现在拌和设备已经调试完成,定于本月19日验收
4、试验室:试验室安照标准化建设要求,硬件建设已基本完成,各种实验设备已经已经标定完成,现在计划在19日验收,通过后投入使用,尽快完成各种准备试验工作
5、预制梁场:预制梁场地面硬化工作已经大体结束,行车安装工作完成一半,胎模施工正在进行,第一套钢模在12月中旬进场,计划在本月开始第一片预制梁施
