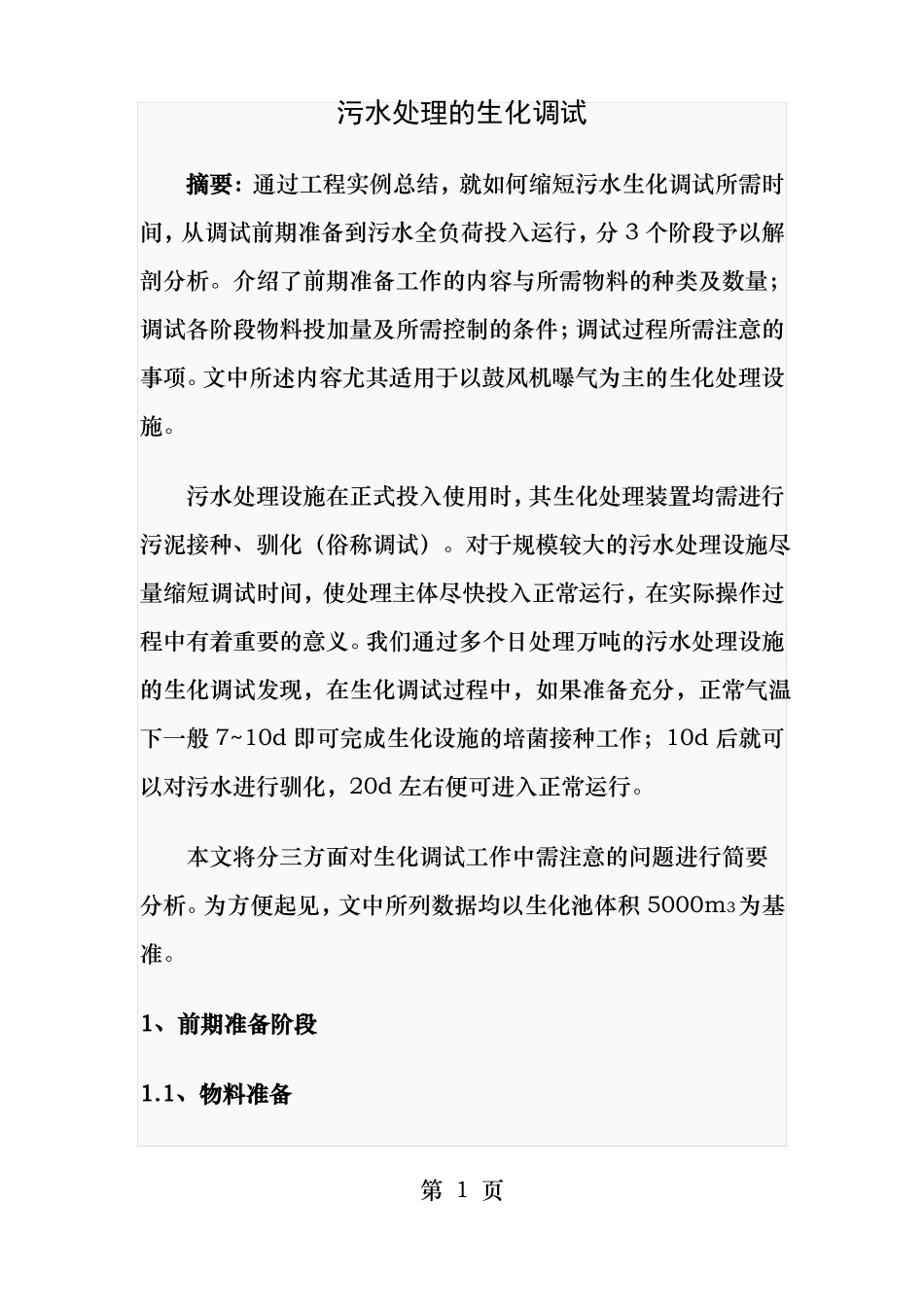

污水处理的生化调试摘要:通过工程实例总结,就如何缩短污水生化调试所需时间,从调试前期准备到污水全负荷投入运行,分3个阶段予以解剖分析
介绍了前期准备工作的内容与所需物料的种类及数量;调试各阶段物料投加量及所需控制的条件;调试过程所需注意的事项
文中所述内容尤其适用于以鼓风机曝气为主的生化处理设施
污水处理设施在正式投入使用时,其生化处理装置均需进行污泥接种、驯化(俗称调试)
对于规模较大的污水处理设施尽量缩短调试时间,使处理主体尽快投入正常运行,在实际操作过程中有着重要的意义
我们通过多个日处理万吨的污水处理设施的生化调试发现,在生化调试过程中,如果准备充分,正常气温下一般7~10d即可完成生化设施的培菌接种工作;10d后就可以对污水进行驯化,20d左右便可进入正常运行
本文将分三方面对生化调试工作中需注意的问题进行简要分析
为方便起见,文中所列数据均以生化池体积5000m3为基准
1、前期准备阶段1
1、物料准备第1页①污泥准备对于万立方米级污水处理装置而言,其生化池体积较大,为了保证生化池初始污泥浓度,需要准备投加的原始污泥量很大
理论上讲,投加后生化池的污泥的质量浓度最好控制在2500mg/L左右
实际运行时,为了节约成本,调试期间初始污泥的质量浓度可控制在1500mg/L左右,一日处理1×104m3污水生化时间为12h的污水处理装置为例,调试前需准备含水率在80%的活性污泥约40m3
污泥品种最好是同类或相似的活性污泥
如有困难,其它活性较强的污泥也可使用
污泥在使用前为保证一定的活性,对待用的污泥需进行喷水保湿处理,在保湿条件下污泥的活性至少可保持15d以上
②碳源培养寄的准备生化调试过程中理想的碳源是大粪及淀粉
一般来说调试前期以加入大粪为主,中后期以加入淀粉为主,为节省成本,淀粉可用地脚面粉替代
由于大粪无法事先储存,因此,事前需与有关部门确定好调试期间需要的
