南通能达总部基地E楼(中侨大厦)外墙真石漆专项施工方案南通市双甸建筑安装工程有限公司二〇一七年八月十五日外墙真石漆施工方案一
工程概况二、施工工艺流程及计划顺序三、施工工艺说明四、施工组织管理五、工程施工各项保证措施六、色差通病防治措施七、提高感观效果的技术措施八、保护其他完整产品的措施九、生产技术组织管理保证措施十、质量保证措施十一、安全文明施工措施十二、附加一

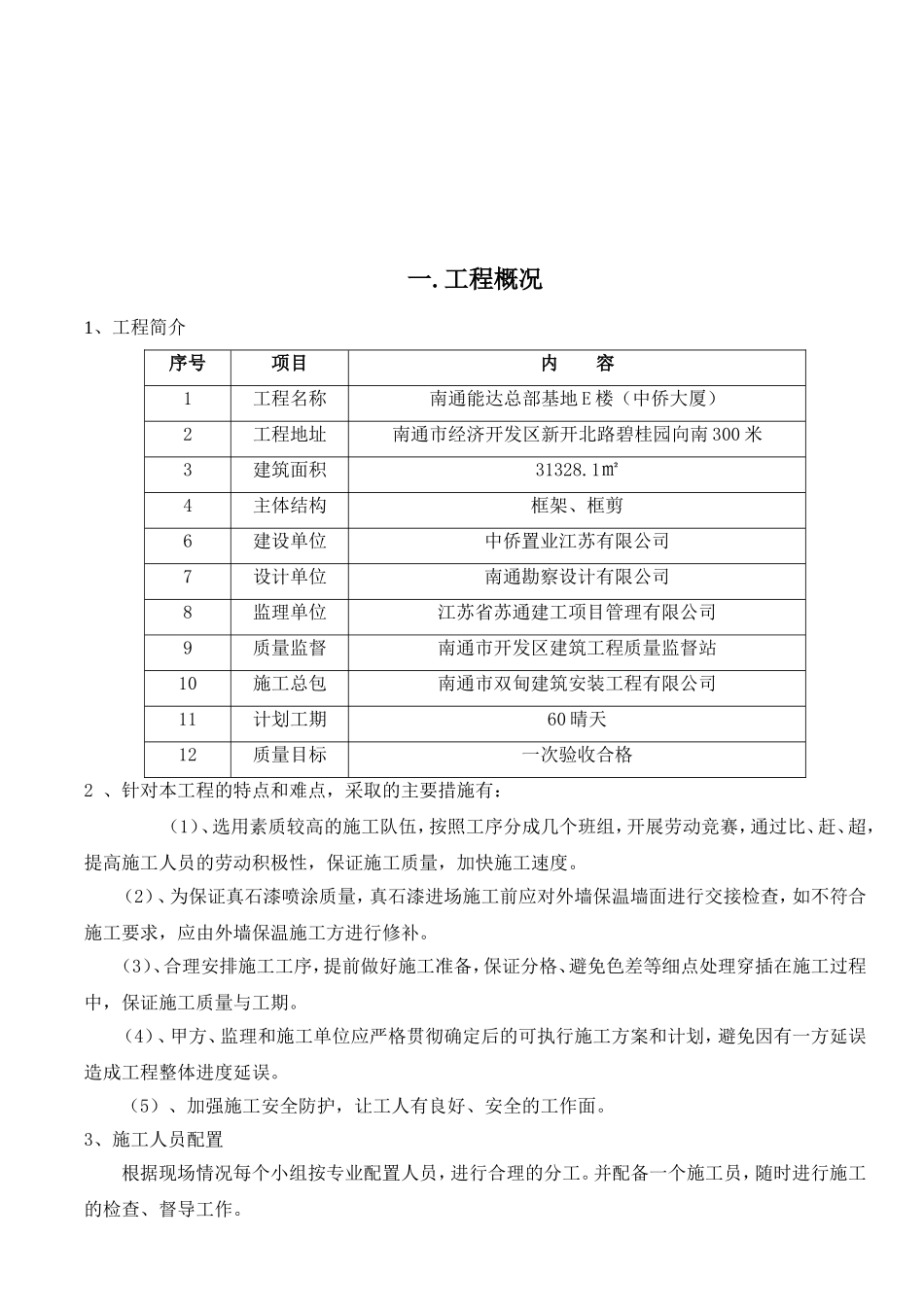

工程概况1、工程简介序号项目内容1工程名称南通能达总部基地E楼(中侨大厦)2工程地址南通市经济开发区新开北路碧桂园向南300米3建筑面积31328
1㎡4主体结构框架、框剪6建设单位中侨置业江苏有限公司7设计单位南通勘察设计有限公司8监理单位江苏省苏通建工项目管理有限公司9质量监督南通市开发区建筑工程质量监督站10施工总包南通市双甸建筑安装工程有限公司11计划工期60晴天12质量目标一次验收合格2、针对本工程的特点和难点,采取的主要措施有:(1)、选用素质较高的施工队伍,按照工序分成几个班组,开展劳动竞赛,通过比、赶、超,提高施工人员的劳动积极性,保证施工质量,加快施工速度
(2)、为保证真石漆喷涂质量,真石漆进场施工前应对外墙保温墙面进行交接检查,如不符合施工要求,应由外墙保温施工方进行修补
(3)、合理安排施工工序,提前做好施工准备,保证分格、避免色差等细点处理穿插在施工过程中,保证施工质量与工期
(4)、甲方、监理和施工单位应严格贯彻确定后的可执行施工方案和计划,避免因有一方延误造成工程整体进度延误
(5)、加强施工安全防护,让工人有良好、安全的工作面
3、施工人员配置根据现场情况每个小组按专业配置人员,进行合理的分工
并配备一个施工员,随时进行施工的检查、督导工作
项目部组织架构如下:项目经理:朱学建施工员:王新程材料员:解星禹施工班组长:戴世贵运料工(2人)拌料工(2人)涂料工(30人)二、施工工艺流程
