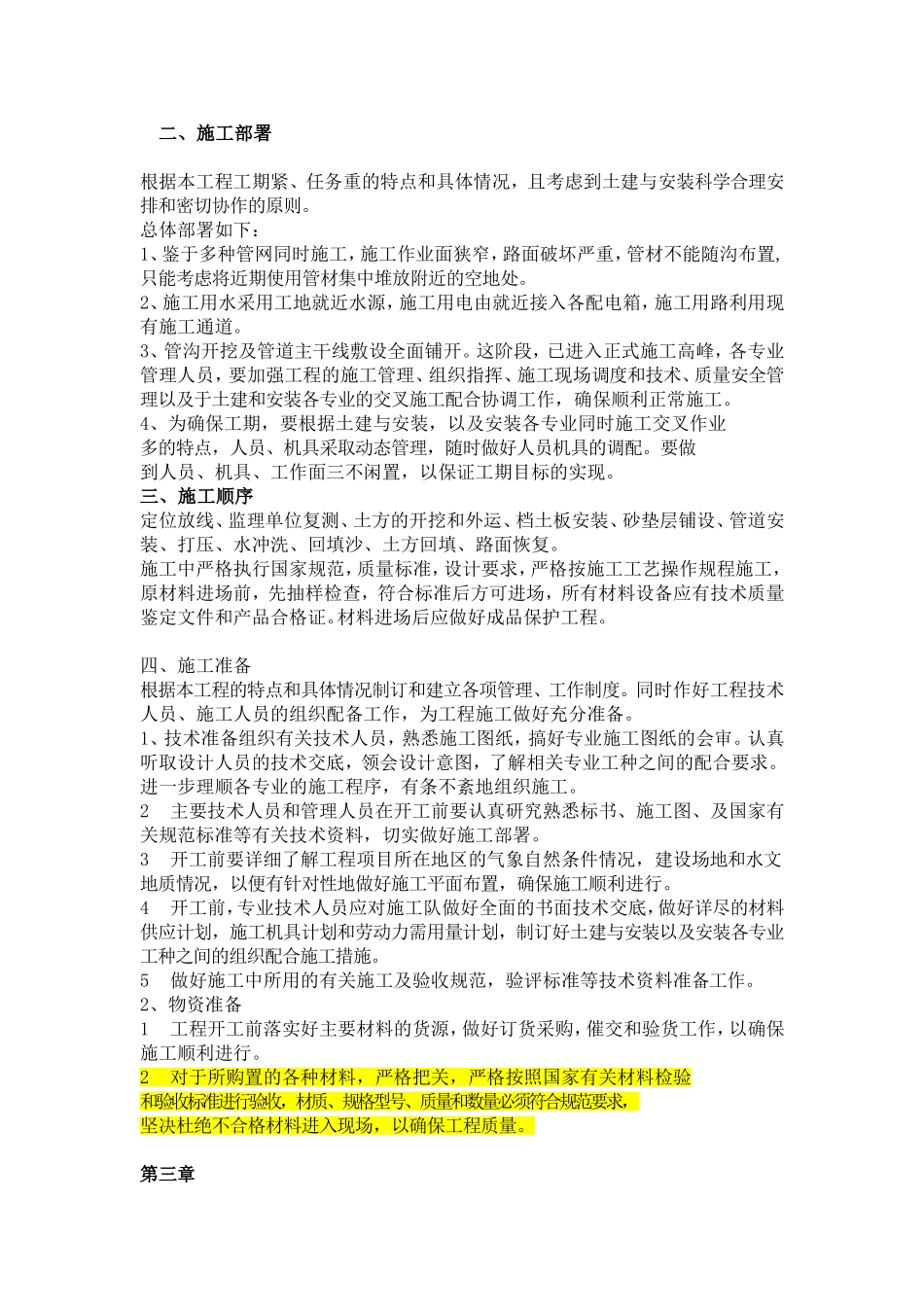

二、施工部署根据本工程工期紧、任务重的特点和具体情况,且考虑到土建与安装科学合理安排和密切协作的原则
总体部署如下:1、鉴于多种管网同时施工,施工作业面狭窄,路面破坏严重,管材不能随沟布置,只能考虑将近期使用管材集中堆放附近的空地处
2、施工用水采用工地就近水源,施工用电由就近接入各配电箱,施工用路利用现有施工通道
3、管沟开挖及管道主干线敷设全面铺开
这阶段,已进入正式施工高峰,各专业管理人员,要加强工程的施工管理、组织指挥、施工现场调度和技术、质量安全管理以及于土建和安装各专业的交叉施工配合协调工作,确保顺利正常施工
4、为确保工期,要根据土建与安装,以及安装各专业同时施工交叉作业多的特点,人员、机具采取动态管理,随时做好人员机具的调配
要做到人员、机具、工作面三不闲置,以保证工期目标的实现
三、施工顺序定位放线、监理单位复测、土方的开挖和外运、档土板安装、砂垫层铺设、管道安装、打压、水冲洗、回填沙、土方回填、路面恢复
施工中严格执行国家规范,质量标准,设计要求,严格按施工工艺操作规程施工,原材料进场前,先抽样检查,符合标准后方可进场,所有材料设备应有技术质量鉴定文件和产品合格证
材料进场后应做好成品保护工程
四、施工准备根据本工程的特点和具体情况制订和建立各项管理、工作制度
同时作好工程技术人员、施工人员的组织配备工作,为工程施工做好充分准备
1、技术准备组织有关技术人员,熟悉施工图纸,搞好专业施工图纸的会审
认真听取设计人员的技术交底,领会设计意图,了解相关专业工种之间的配合要求
进一步理顺各专业的施工程序,有条不紊地组织施工
2主要技术人员和管理人员在开工前要认真研究熟悉标书、施工图、及国家有关规范标准等有关技术资料,切实做好施工部署
3开工前要详细了解工程项目所在地区的气象自然条件情况,建设场地和水文地质情况,以便有针对性地做好施工平面布置,确保施工顺利进行
