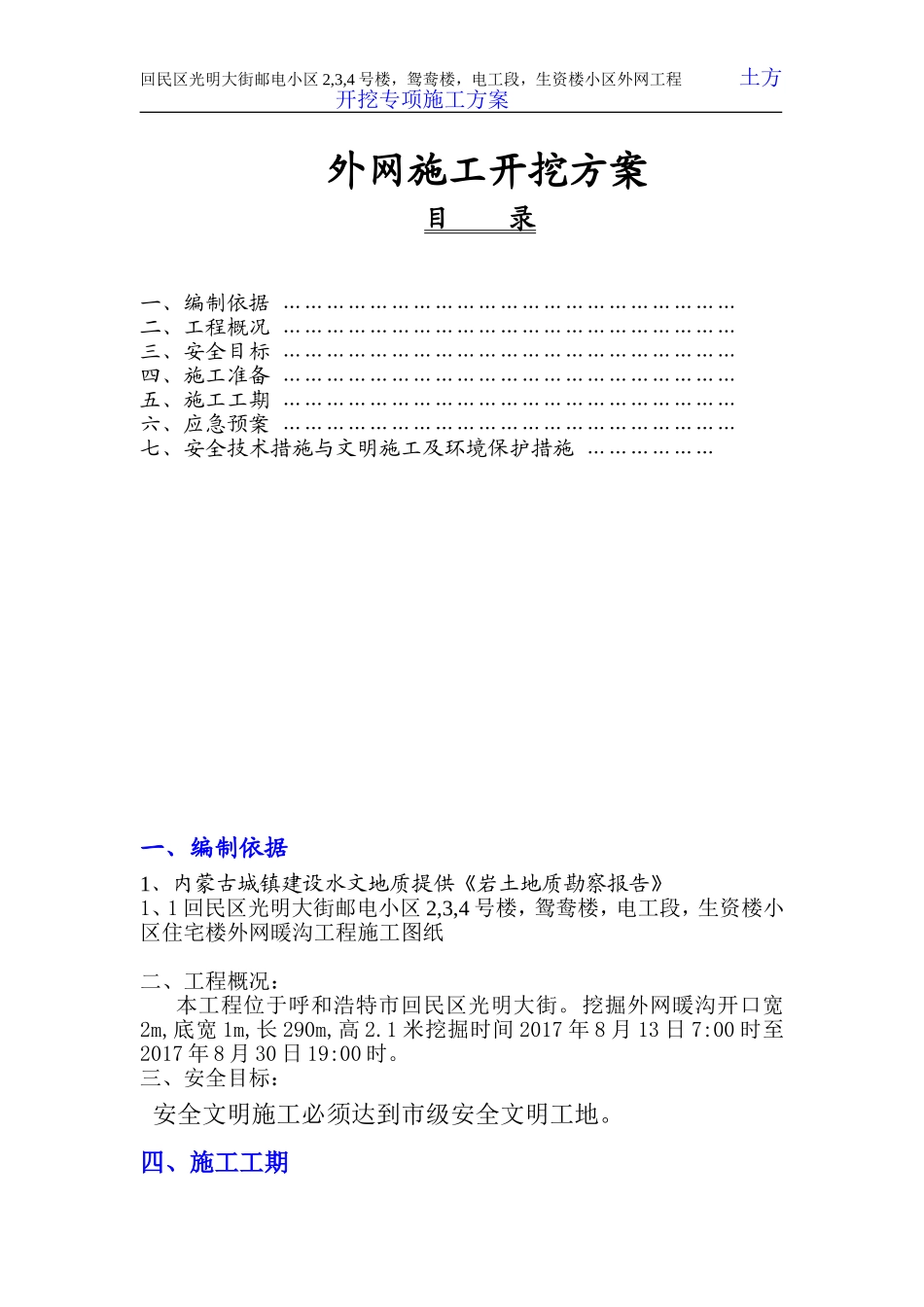

回民区光明大街邮电小区2,3,4号楼,鸳鸯楼,电工段,生资楼小区外网工程土方开挖专项施工方案外网施工开挖方案目录一、编制依据………………………………………………………二、工程概况………………………………………………………三、安全目标………………………………………………………四、施工准备………………………………………………………五、施工工期………………………………………………………六、应急预案………………………………………………………七、安全技术措施与文明施工及环境保护措施………………一、编制依据1、内蒙古城镇建设水文地质提供《岩土地质勘察报告》1、1回民区光明大街邮电小区2,3,4号楼,鸳鸯楼,电工段,生资楼小区住宅楼外网暖沟工程施工图纸二、工程概况:本工程位于呼和浩特市回民区光明大街
挖掘外网暖沟开口宽2m,底宽1m,长290m,高2
1米挖掘时间2017年8月13日7:00时至2017年8月30日19:00时
三、安全目标:安全文明施工必须达到市级安全文明工地

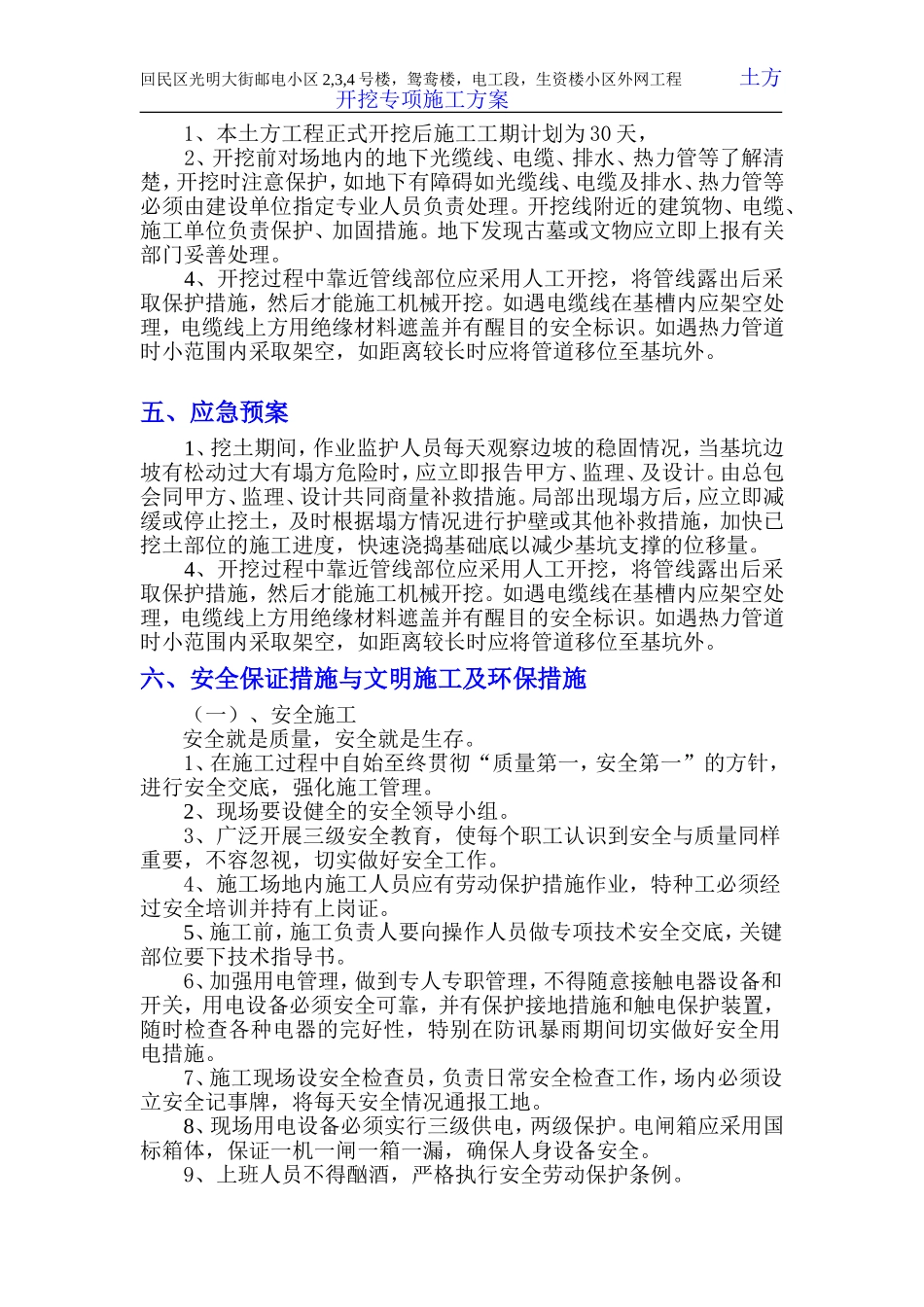

四、施工工期回民区光明大街邮电小区2,3,4号楼,鸳鸯楼,电工段,生资楼小区外网工程土方开挖专项施工方案1、本土方工程正式开挖后施工工期计划为30天,2、开挖前对场地内的地下光缆线、电缆、排水、热力管等了解清楚,开挖时注意保护,如地下有障碍如光缆线、电缆及排水、热力管等必须由建设单位指定专业人员负责处理
开挖线附近的建筑物、电缆、施工单位负责保护、加固措施
地下发现古墓或文物应立即上报有关部门妥善处理
4、开挖过程中靠近管线部位应采用人工开挖,将管线露出后采取保护措施,然后才能施工机械开挖
如遇电缆线在基槽内应架空处理,电缆线上方用绝缘材料遮盖并有醒目的安全标识
如遇热力管道时小范围内采取架空,如距离较长时应将管道移位至基坑外

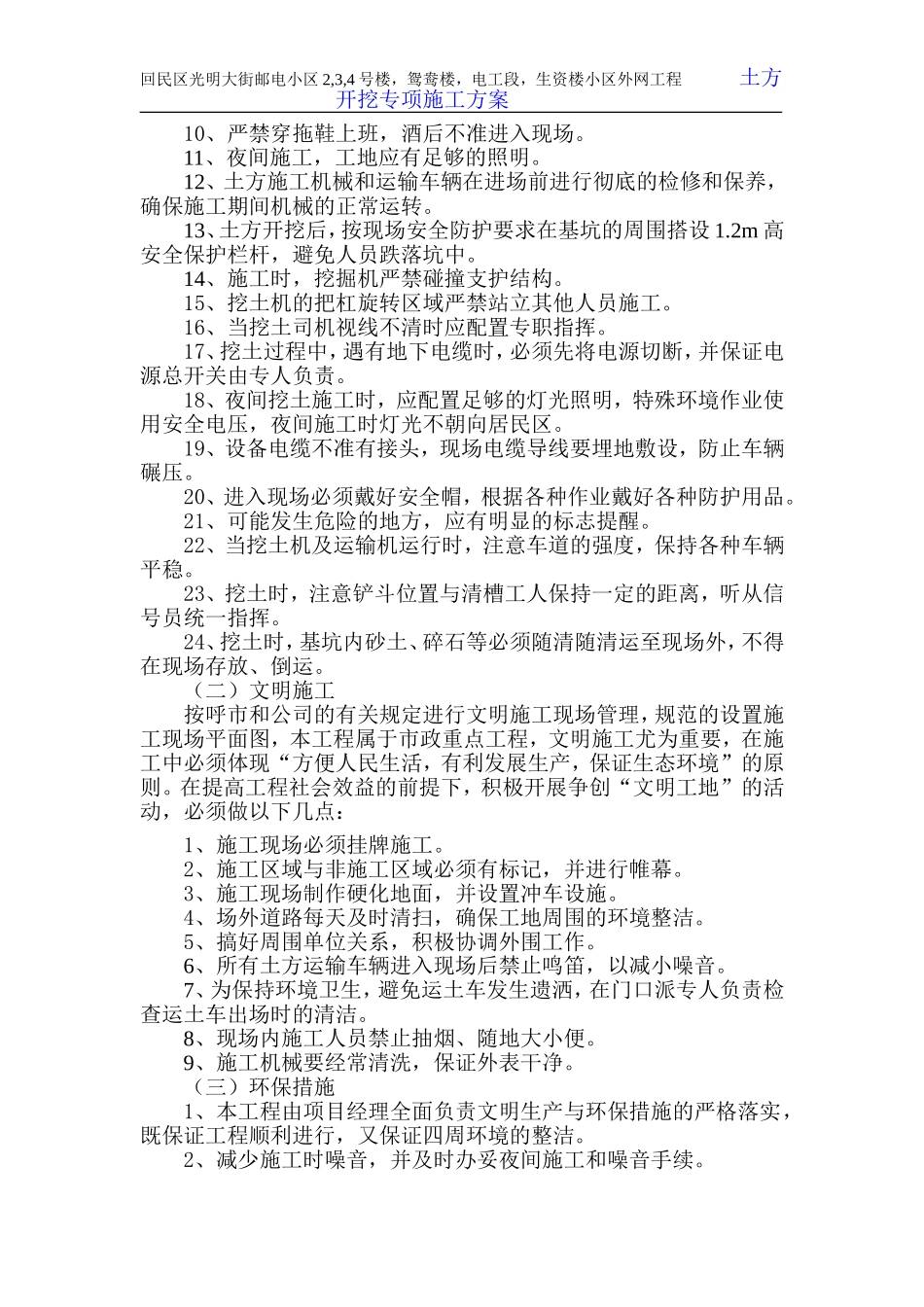

五、应急预案1、挖土期间,作业监护人员每天观察边坡的稳固情况,当基坑边坡有松动过大有塌
