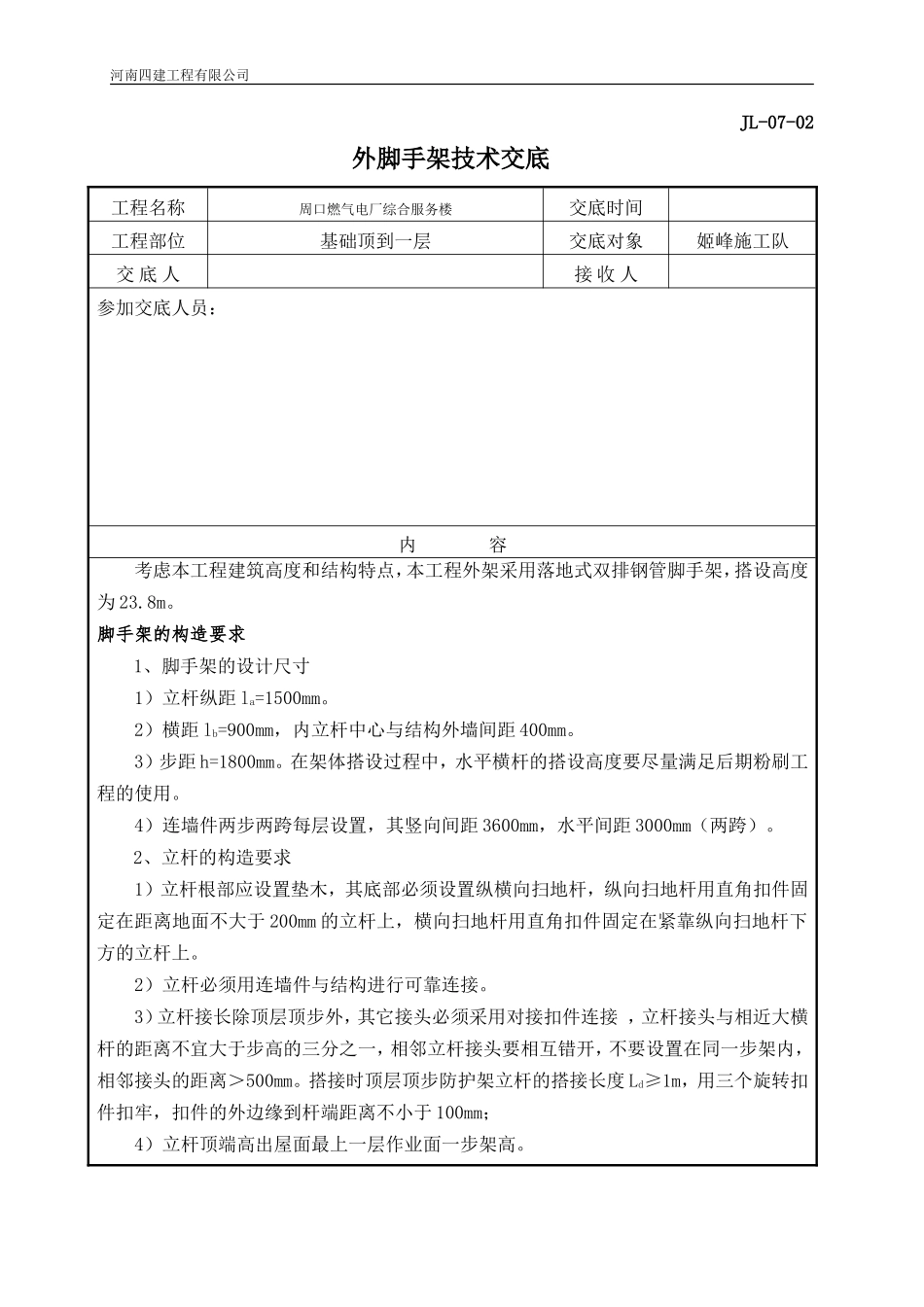

河南四建工程有限公司JL-07-02外脚手架技术交底工程名称周口燃气电厂综合服务楼交底时间工程部位基础顶到一层交底对象姬峰施工队交底人接收人参加交底人员:内容考虑本工程建筑高度和结构特点,本工程外架采用落地式双排钢管脚手架,搭设高度为23
脚手架的构造要求1、脚手架的设计尺寸1)立杆纵距la=1500mm
2)横距lb=900mm,内立杆中心与结构外墙间距400mm
3)步距h=1800mm
在架体搭设过程中,水平横杆的搭设高度要尽量满足后期粉刷工程的使用
4)连墙件两步两跨每层设置,其竖向间距3600mm,水平间距3000mm(两跨)
2、立杆的构造要求1)立杆根部应设置垫木,其底部必须设置纵横向扫地杆,纵向扫地杆用直角扣件固定在距离地面不大于200mm的立杆上,横向扫地杆用直角扣件固定在紧靠纵向扫地杆下方的立杆上
2)立杆必须用连墙件与结构进行可靠连接
3)立杆接长除顶层顶步外,其它接头必须采用对接扣件连接,立杆接头与相近大横杆的距离不宜大于步高的三分之一,相邻立杆接头要相互错开,不要设置在同一步架内,相邻接头的距离>500mm
搭接时顶层顶步防护架立杆的搭接长度Ld≥1m,用三个旋转扣件扣牢,扣件的外边缘到杆端距离不小于100mm;4)立杆顶端高出屋面最上一层作业面一步架高

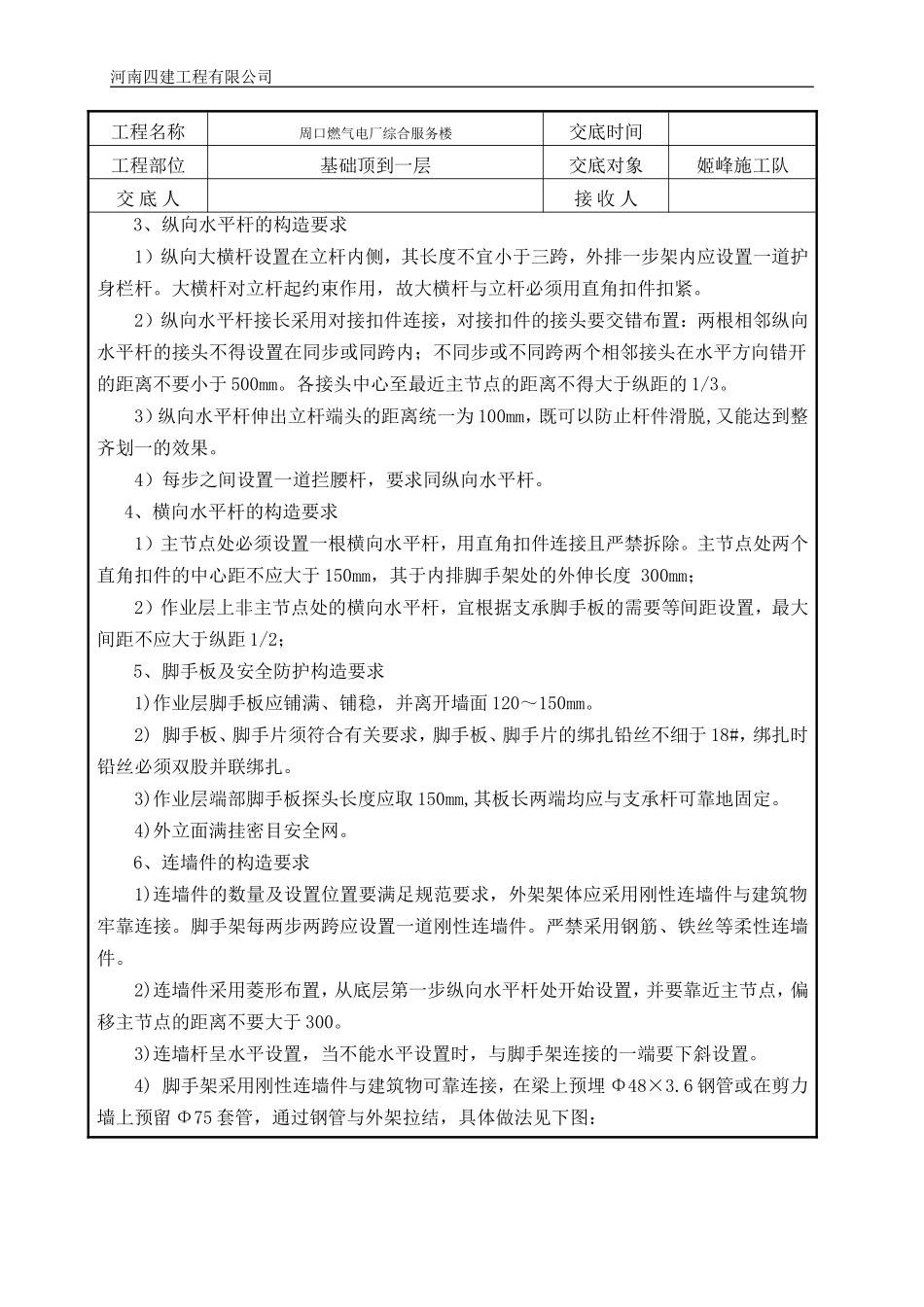

河南四建工程有限公司工程名称周口燃气电厂综合服务楼交底时间工程部位基础顶到一层交底对象姬峰施工队交底人接收人3、纵向水平杆的构造要求1)纵向大横杆设置在立杆内侧,其长度不宜小于三跨,外排一步架内应设置一道护身栏杆
大横杆对立杆起约束作用,故大横杆与立杆必须用直角扣件扣紧
2)纵向水平杆接长采用对接扣件连接,对接扣件的接头要交错布置:两根相邻纵向水平杆的接头不得设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不要小于500mm

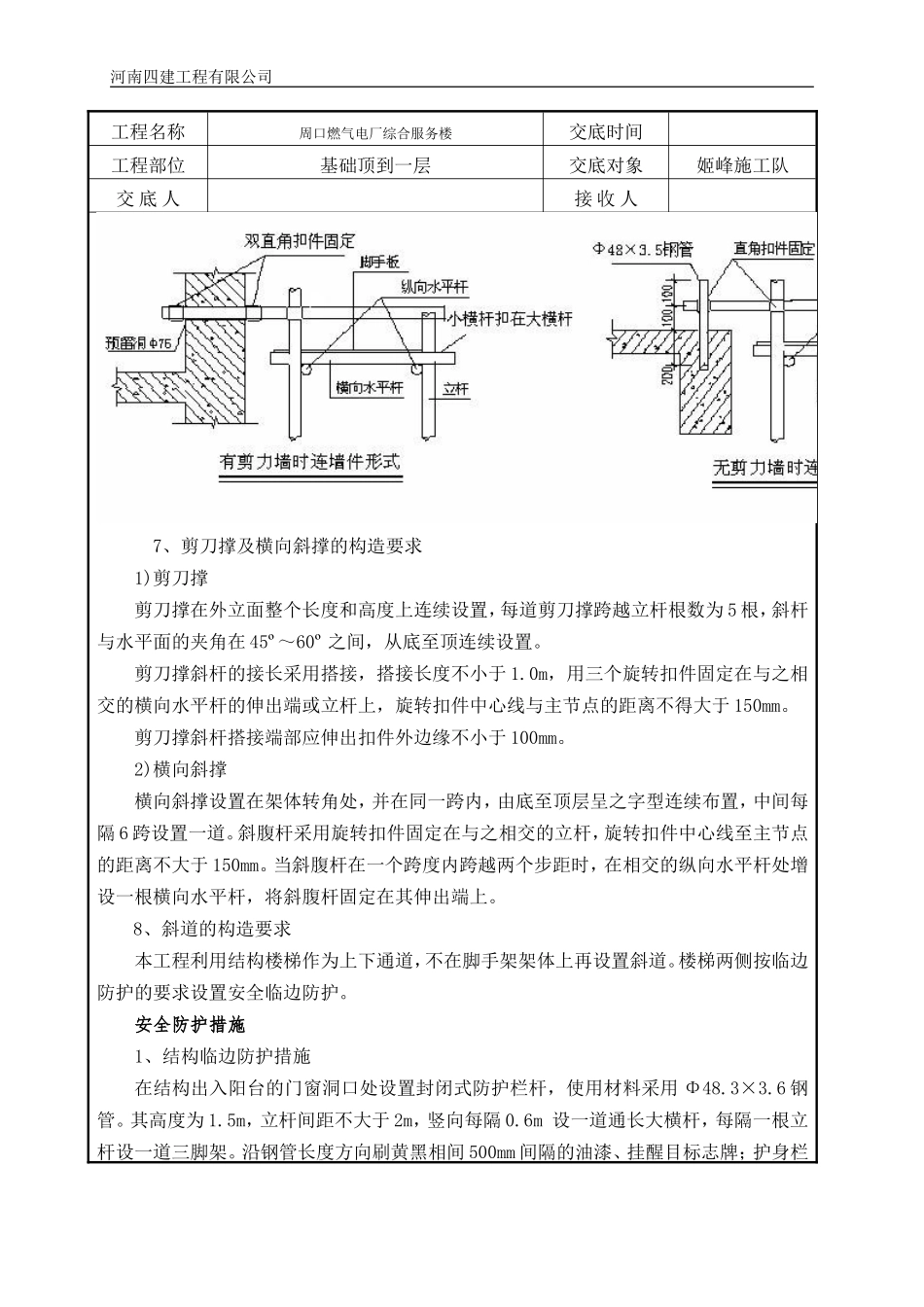

各接头中心至最近主节点的距离不得大于纵距的1/3
