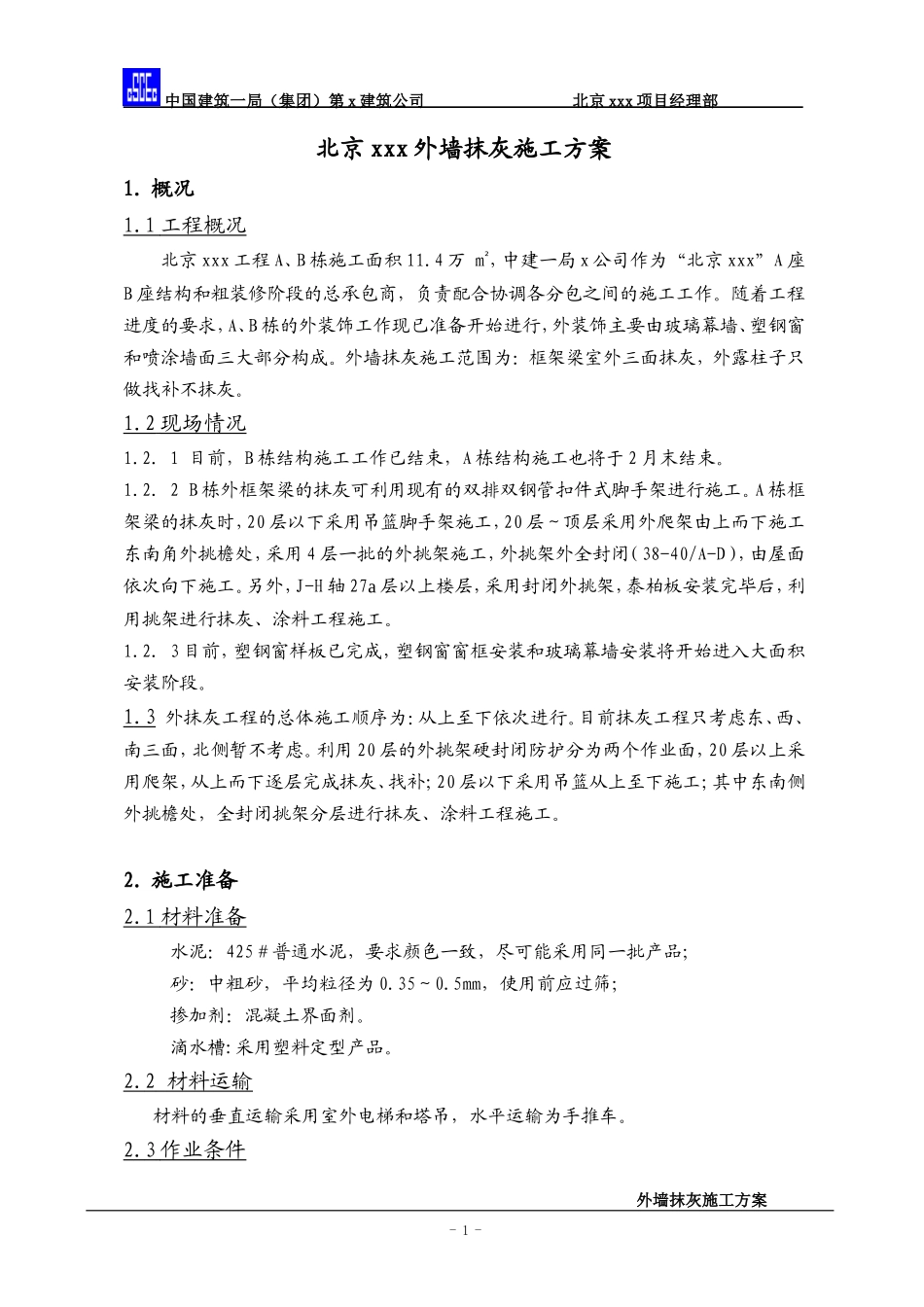

外墙抹灰施工方案中国建筑一局(集团)第x建筑公司北京xxx项目经理部北京xxx外墙抹灰施工方案1
1工程概况北京xxx工程A、B栋施工面积11
4万m²,中建一局x公司作为“北京xxx”A座B座结构和粗装修阶段的总承包商,负责配合协调各分包之间的施工工作
随着工程进度的要求,A、B栋的外装饰工作现已准备开始进行,外装饰主要由玻璃幕墙、塑钢窗和喷涂墙面三大部分构成
外墙抹灰施工范围为:框架梁室外三面抹灰,外露柱子只做找补不抹灰
2现场情况1
1目前,B栋结构施工工作已结束,A栋结构施工也将于2月末结束
2B栋外框架梁的抹灰可利用现有的双排双钢管扣件式脚手架进行施工
A栋框架梁的抹灰时,20层以下采用吊篮脚手架施工,20层~顶层采用外爬架由上而下施工东南角外挑檐处,采用4层一批的外挑架施工,外挑架外全封闭(38-40/A-D),由屋面依次向下施工
另外,J-H轴27a层以上楼层,采用封闭外挑架,泰柏板安装完毕后,利用挑架进行抹灰、涂料工程施工
3目前,塑钢窗样板已完成,塑钢窗窗框安装和玻璃幕墙安装将开始进入大面积安装阶段
3外抹灰工程的总体施工顺序为:从上至下依次进行
目前抹灰工程只考虑东、西、南三面,北侧暂不考虑
利用20层的外挑架硬封闭防护分为两个作业面,20层以上采用爬架,从上而下逐层完成抹灰、找补;20层以下采用吊篮从上至下施工;其中东南侧外挑檐处,全封闭挑架分层进行抹灰、涂料工程施工
1材料准备水泥:425#普通水泥,要求颜色一致,尽可能采用同一批产品;砂:中粗砂,平均粒径为0
5mm,使用前应过筛;掺加剂:混凝土界面剂
滴水槽:采用塑料定型产品
2材料运输材料的垂直运输采用室外电梯和塔吊,水平运输为手推车
3作业条件-1-外墙抹灰施工方案中国建筑一局(集团)第x建筑公司北京xxx项目经理部2
