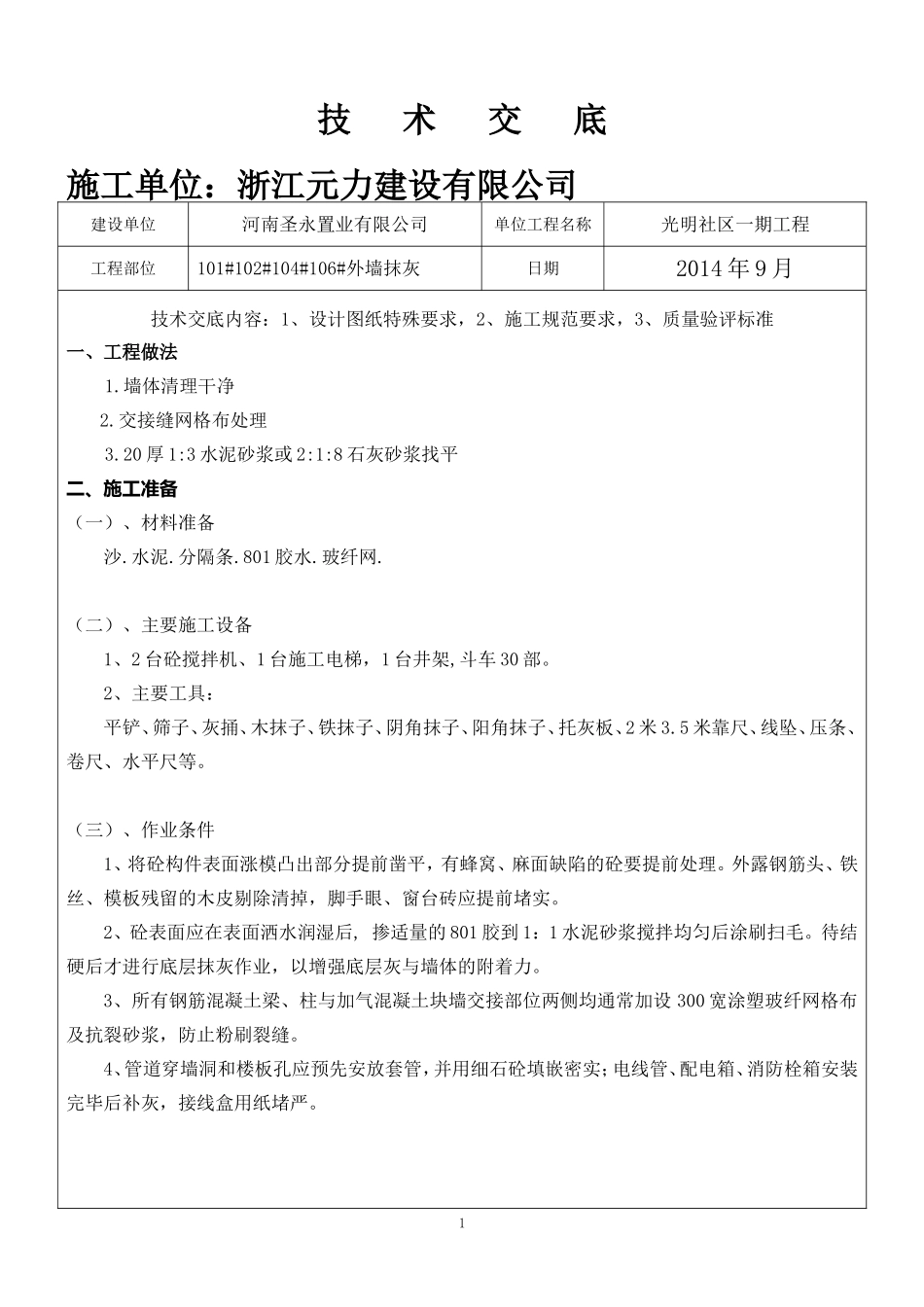

技术交底施工单位:浙江元力建设有限公司建设单位河南圣永置业有限公司单位工程名称光明社区一期工程工程部位101#102#104#106#外墙抹灰日期2014年9月技术交底内容:1、设计图纸特殊要求,2、施工规范要求,3、质量验评标准一、工程做法1
墙体清理干净2
交接缝网格布处理3
20厚1:3水泥砂浆或2:1:8石灰砂浆找平二、施工准备(一)、材料准备沙
(二)、主要施工设备1、2台砼搅拌机、1台施工电梯,1台井架,斗车30部
2、主要工具:平铲、筛子、灰捅、木抹子、铁抹子、阴角抹子、阳角抹子、托灰板、2米3
5米靠尺、线坠、压条、卷尺、水平尺等
(三)、作业条件1、将砼构件表面涨模凸出部分提前凿平,有蜂窝、麻面缺陷的砼要提前处理
外露钢筋头、铁丝、模板残留的木皮剔除清掉,脚手眼、窗台砖应提前堵实
2、砼表面应在表面洒水润湿后,掺适量的801胶到1:1水泥砂浆搅拌均匀后涂刷扫毛
待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力
3、所有钢筋混凝土梁、柱与加气混凝土块墙交接部位两侧均通常加设300宽涂塑玻纤网格布及抗裂砂浆,防止粉刷裂缝
4、管道穿墙洞和楼板孔应预先安放套管,并用细石砼填嵌密实;电线管、配电箱、消防栓箱安装完毕后补灰,接线盒用纸堵严

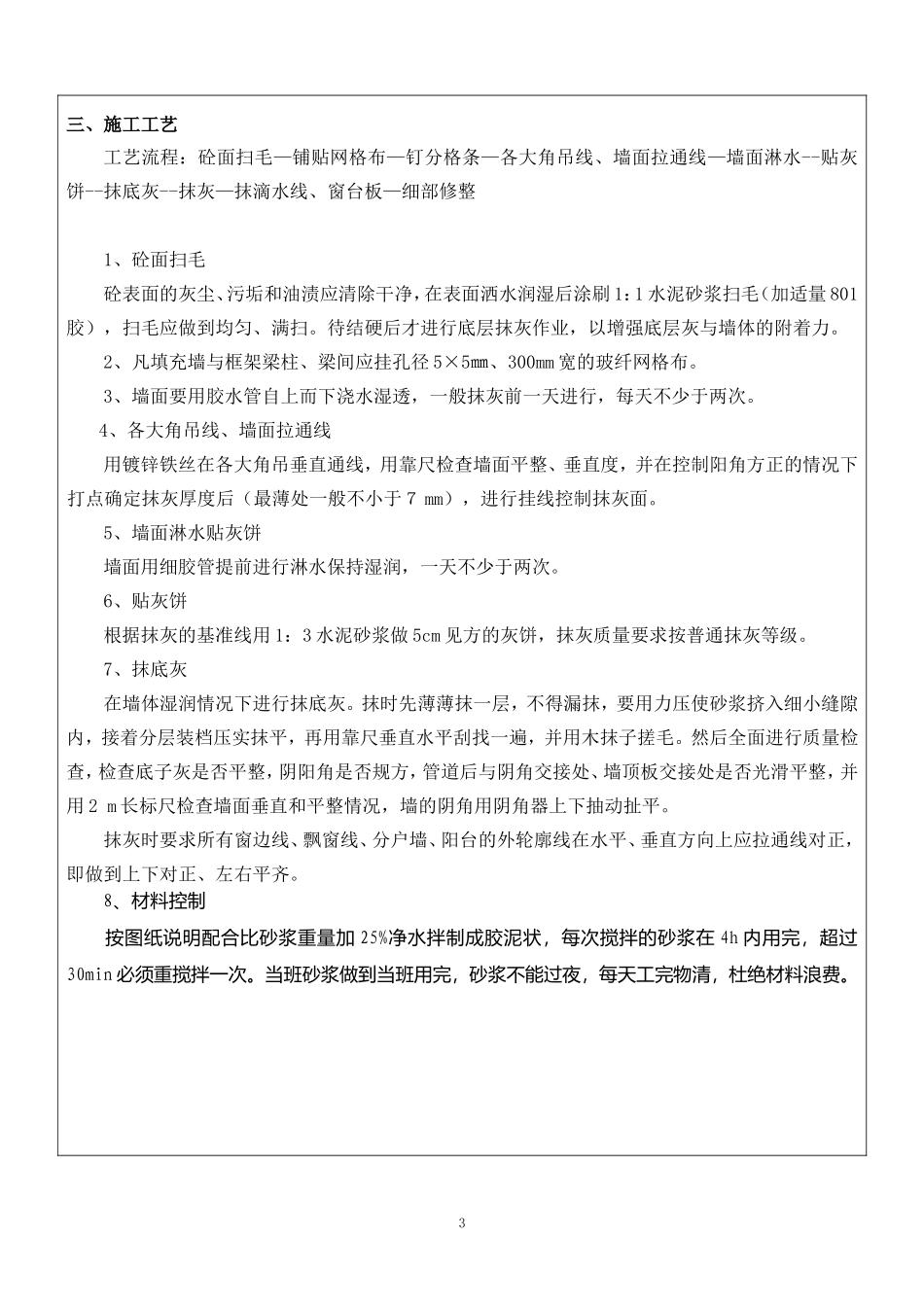

12三、施工工艺工艺流程:砼面扫毛—铺贴网格布—钉分格条—各大角吊线、墙面拉通线—墙面淋水--贴灰饼--抹底灰--抹灰—抹滴水线、窗台板—细部修整1、砼面扫毛砼表面的灰尘、污垢和油渍应清除干净,在表面洒水润湿后涂刷1:1水泥砂浆扫毛(加适量801胶),扫毛应做到均匀、满扫
待结硬后才进行底层抹灰作业,以增强底层灰与墙体的附着力
2、凡填充墙与框架梁柱、梁间应挂孔径5×5㎜、300mm宽的玻纤网格布
3、墙面要用胶水管自上而下浇水湿透,一般抹灰前一天进行,每天不少于两次
4、各大角吊线、墙面拉
