幕墙工程材料采购、运输、搬运与堆放施工技术措施1材料采购1
1材料选用我公司将严格按合同文件、业主和设计院、及有关规范要求选用的材料性能都是环保的,确保工程材料的使用质量
1材料选用原则(1)必须选用全新的、近期生产的无质量缺陷的材料
(2)必须选用优质材料
(3)必须选用满足合同文件、业主和设计院及有关规范要求的材料
2本幕墙工程各主要材料(1)玻璃
(3)铝型材
(5)不锈钢板
(6)结构胶、密封胶
(7)保温、防火材料
(8)驳接件、五金件、紧固件等
2材料的采购及供应选用质优价廉的合作厂商,按国家标准进行采购,一律选用国内外的优质产品
选派材料采购小组在严把质量关的基础上将采购进度与施工进度相一致
每次材料采购将派专人到材料厂家进行质量监督,并与材料厂商签订保证材料的技术、质量、环保性能方面及供货周期的协议书
根据合同文件中要求计划日期,为了确保材料及时采购进场、幕墙工程如期开工,我公司拟定材料采购的时间计划,对钢材及型材等先加工材料需先进行采购,保证提前进入工厂加工,利于缩短工期
深化设计评审通过后,开始定购材料,除进口材料外,其它所有材料约在一个月内进入加工基地
对于进口材料,供应周期稍长些,大约需45天时间才能进厂
(1)各主要材料的批次划分大致按以下要求a、玻璃:按玻璃种类分,一般以1000-1500m2一批为宜
b、铝板:一般为汽运,以600-800m2为一批为宜,异形铝板可适量减少
c、铝型材:一般以30-40吨为一批为宜,铝材幕墙可按10kg/m估算,窗可按7kg/m2估算
d、钢材:根据工程施工进度分批次进行采购
e、不锈钢板:根据工程施工进度分批次进行采购
f、胶:可分加工和施工两个阶段进行分批次采购供货
g、驳接件:本工程驳接件不多,可一次性到货

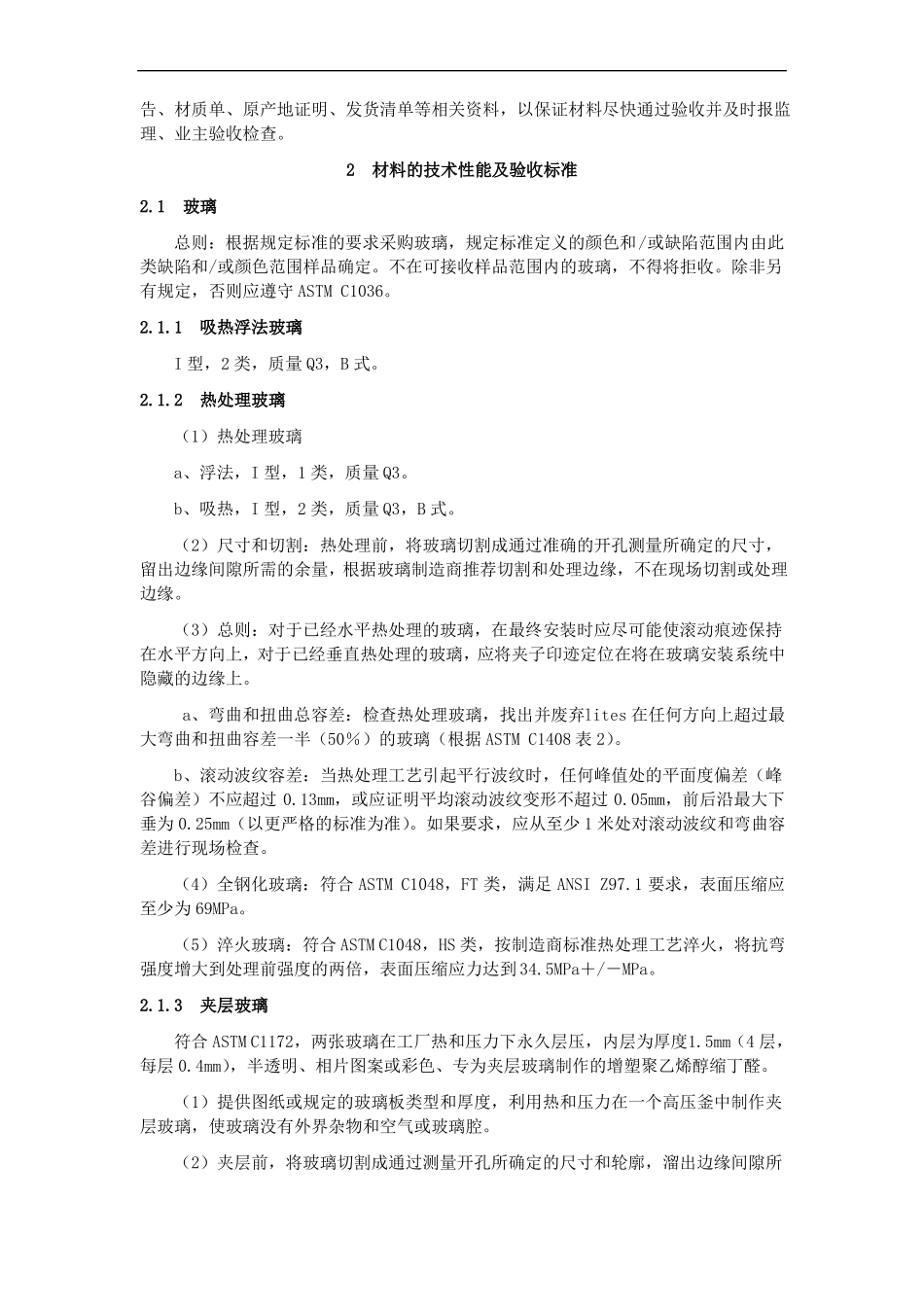

(2)供货质量上还应注意以下几个问题a、玻璃:应考虑不同
