夜间施工噪音污染防治方案编制单位:富利建设集团有限公司2018年4月9日1编制依据1
1中华人民共和国环境保护法1
2中华人民共和国建筑法1
3广东省有关法规及强制性标注1
4本工程的施工组织设计2工程概况2

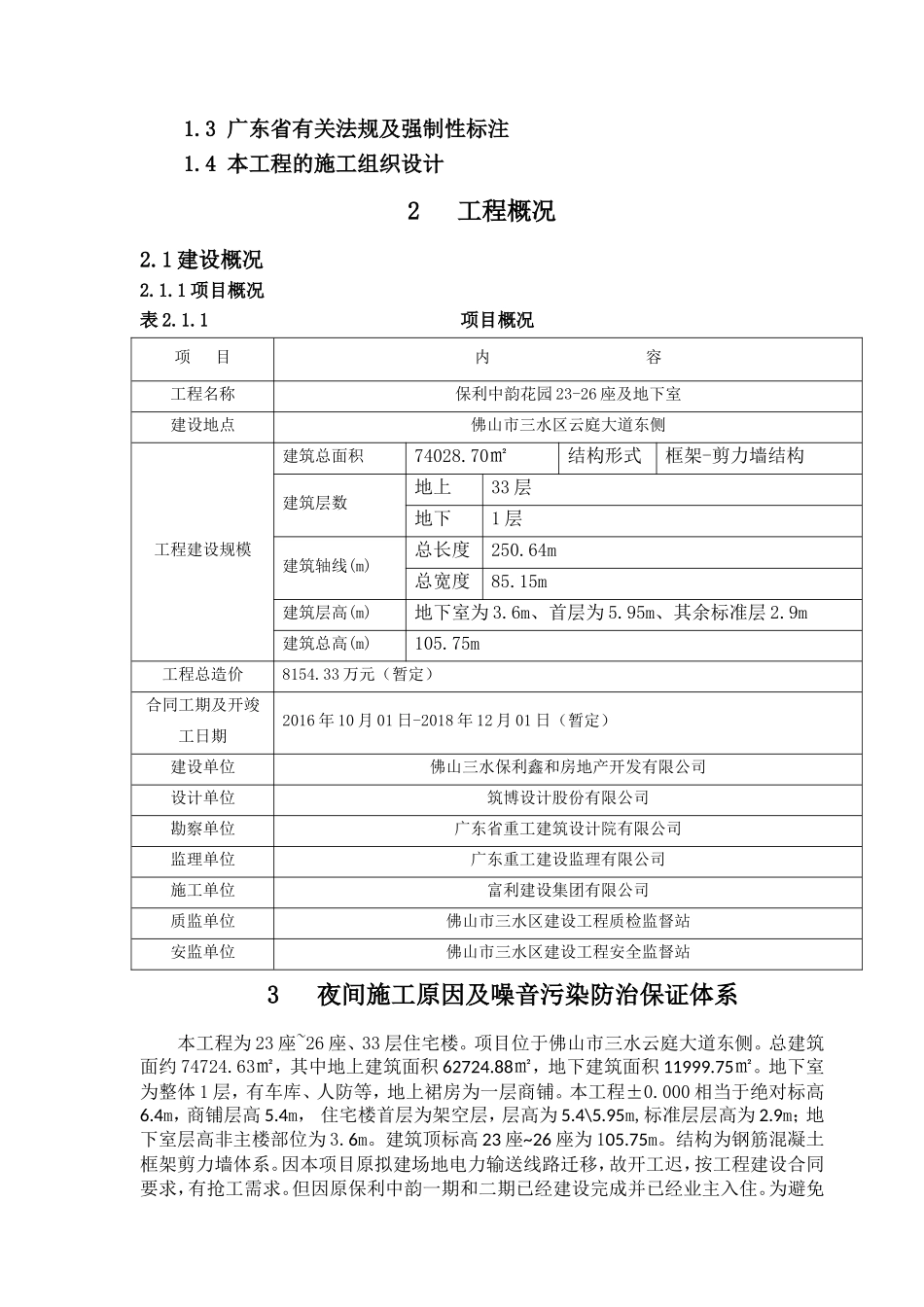

1建设概况2
1项目概况表2
1项目概况项目内容工程名称保利中韵花园23-26座及地下室建设地点佛山市三水区云庭大道东侧工程建设规模建筑总面积74028
70㎡结构形式框架-剪力墙结构建筑层数地上33层地下1层建筑轴线(m)总长度250
64m总宽度85
15m建筑层高(m)地下室为3
6m、首层为5
95m、其余标准层2
9m建筑总高(m)105
75m工程总造价8154
33万元(暂定)合同工期及开竣工日期2016年10月01日-2018年12月01日(暂定)建设单位佛山三水保利鑫和房地产开发有限公司设计单位筑博设计股份有限公司勘察单位广东省重工建筑设计院有限公司监理单位广东重工建设监理有限公司施工单位富利建设集团有限公司质监单位佛山市三水区建设工程质检监督站安监单位佛山市三水区建设工程安全监督站3夜间施工原因及噪音污染防治保证体系本工程为23座~26座、33层住宅楼
项目位于佛山市三水云庭大道东侧
总建筑面约74724
63㎡,其中地上建筑面积62724
88㎡,地下建筑面积11999
地下室为整体1层,有车库、人防等,地上裙房为一层商铺
000相当于绝对标高6
4m,商铺层高5
4m,住宅楼首层为架空层,层高为5
95m,标准层层高为2
9m;地下室层高非主楼部位为3
建筑顶标高23座~26座为105
结构为钢筋混凝土框架剪力墙体系
因本项目原拟建场地电力输送线路迁移,故开工迟,按工程建设合同要求,有抢工需求
但因原保利中韵一期和二期已经建设完成并已经业主入住

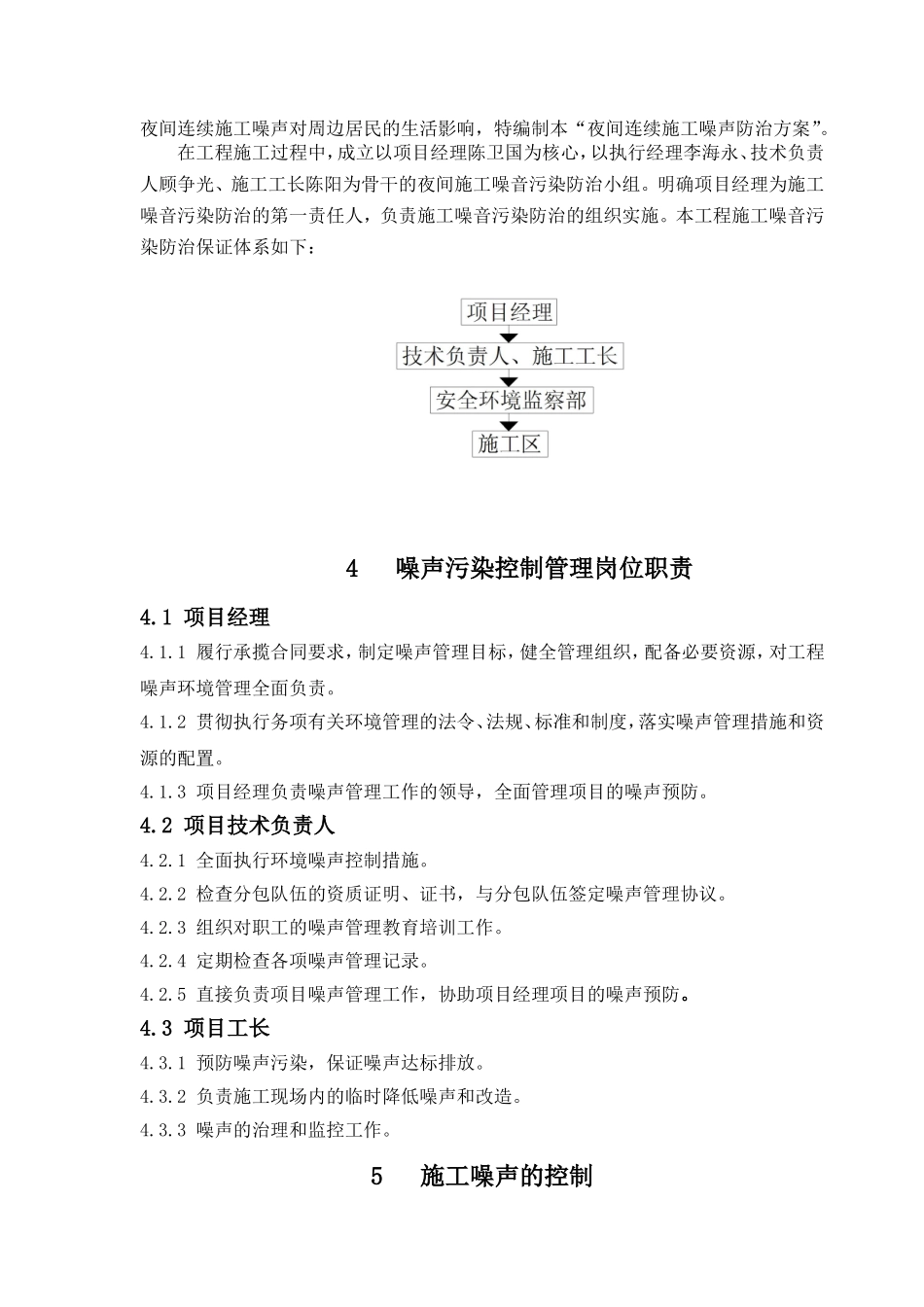

为避免夜间连续施工噪声对周边居民的生活影响,特编制
