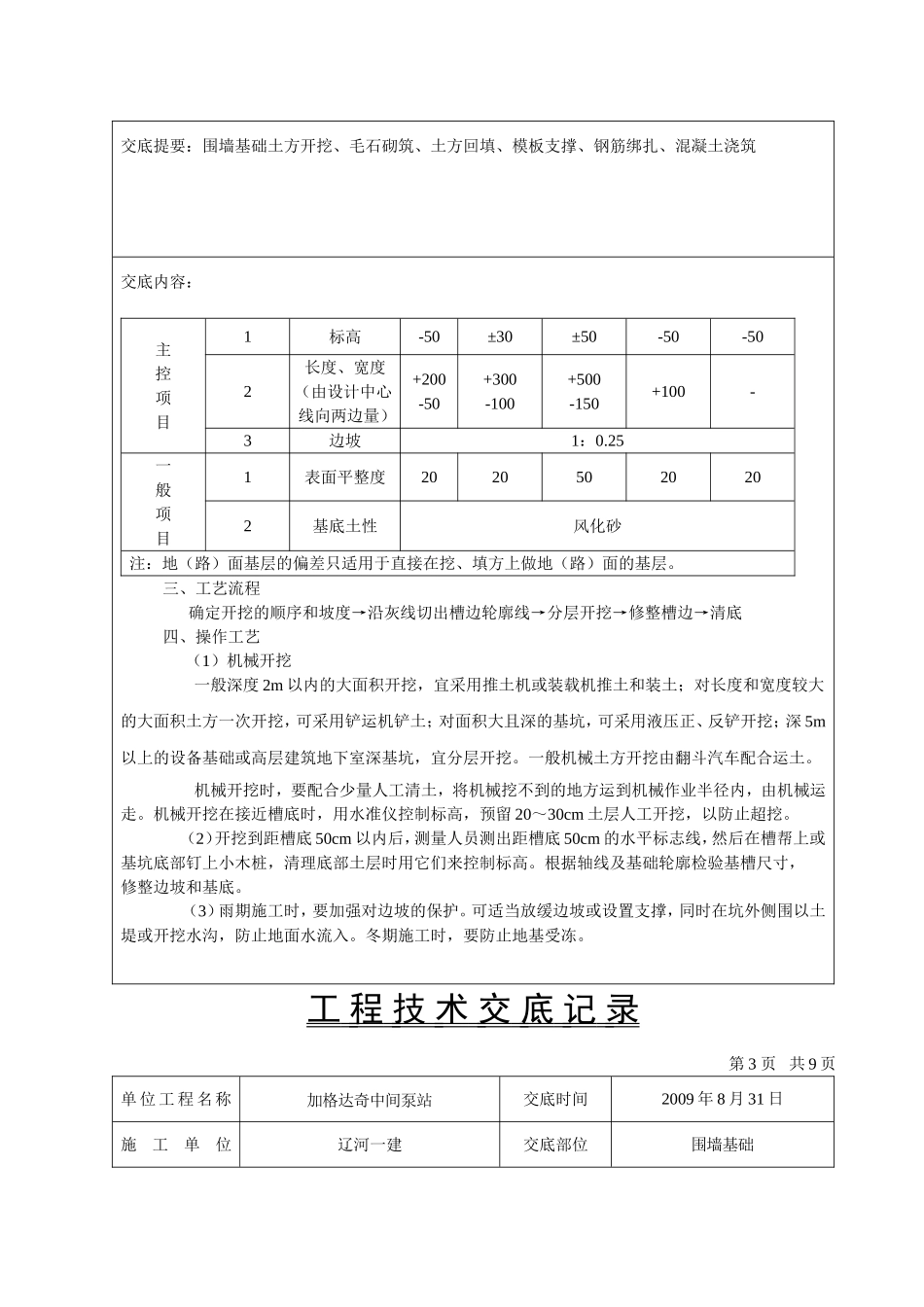

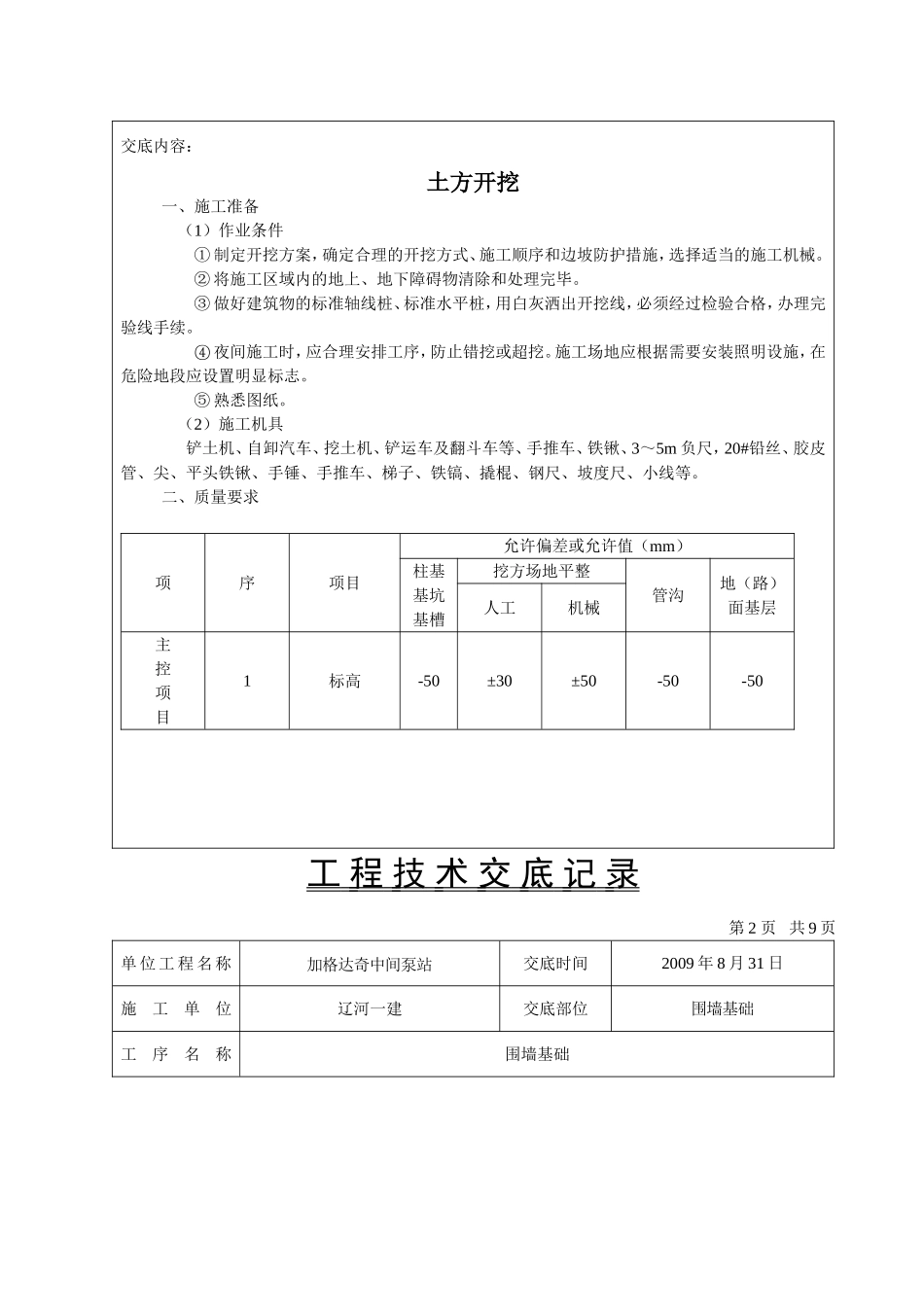

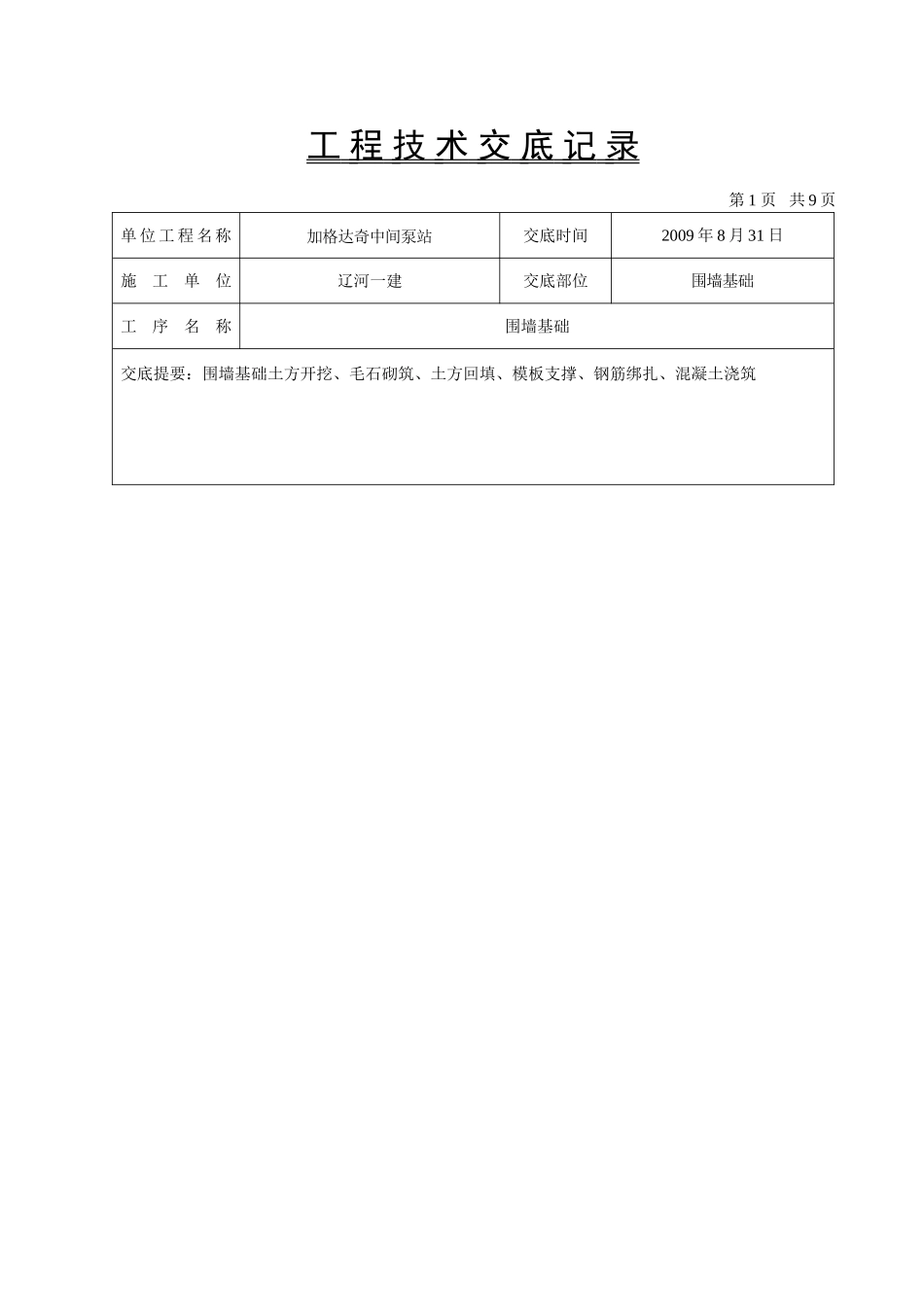

工程技术交底记录第1页共9页单位工程名称加格达奇中间泵站交底时间2009年8月31日施工单位辽河一建交底部位围墙基础工序名称围墙基础交底提要:围墙基础土方开挖、毛石砌筑、土方回填、模板支撑、钢筋绑扎、混凝土浇筑交底内容:土方开挖一、施工准备(1)作业条件①制定开挖方案,确定合理的开挖方式、施工顺序和边坡防护措施,选择适当的施工机械
②将施工区域内的地上、地下障碍物清除和处理完毕
③做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验合格,办理完验线手续
④夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
(2)施工机具铲土机、自卸汽车、挖土机、铲运车及翻斗车等、手推车、铁锹、3~5m负尺,20#铅丝、胶皮管、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线等
二、质量要求项序项目允许偏差或允许值(mm)柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-50工程技术交底记录第2页共9页单位工程名称加格达奇中间泵站交底时间2009年8月31日施工单位辽河一建交底部位围墙基础工序名称围墙基础交底提要:围墙基础土方开挖、毛石砌筑、土方回填、模板支撑、钢筋绑扎、混凝土浇筑交底内容:主控项目1标高-50±30±50-50-502长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100-3边坡1:0
25一般项目1表面平整度20205020202基底土性风化砂注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层
三、工艺流程确定开挖的顺序和坡度→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底四、操作工艺(1)机械开挖一般深度2m以内的大面积开挖,宜采用推土机或装载机推土和装土;对长度和宽度较大的大面积土方一次开
