临沂(朱保)铁路物流基地工程围墙基础施工技术交底编制:审核:审批:中铁十四局集团有限公司临沂(朱保)铁路物流基地工程二○一七年五月1ChinaRailway14thConstructionBureauCo

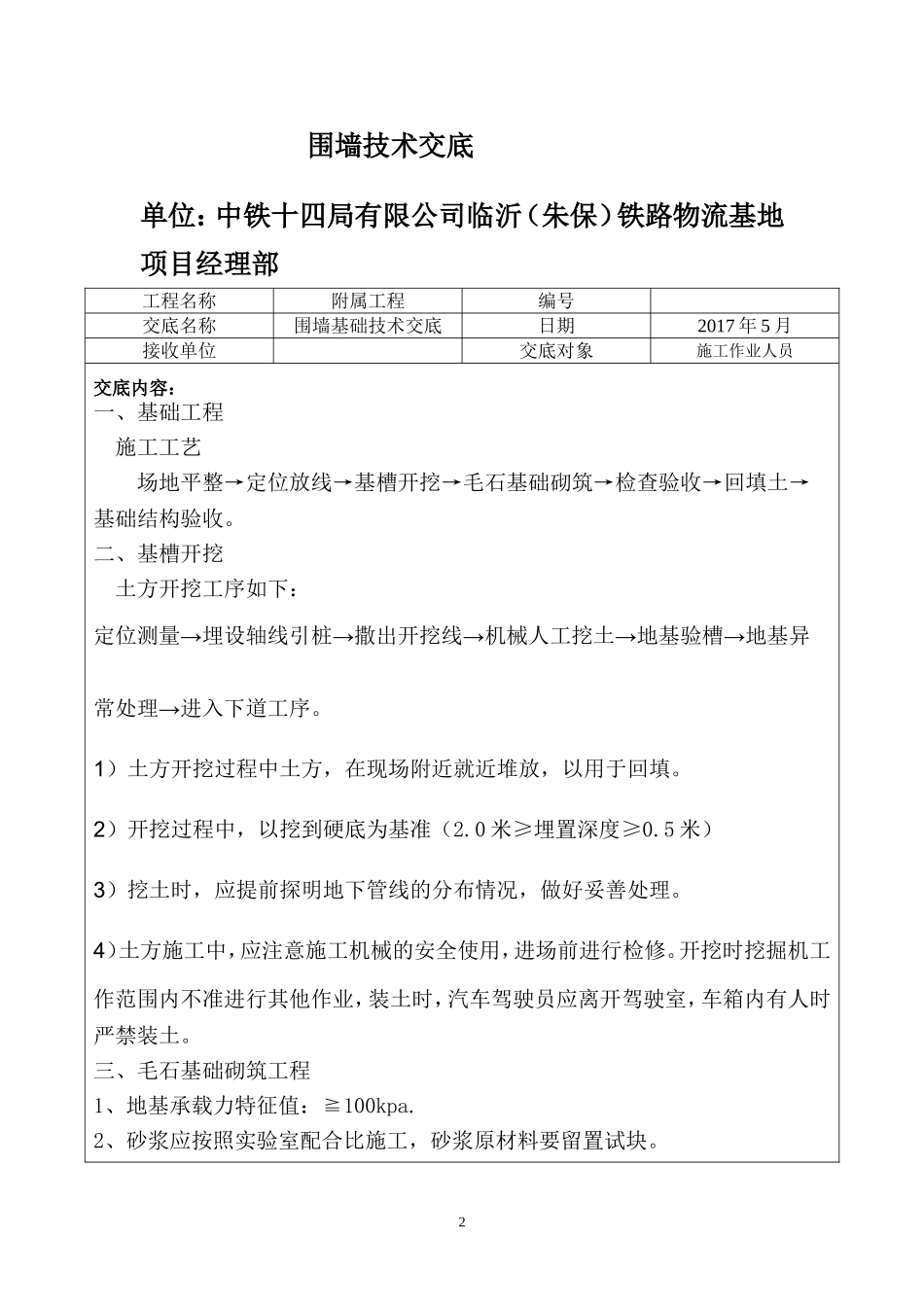

,中铁十四局集团有限公司围墙技术交底单位:中铁十四局有限公司临沂(朱保)铁路物流基地项目经理部工程名称附属工程编号交底名称围墙基础技术交底日期2017年5月接收单位交底对象施工作业人员交底内容:一、基础工程施工工艺场地平整→定位放线→基槽开挖→毛石基础砌筑→检查验收→回填土→基础结构验收
二、基槽开挖土方开挖工序如下:定位测量→埋设轴线引桩→撒出开挖线→机械人工挖土→地基验槽→地基异常处理→进入下道工序
1)土方开挖过程中土方,在现场附近就近堆放,以用于回填
2)开挖过程中,以挖到硬底为基准(2
0米≥埋置深度≥0
5米)3)挖土时,应提前探明地下管线的分布情况,做好妥善处理
4)土方施工中,应注意施工机械的安全使用,进场前进行检修
开挖时挖掘机工作范围内不准进行其他作业,装土时,汽车驾驶员应离开驾驶室,车箱内有人时严禁装土

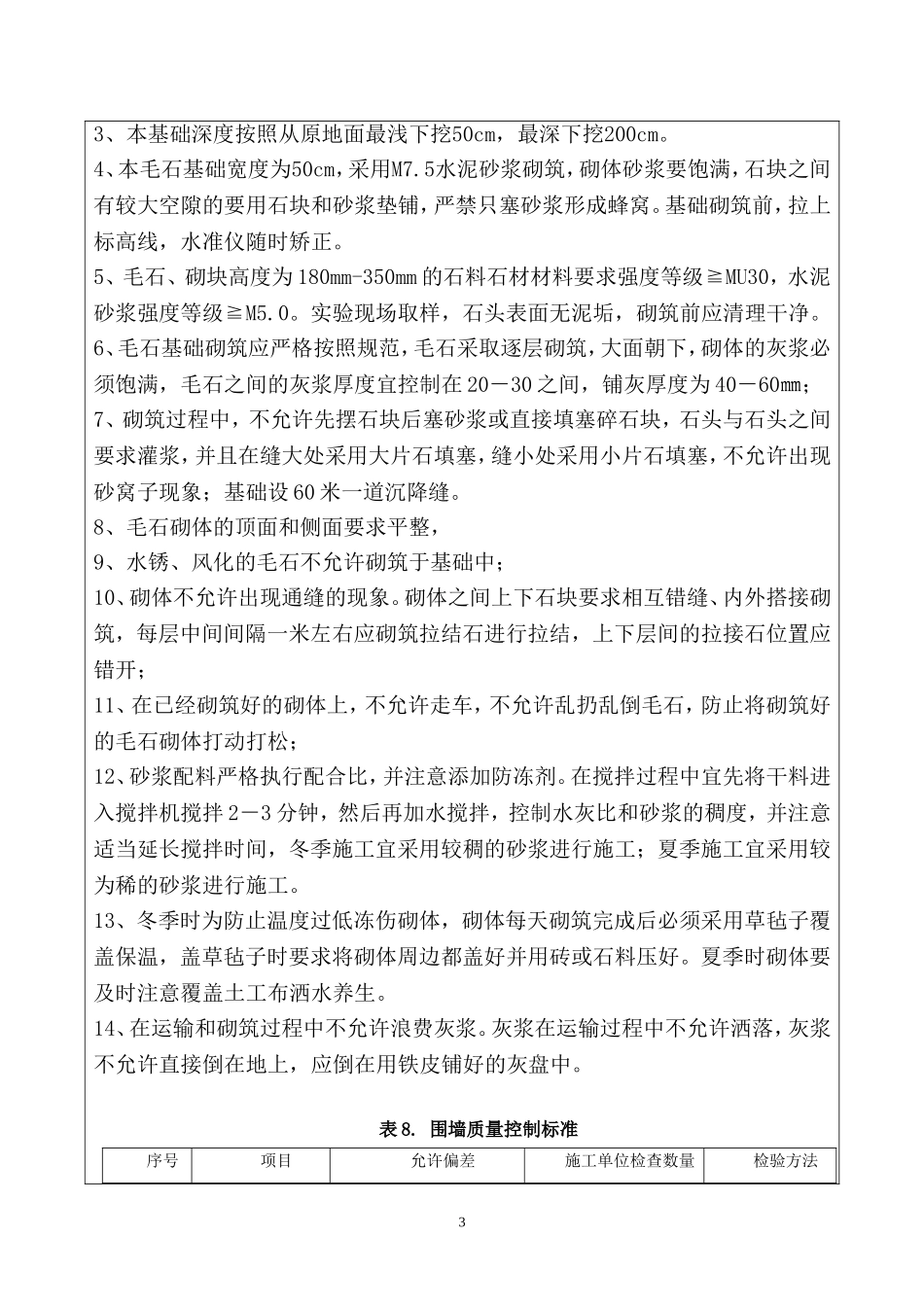

三、毛石基础砌筑工程1、地基承载力特征值:≧100kpa
2、砂浆应按照实验室配合比施工,砂浆原材料要留置试块
23、本基础深度按照从原地面最浅下挖50cm,最深下挖200cm
4、本毛石基础宽度为50cm,采用M7
5水泥砂浆砌筑,砌体砂浆要饱满,石块之间有较大空隙的要用石块和砂浆垫铺,严禁只塞砂浆形成蜂窝
基础砌筑前,拉上标高线,水准仪随时矫正
5、毛石、砌块高度为180mm-350mm的石料石材材料要求强度等级≧MU30,水泥砂浆强度等级≧M5
实验现场取样,石头表面无泥垢,砌筑前应清理干净
6、毛石基础砌筑应严格按照规范,毛石采取逐层砌筑,大面朝下,砌体的灰浆必须饱满,毛石之间的灰浆厚度宜控制在20-30之间,铺灰厚度为40-60㎜;7、
