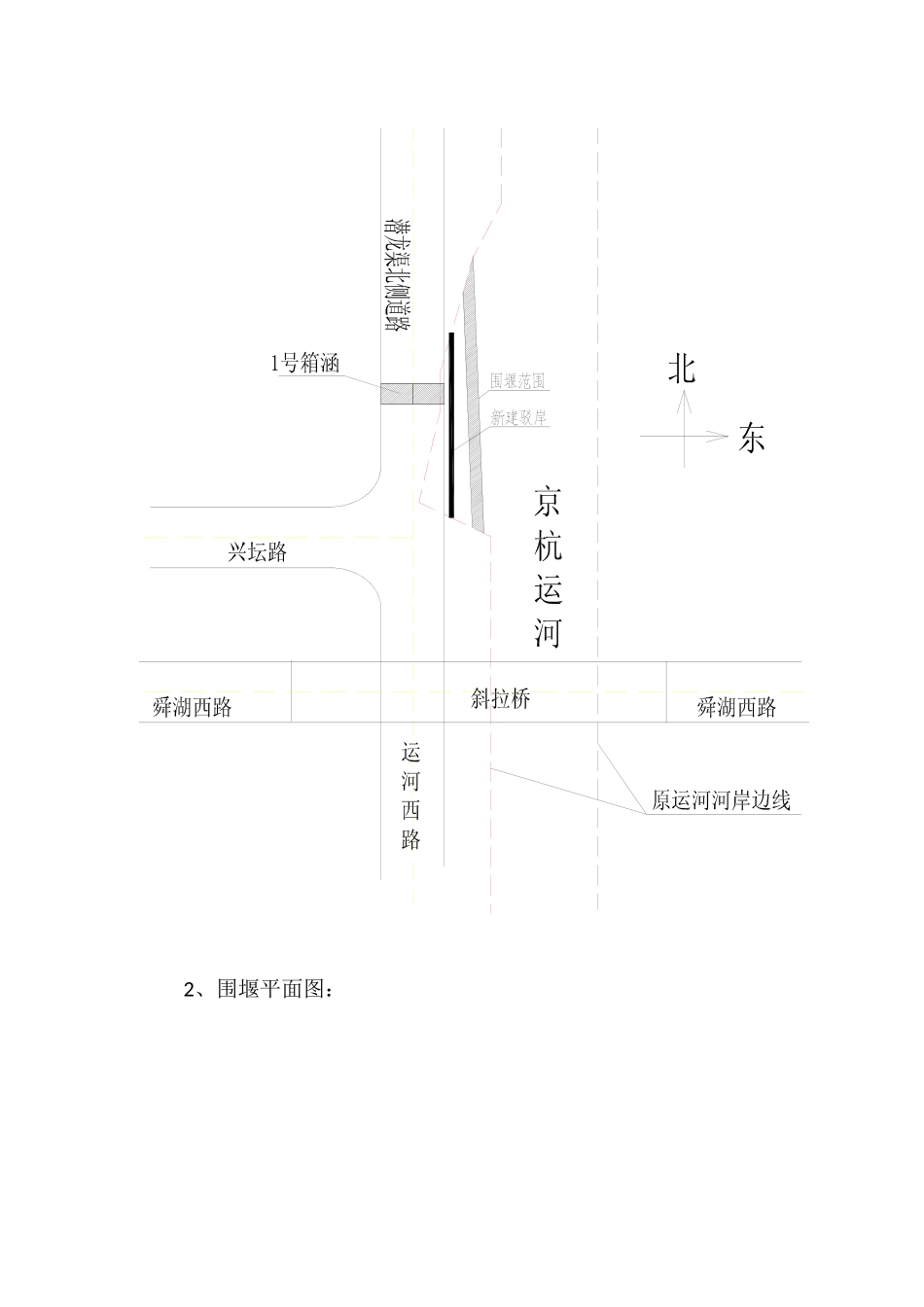

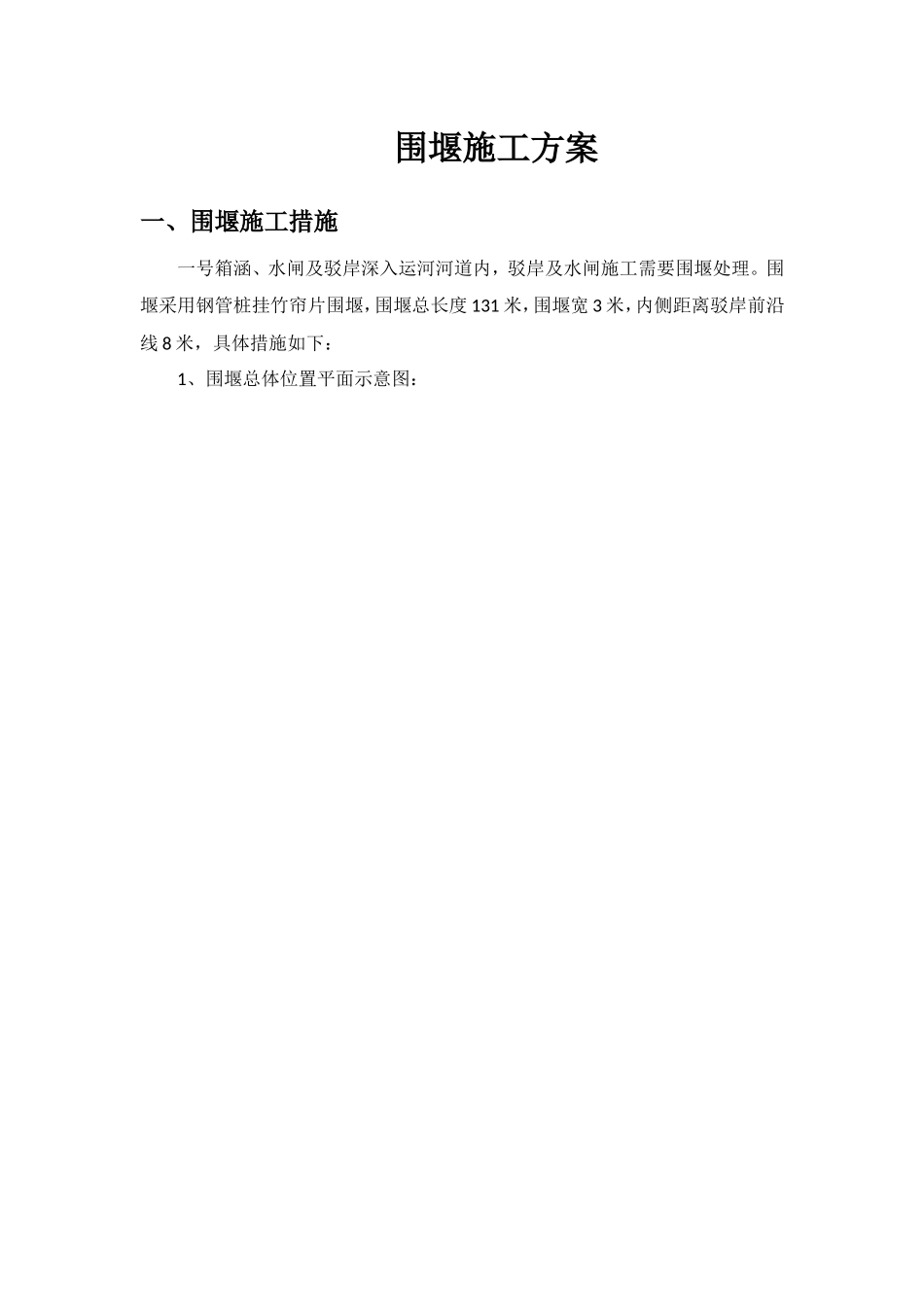

围堰施工方案一、围堰施工措施一号箱涵、水闸及驳岸深入运河河道内,驳岸及水闸施工需要围堰处理

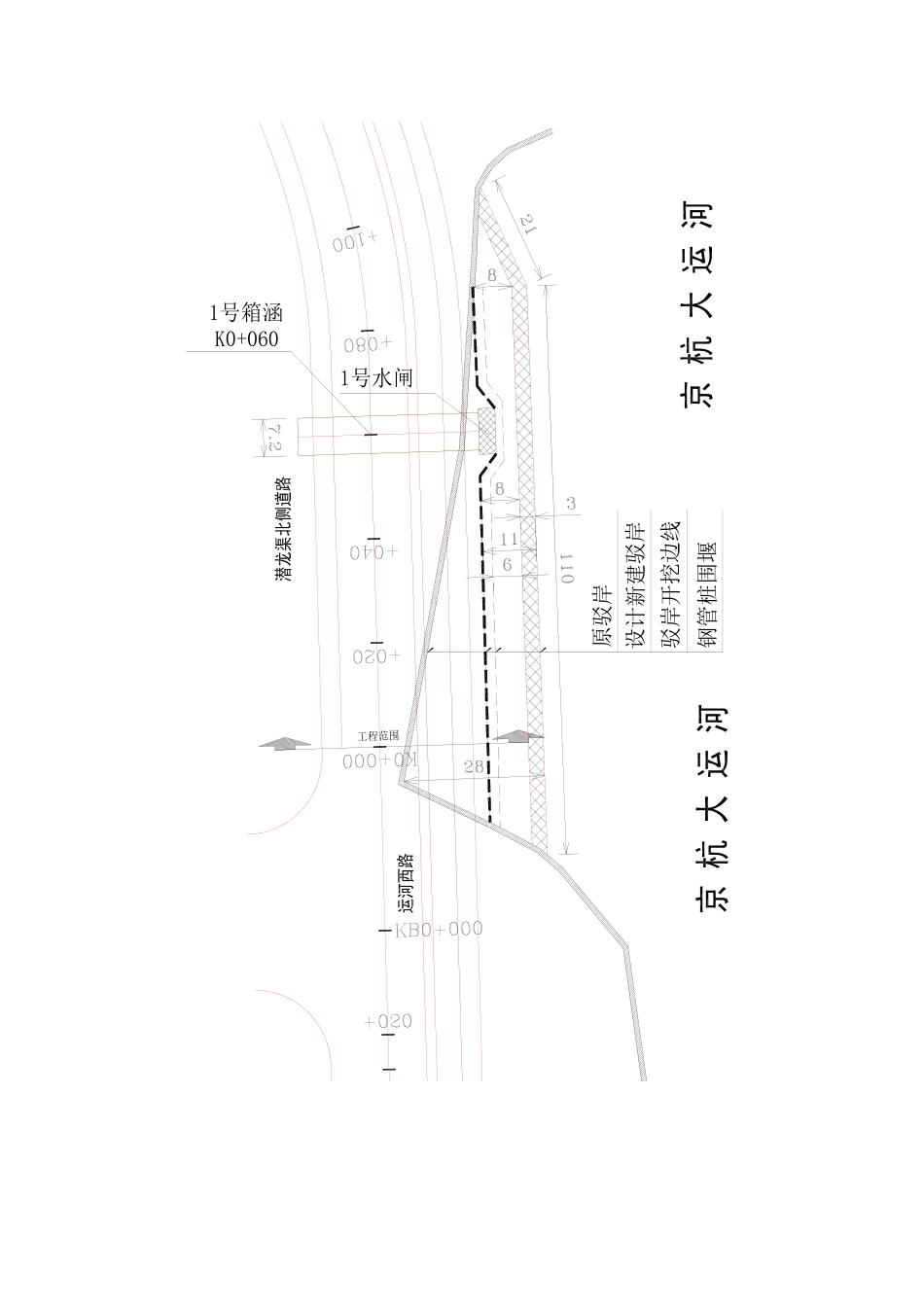

围堰采用钢管桩挂竹帘片围堰,围堰总长度131米,围堰宽3米,内侧距离驳岸前沿线8米,具体措施如下:1、围堰总体位置平面示意图:2、围堰平面图:原驳岸设计新建驳岸驳岸开挖边线钢管桩围堰工程范围1号箱涵K0+0601号水闸3、围堰断面示意图:挂竹帘片覆盖土工布1001001003002φ8钢筋对拉φ50mm钢管φ50mm钢管φ300钢管桩@100填粘土原河床底钢板桩入原状土4
5m京杭运河水位标高1
84m标高-1
16m填粘土驳岸基础底标高-1
94m500200100基础开挖边线100100开挖边线3
84m4、围堰平面示意图:φ8303030303070707070φ300钢管φ50mm钢管防水土工布防护竹帘片交错排列5、主要材料a、φ300钢管L=9m380根;b、不透水土工布:1000m2c、竹帘片:1000m2d、粘土:2500m3e、φ8钢筋:0
45tf、φ50钢管:260m6、围堰施工注意要点①、围堰施工采用平行作业法:已打好钢管桩的部位,先挂好竹帘片和土工布,在进行填土作业,突击作业是坝身露出水面,桩线内外同步填筑,内外高差不超过1米
围堰达到设计标高后在进行抽水回填作业
②、围堰填筑必须采用粘土,禁止采用淤泥质土,填土时适当预留沉降量
③、施工过程中定时巡查,观测围堰沉降、变形,并对堤身维护,当坝身低于设计标高10cm时,必须进行培土加高,使坝身保持设计标高,保证围堰安全
④、围堰施工作业期间做好安全警示标志
围堰完成后围堰外侧设置警示灯,警示牌,严禁船舶驶进、停靠、系泊,防止螺旋桨掏空围堰坡脚
项目部专人每日巡查,对缺失警示标牌、临边防护的位置及时补充,避免发生安全事故
⑤、围堰完成后,项目部及时组织驳岸、水闸、箱涵的施工,尽量缩短围堰施工时间
