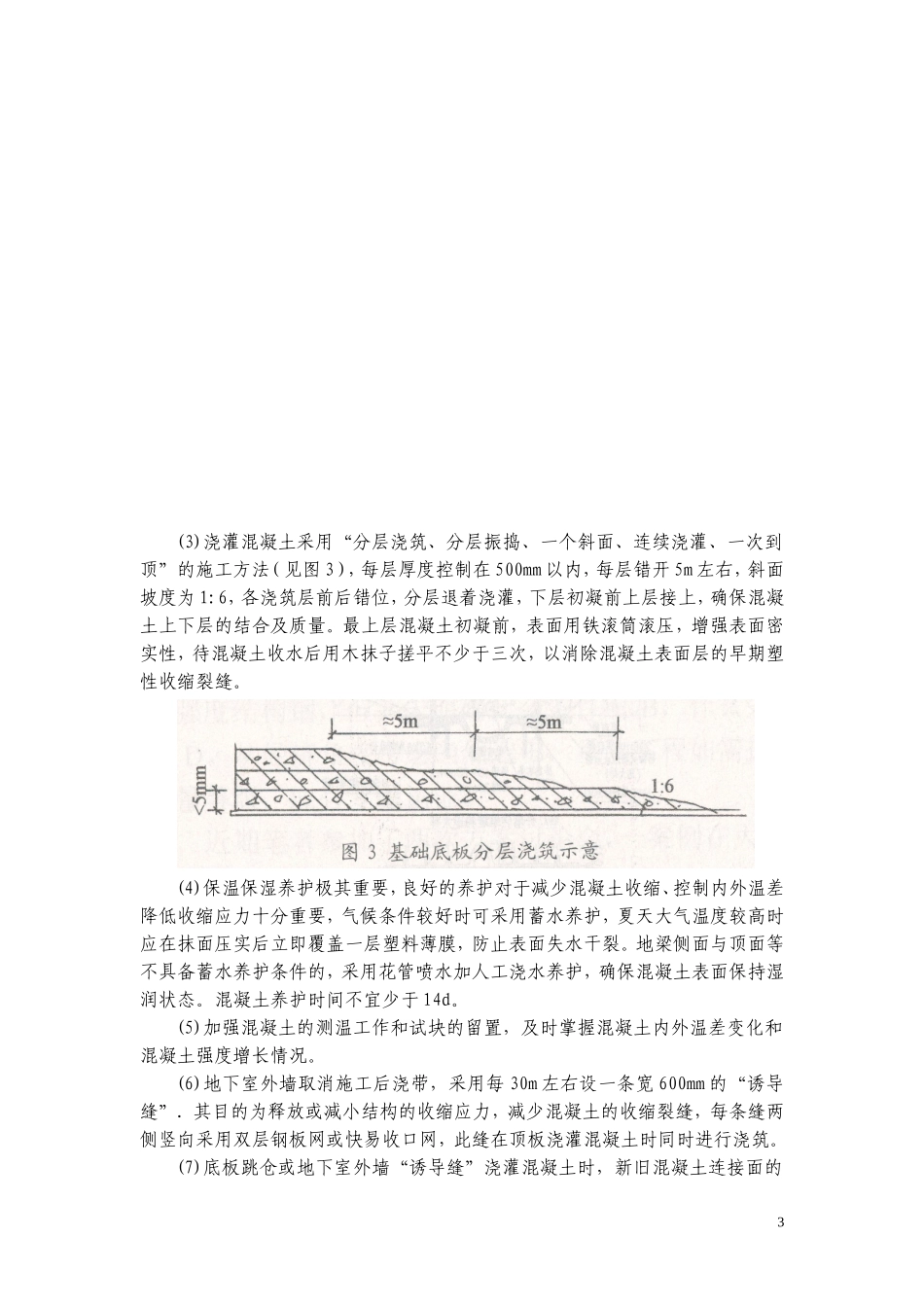

“跳仓法”施工超长基础筏板及地下室外墙李国胜/北京市建筑设计研究院1采用“跳仓法”取消施工后浇带(1)《混凝土结构设计规范》(GB50010-2002)表9
1规定,挡土墙、地下室墙壁等类结构,伸缩缝最大间距(室内或土中)为30m
现在有不少多、高层建筑的地下室与地下汽车库连成一体,其长度和宽度达近百米至数百米
留伸缩缝不仅麻烦,还容易造成漏水并对抗震不利
不设永久性伸缩缝而采用施工后浇带控制混凝土早期收缩裂缝,许多工程实践表明是有效的,并巳编入有关设计和施工规范、规程
例如:北京首都机场第二航站楼平面呈工字形,南北长747
5m,东西宽342
9m,停车楼呈矩形,地下4层,地上1层,南北长为263
9m,东西宽为134
9m;北京火车西站,主楼336mx102m,东西配楼179mx104m;北京八一大楼,地下东西长236
6m:北京东方广场,地下4层,东西长479
53m,南北宽153
54m;北京国美家园,地下室264
54mx458
63m;北京东直门交通枢纽,250mx336m;福州长乐机场航站楼,348mx36m
(2)混凝土实际裂缝的出现可分为三个活动期:浇灌混凝上入模后,经24~30h可达最高温度,最高水化热引起的温度比入模温度约高30~35℃,经10~30d降至同周围气温,此期间大约有l5%~25%的收缩,有些结构出现裂缝,此阶段称为“早期裂缝活动期往后3~6个月,收缩完成60%~80%,此期间可能出现“中期裂缝”:至一年左右,收缩完成95%,此时可能出现“后期裂缝”
现在不少结构工程发牛的早期裂缝现象,在拆模板时就出现,共至拆模板前就已经出现,特别是高强泵送混凝上,由于水泥用量多、水灰比大,尤为常见
通过施工后浇带释放温度收缩应力,后浇带保留时间应根据施工期间气温和混凝土强度增长情况,一般不应小于30d,最宜60d,在此期间,“早期温差”以及至少有30
