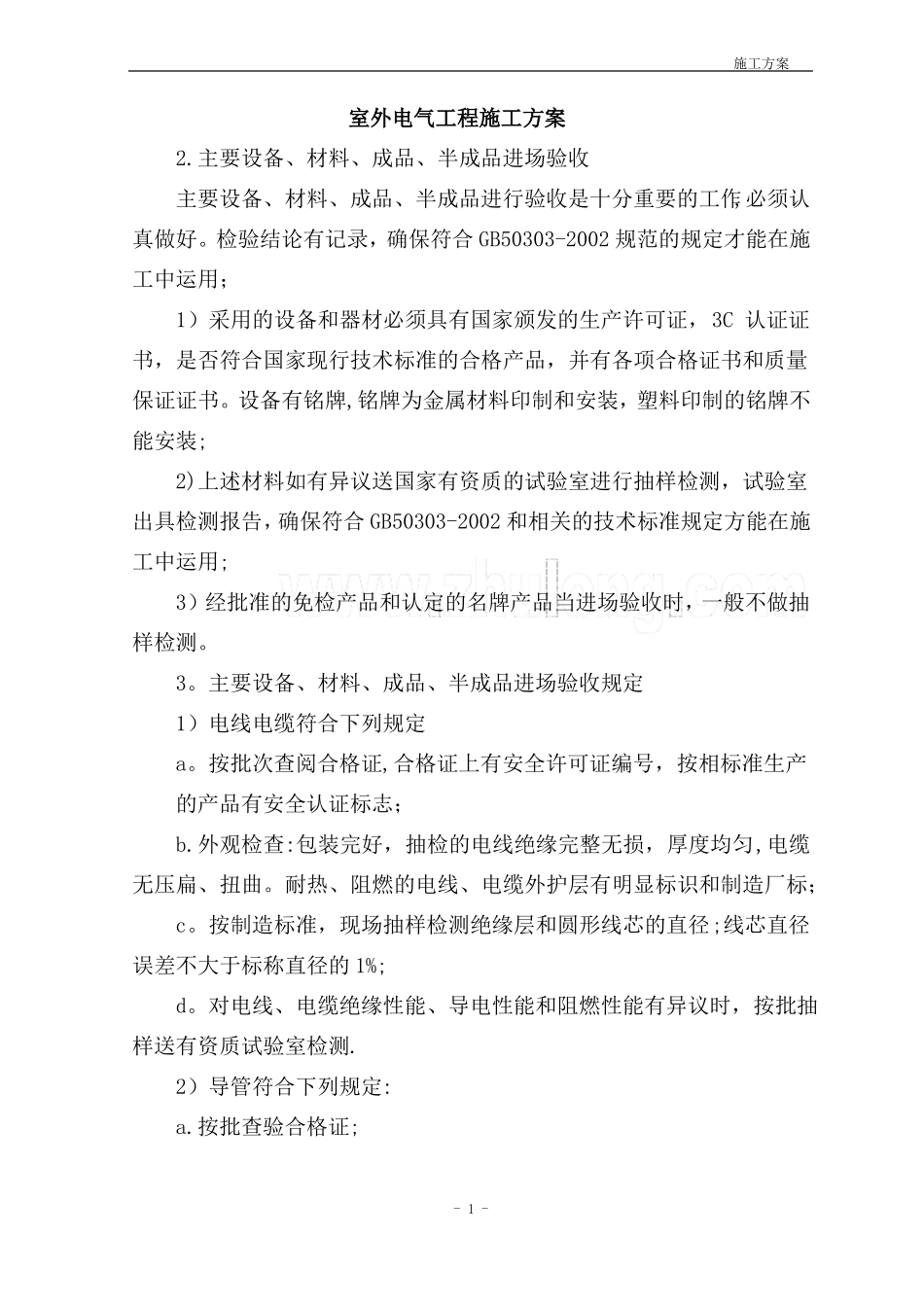

施工方案室外电气工程施工方案2.主要设备、材料、成品、半成品进场验收主要设备、材料、成品、半成品进行验收是十分重要的工作,必须认真做好。检验结论有记录,确保符合GB50303-2002规范的规定才能在施工中运用;1)采用的设备和器材必须具有国家颁发的生产许可证,3C认证证书,是否符合国家现行技术标准的合格产品,并有各项合格证书和质量保证证书。设备有铭牌,铭牌为金属材料印制和安装,塑料印制的铭牌不能安装;2)上述材料如有异议送国家有资质的试验室进行抽样检测,试验室出具检测报告,确保符合GB50303-2002和相关的技术标准规定方能在施工中运用;3)经批准的免检产品和认定的名牌产品当进场验收时,一般不做抽样检测。3。主要设备、材料、成品、半成品进场验收规定1)电线电缆符合下列规定a。按批次查阅合格证,合格证上有安全许可证编号,按相标准生产的产品有安全认证标志;b.外观检查:包装完好,抽检的电线绝缘完整无损,厚度均匀,电缆无压扁、扭曲。耐热、阻燃的电线、电缆外护层有明显标识和制造厂标;c。按制造标准,现场抽样检测绝缘层和圆形线芯的直径;线芯直径误差不大于标称直径的1%;d。对电线、电缆绝缘性能、导电性能和阻燃性能有异议时,按批抽样送有资质试验室检测.2)导管符合下列规定:a.按批查验合格证;-1-施工方案b。外观检查:钢导管无压扁、内壁光滑;镀锌钢导管镀层履盖完整、表面无锈斑;绝缘导管及配件不碎裂、表面有阻燃标记和制造厂标;c。按制造标准现场抽样检测导管的管径、壁厚及均匀度.对绝缘导管及配件的阻燃性能有异议时,按批抽样送有资质的试验室检测。3)型钢和电焊条符合下列规定;a.按批查验合格证和材质证明书;有异议时,按批抽样送有资质的试验室检测;b.外观检查:型钢表面无严重锈蚀,无过度扭曲、弯折变形;电焊条包装完整,拆包抽检,焊条尾部无锈斑.4)镀锌制品(支架、扁钢、接地极、避雷用型钢等)和外线金具符合下列规定:a。按批查验合格证或镀锌厂出具的镀锌质量证明书;b.外观检查:镀锌层履盖完整、表面无锈斑,金具配件齐全,无砂眼;c.对镀锌质量有异议时,按批抽样送有资质的试验室检测。5)所有进场的工程材料,都必须有产品质量合格证,材料采购部门严格控制进场材料的质量,及时做好各种材料的抽样检查工作,具体控制如下:a.对钢材、水泥等原材料,除有产品合格证外,还根据规范要求,钢材需做力学性能试验,水泥按厂家生产批号做安定性及强度试验。b。砂、石料等地方材料,按规定做筛分析报告及含泥量、压碎值、级配抗压强度试验,黄砂一律采用中粗砂,碎石粒径均匀,杂质含量少。c.管材、砖块、侧平石、人行道板、铸铁井盖座等成品半成品,选购时,各厂家均提供相的产品合格证,并征得甲方及监理同意,材料才可进场,并按规范要求做好相的试验,不合格的材料坚决予以退回。6)进场机械设备和施工中检测仪器必须进行检查,检测后方可投入-2-施工方案施工中。a。各种测量仪器及材料试验设备投入使用前必须到技术监督站进行检测、校正,合格后方可使用。b.机械设备进场前由公司质检部门进行机械设备性能检查,性能良好方可投入生产。7)主要施工机具设备、各类工程材料a。主要施工机具设备名称托盘车搅拌机配料机装载机钢筋切断机振动棒平板振动器电焊机污水泵打夯机水准仪电锯潜水泵经纬仪型号规格JS500PL800ZLF-30QJ40-1单位辆台台辆台台台台台台台台台台备注b。主要工程材料材料名称钢筋钢筋规格Φ8Φ10-3-单位tt备注施工方案钢筋螺纹钢筋螺纹钢筋水泥砂碎石碎石Φ12Φ14Φ18P。O32。5中砂20—4015ttttm3m3m3千块粘土砖240×115×53c.冬期施工各类工程材料名称温度计砼防冻剂备注名称草苫子涂塑布备注名称灭火器塑料布备注三、施工方案1.测量控制1)测量控制是施工的根本,因此我们将根据《工程测量规范》和甲方、监理机构所提交的坐标点、高程点、《平面布置图》进行施工控制网测量。对甲方、监理机构所提交的坐标点、高程点位进行复测,并对场区内的现状地面标高进行统一复测,建立场区平面控制网,绘制控制网桩位图,施工控制网桩位及测量资料须经各方审定签认后方可实施。2)平面控制基准点的测设根据该工程总平面图设...
