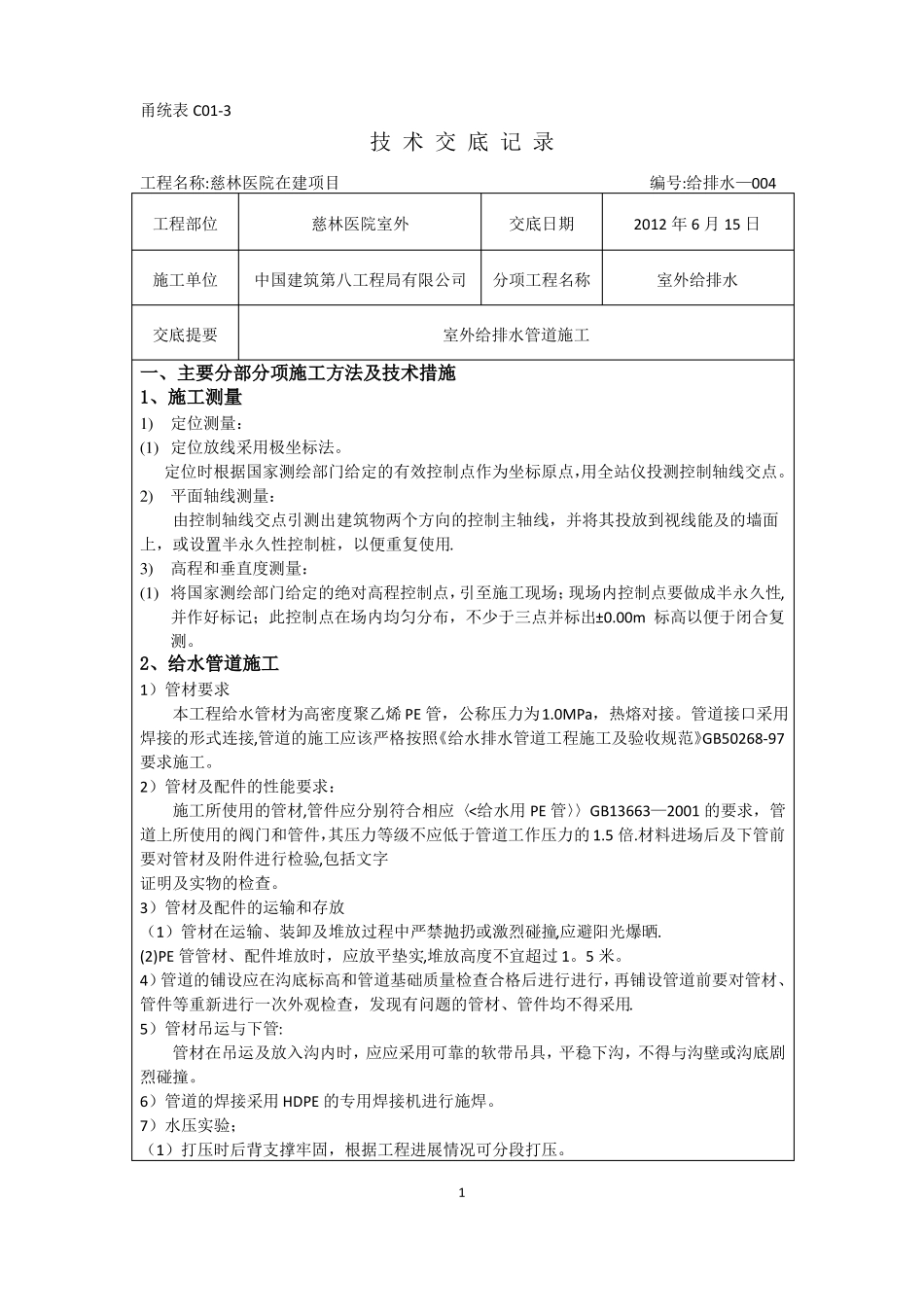

甬统表C01-3技术交底记录工程名称:慈林医院在建项目编号:给排水—004工程部位施工单位交底提要慈林医院室外中国建筑第八工程局有限公司交底日期分项工程名称2012年6月15日室外给排水室外给排水管道施工一、主要分部分项施工方法及技术措施1、施工测量1)定位测量:(1)定位放线采用极坐标法。定位时根据国家测绘部门给定的有效控制点作为坐标原点,用全站仪投测控制轴线交点。2)平面轴线测量:由控制轴线交点引测出建筑物两个方向的控制主轴线,并将其投放到视线能及的墙面上,或设置半永久性控制桩,以便重复使用.3)高程和垂直度测量:(1)将国家测绘部门给定的绝对高程控制点,引至施工现场;现场内控制点要做成半永久性,并作好标记;此控制点在场内均匀分布,不少于三点并标出±0.00m标高以便于闭合复测。2、给水管道施工1)管材要求本工程给水管材为高密度聚乙烯PE管,公称压力为1.0MPa,热熔对接。管道接口采用焊接的形式连接,管道的施工应该严格按照《给水排水管道工程施工及验收规范》GB50268-97要求施工。2)管材及配件的性能要求:施工所使用的管材,管件应分别符合相应〈<给水用PE管〉〉GB13663—2001的要求,管道上所使用的阀门和管件,其压力等级不应低于管道工作压力的1.5倍.材料进场后及下管前要对管材及附件进行检验,包括文字证明及实物的检查。3)管材及配件的运输和存放(1)管材在运输、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒.(2)PE管管材、配件堆放时,应放平垫实,堆放高度不宜超过1。5米。4)管道的铺设应在沟底标高和管道基础质量检查合格后进行进行,再铺设管道前要对管材、管件等重新进行一次外观检查,发现有问题的管材、管件均不得采用.5)管材吊运与下管:管材在吊运及放入沟内时,应应采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底剧烈碰撞。6)管道的焊接采用HDPE的专用焊接机进行施焊。7)水压实验;(1)打压时后背支撑牢固,根据工程进展情况可分段打压。1(2)水压试验应在管身胸腔填土后进行。水压试验前应做好排水设施,以便于试压后管内存水的排除。(3)试压时在管端盖堵及高点按设计要求设置排气孔.(4)水压试验验收合格后贴标志带.(5)管道试压合格后,必须进行冲洗方可交付使用。8)回填(1)回填工作在管道安装完成,并经验收合格后进行,槽底杂物要清除干净。(2)回填密实度标准:胸腔部分(轻型击实)≥95%,管顶以上50cm以内(轻型击实)85%,管顶50cm以上至地面(重型击实)≥95%。(3)胸腔及管顶以上50cm范围内填土:管道上设置的砼支墩或其他砼构筑物,必须在其强度达到设计强度的70%以上时,才能回填;管道两侧要同时回填,两侧高差不得大于20cm,不得损坏管道,抹带接口及外防腐层;回填时土中不得含有砖石、瓦块、淤泥等杂物;管道底部的三角部位,用木锤等特别工具填细土(砂)捣实;管顶以上50cm以内,要使用木夯夯实;回填土每层虚铺厚度,对于普通压实工具每层不超过20cm;沟槽回填顺序按沟槽排水方向由高向低分层进行。(4)井室等附属构筑物回填四周同时进行,并须严密夯实,无法行杭之处必要时可回填低标号砼。(5)与本管线交叉的其他管线或构筑物,回填时要妥善处理。(6)管道回填前须按规定粘贴标志带。9)管道冲洗:(1)冲洗时间应在用水量较小,水压偏高的夜间进行,事先通知有关单位,冲水流量不小于1。5/M/S,冲洗应连续进行,当排出口的水色透明度与入口处目测一致即为合格,经过化验合格后方可通水。(2)冲洗时冲洗水加入10%次留绿酸钠溶液,配制时要佩带齐全劳保用品。3、排水工程施工1)管材要求本工程排水管材为HDPE双壁波纹管,环刚度≥8KN/m2,接口采用R-R承口橡胶密封圈连接。2)对管材的质量要求:管材要求外观一致,内壁光滑平整,管身不得有裂缝,管口不得有破损、裂口、变形等缺陷。管材的端面应平整,与管中心细线垂直,轴向不得有明显的弯曲出现,管材插口外径、承口内径的尺寸及圆度必须符合产品标准的规定。管材内压强度及刚度应满足设计要求.管道接口用橡胶圈性能、尺寸应符合设计要求。橡胶圈外观应光滑平整、不得有气孔、裂缝、卷皱、破损、重皮和接缝现象。施工使用的管材和橡胶圈材料须符合现行...
