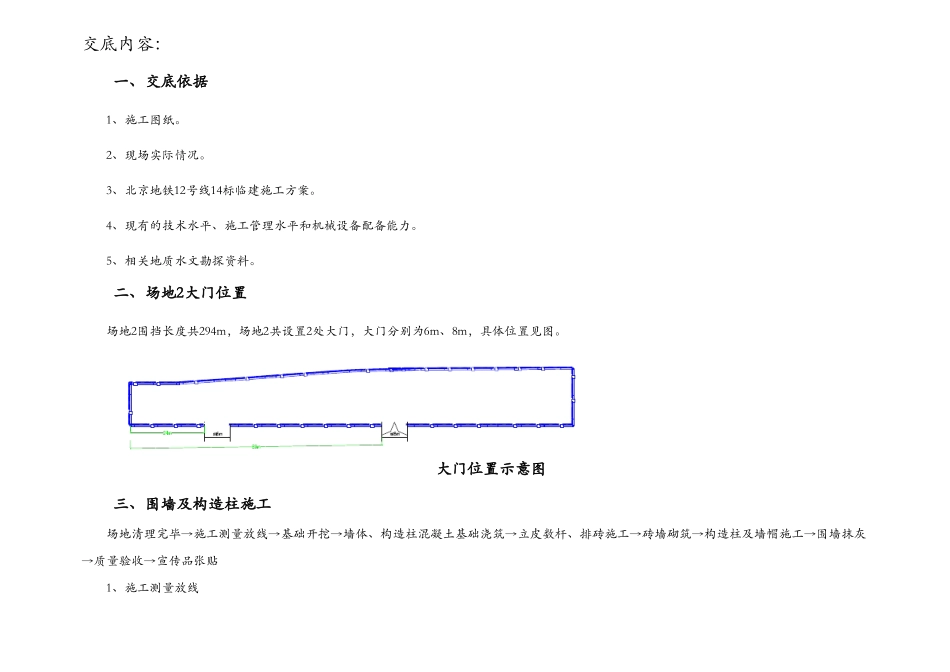

交底内容:一、交底依据1、施工图纸
2、现场实际情况
3、北京地铁12号线14标临建施工方案
4、现有的技术水平、施工管理水平和机械设备配备能力
5、相关地质水文勘探资料
二、场地2大门位置场地2围挡长度共294m,场地2共设置2处大门,大门分别为6m、8m,具体位置见图
大门位置示意图三、围墙及构造柱施工场地清理完毕→施工测量放线→基础开挖→墙体、构造柱混凝土基础浇筑→立皮数杆、排砖施工→砖墙砌筑→构造柱及墙帽施工→围墙抹灰→质量验收→宣传品张贴1、施工测量放线根据施工现场总平面布置图中的控制轴线,事先测放出每一道围墙体的轴线
待施工放线完成后,上报技术部门验收合格后,方可进行围墙基础开挖

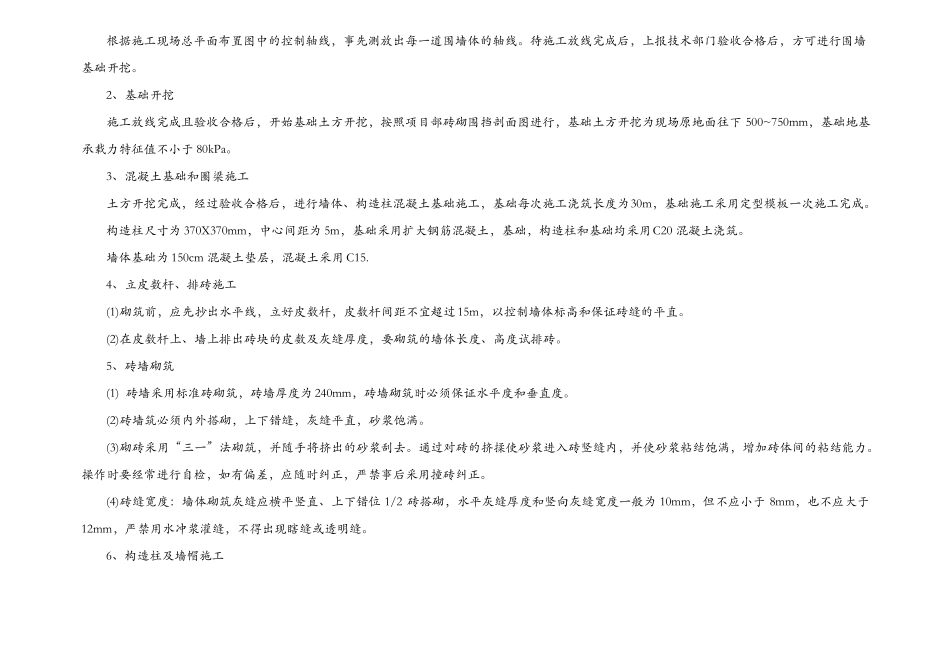

2、基础开挖施工放线完成且验收合格后,开始基础土方开挖,按照项目部砖砌围挡剖面图进行,基础土方开挖为现场原地面往下500~750mm,基础地基承载力特征值不小于80kPa
3、混凝土基础和圈梁施工土方开挖完成,经过验收合格后,进行墙体、构造柱混凝土基础施工,基础每次施工浇筑长度为30m,基础施工采用定型模板一次施工完成
构造柱尺寸为370X370mm,中心间距为5m,基础采用扩大钢筋混凝土,基础,构造柱和基础均采用C20混凝土浇筑
墙体基础为150cm混凝土垫层,混凝土采用C15
4、立皮数杆、排砖施工(1)砌筑前,应先抄出水平线,立好皮数杆,皮数杆间距不宜超过15m,以控制墙体标高和保证砖缝的平直
(2)在皮数杆上、墙上排出砖块的皮数及灰缝厚度,要砌筑的墙体长度、高度试排砖
5、砖墙砌筑(1)砖墙采用标准砖砌筑,砖墙厚度为240mm,砖墙砌筑时必须保证水平度和垂直度
(2)砖墙筑必须内外搭砌,上下错缝,灰缝平直,砂浆饱满
(3)砌砖采用“三一”法砌筑,并随手将挤出的砂浆刮去
通过对砖的挤揉使砂浆进入砖竖缝内,并使砂浆粘结饱满,增加砖体间的粘结能力

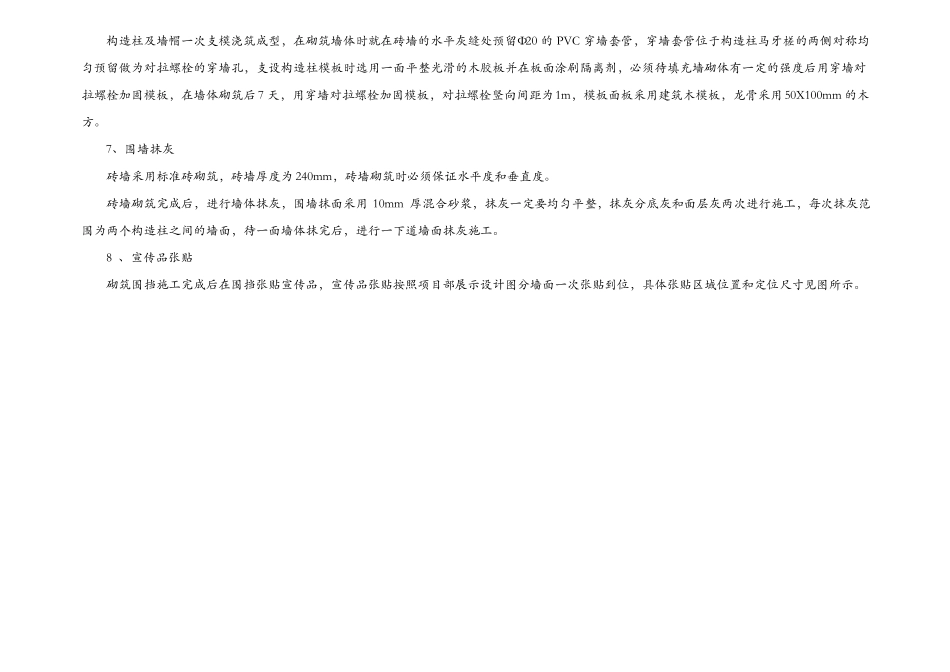

操作时要经常进行自检,如有偏差,应随
