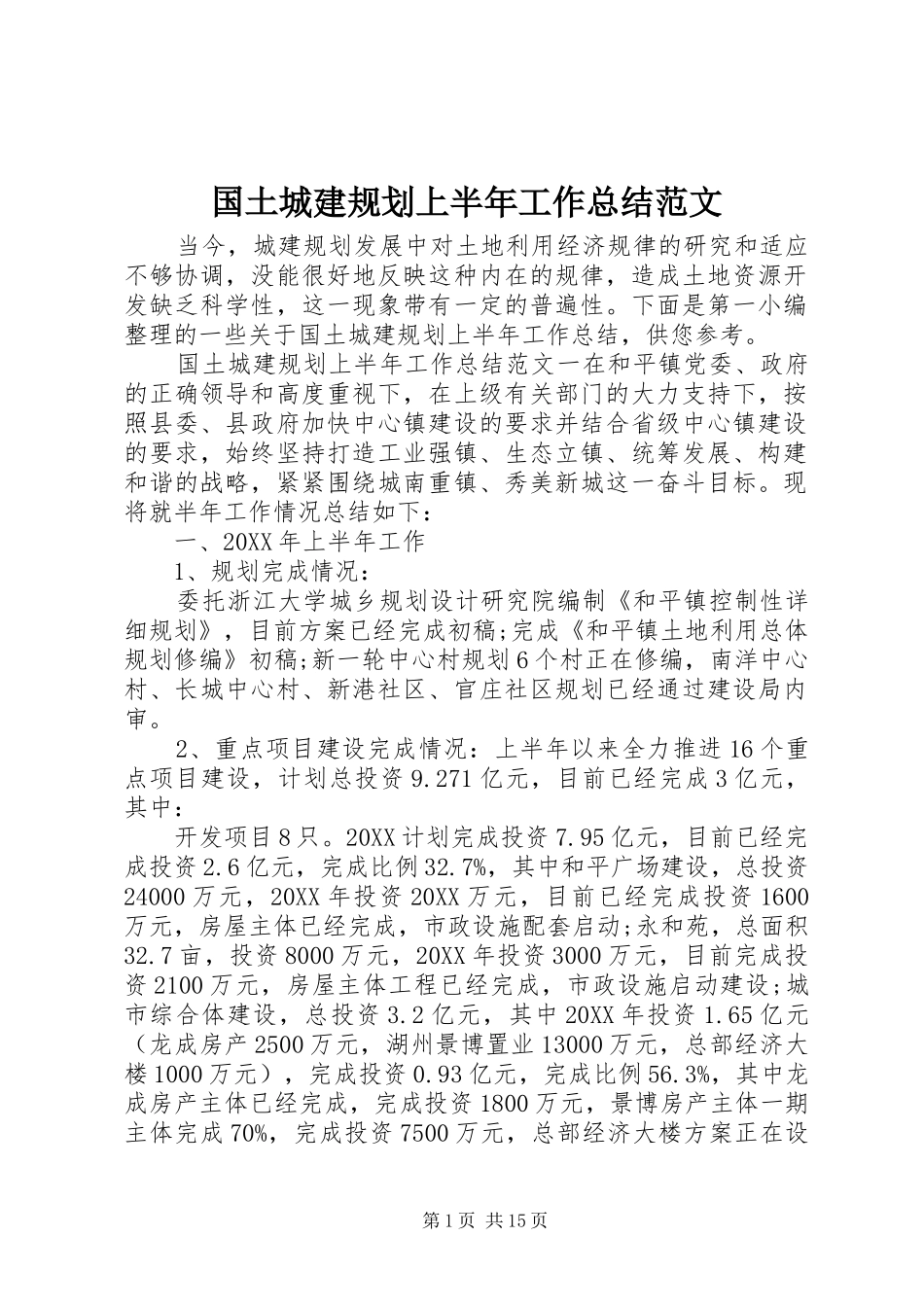

国土城建规划上半年工作总结范文当今,城建规划发展中对土地利用经济规律的研究和适应不够协调,没能很好地反映这种内在的规律,造成土地资源开发缺乏科学性,这一现象带有一定的普遍性
下面是第一小编整理的一些关于国土城建规划上半年工作总结,供您参考
国土城建规划上半年工作总结范文一在和平镇党委、政府的正确领导和高度重视下,在上级有关部门的大力支持下,按照县委、县政府加快中心镇建设的要求并结合省级中心镇建设的要求,始终坚持打造工业强镇、生态立镇、统筹发展、构建和谐的战略,紧紧围绕城南重镇、秀美新城这一奋斗目标
现将就半年工作情况总结如下:一、20XX年上半年工作1、规划完成情况:委托浙江大学城乡规划设计研究院编制《和平镇控制性详细规划》,目前方案已经完成初稿;完成《和平镇土地利用总体规划修编》初稿;新一轮中心村规划6个村正在修编,南洋中心村、长城中心村、新港社区、官庄社区规划已经通过建设局内审
2、重点项目建设完成情况:上半年以来全力推进16个重点项目建设,计划总投资9
271亿元,目前已经完成3亿元,其中:开发项目8只
20XX计划完成投资7
95亿元,目前已经完成投资2
6亿元,完成比例32
7%,其中和平广场建设,总投资24000万元,20XX年投资20XX万元,目前已经完成投资1600万元,房屋主体已经完成,市政设施配套启动;永和苑,总面积32
7亩,投资8000万元,20XX年投资3000万元,目前完成投资2100万元,房屋主体工程已经完成,市政设施启动建设;城市综合体建设,总投资3
2亿元,其中20XX年投资1
65亿元(龙成房产2500万元,湖州景博置业13000万元,总部经济大楼1000万元),完成投资0
93亿元,完成比例56
3%,其中龙成房产主体已经完成,完成投资1800万元,景博房产主体一期主体完成70%,完成投资7500万元,总部经济大楼方案正在设第1页共15
