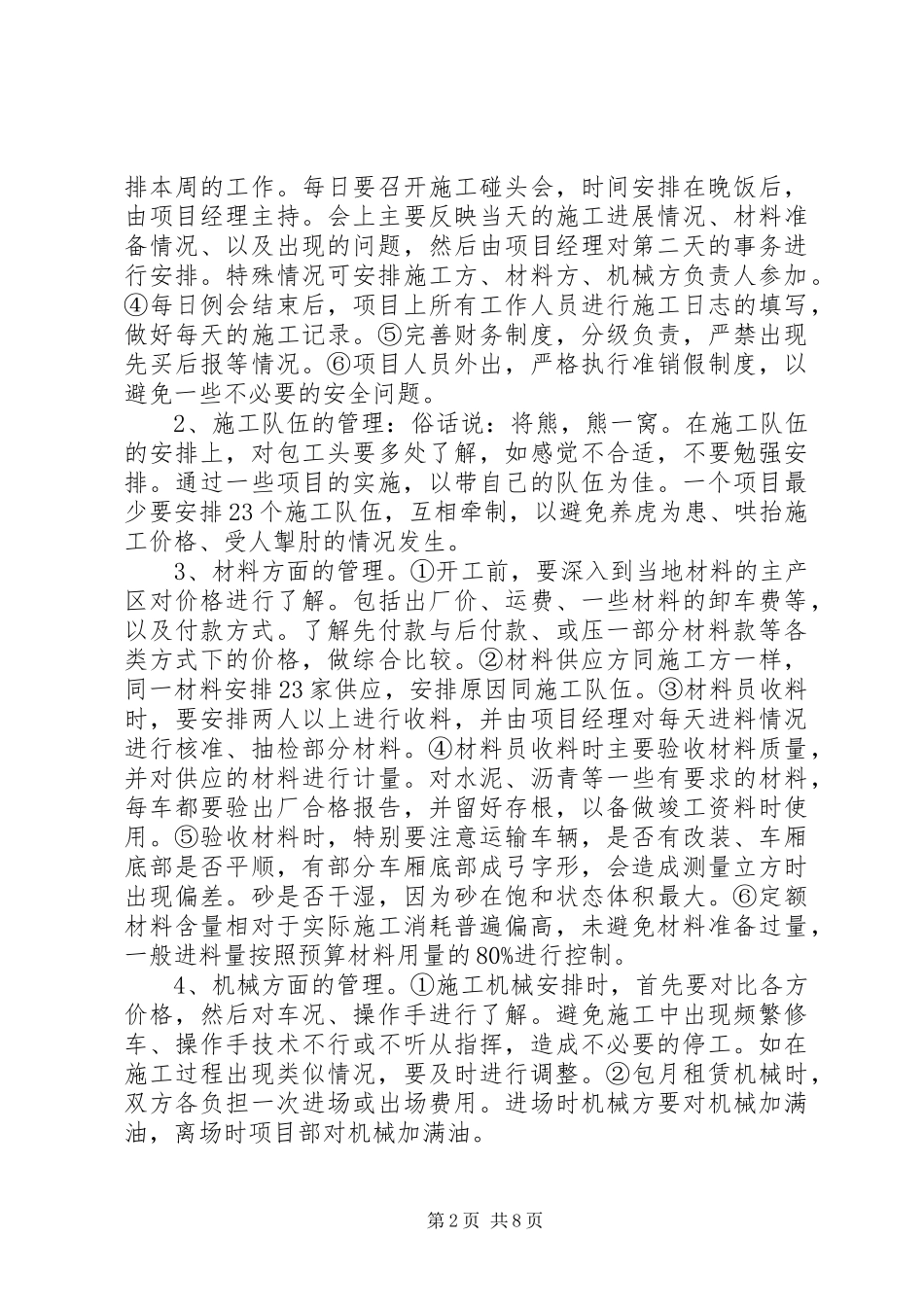

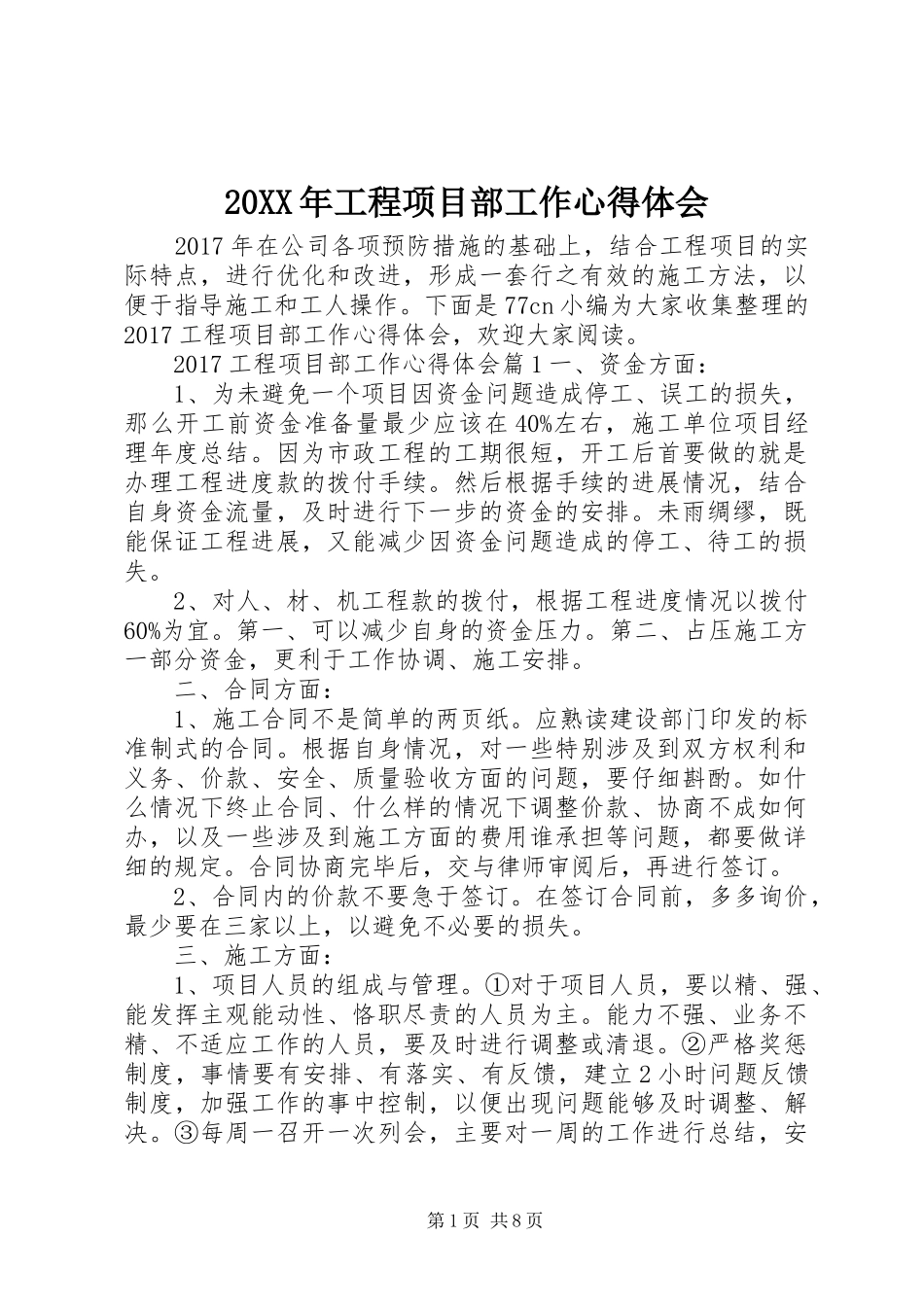

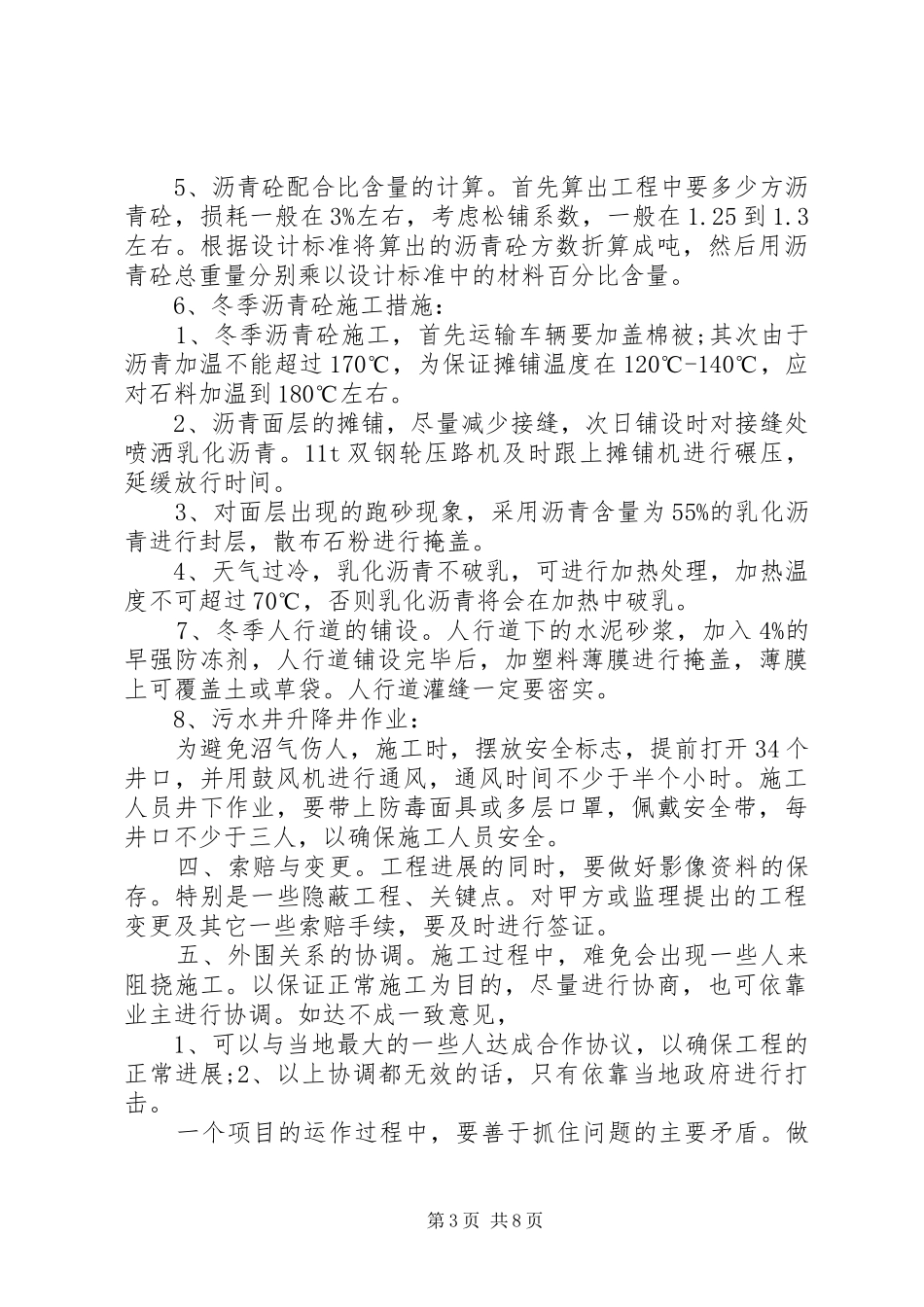

20XX年工程项目部工作心得体会2017年在公司各项预防措施的基础上,结合工程项目的实际特点,进行优化和改进,形成一套行之有效的施工方法,以便于指导施工和工人操作。下面是77cn小编为大家收集整理的2017工程项目部工作心得体会,欢迎大家阅读。2017工程项目部工作心得体会篇1一、资金方面:1、为未避免一个项目因资金问题造成停工、误工的损失,那么开工前资金准备量最少应该在40%左右,施工单位项目经理年度总结。因为市政工程的工期很短,开工后首要做的就是办理工程进度款的拨付手续。然后根据手续的进展情况,结合自身资金流量,及时进行下一步的资金的安排。未雨绸缪,既能保证工程进展,又能减少因资金问题造成的停工、待工的损失。2、对人、材、机工程款的拨付,根据工程进度情况以拨付60%为宜。第一、可以减少自身的资金压力。第二、占压施工方一部分资金,更利于工作协调、施工安排。二、合同方面:1、施工合同不是简单的两页纸。应熟读建设部门印发的标准制式的合同。根据自身情况,对一些特别涉及到双方权利和义务、价款、安全、质量验收方面的问题,要仔细斟酌。如什么情况下终止合同、什么样的情况下调整价款、协商不成如何办,以及一些涉及到施工方面的费用谁承担等问题,都要做详细的规定。合同协商完毕后,交与律师审阅后,再进行签订。2、合同内的价款不要急于签订。在签订合同前,多多询价,最少要在三家以上,以避免不必要的损失。三、施工方面:1、项目人员的组成与管理。①对于项目人员,要以精、强、能发挥主观能动性、恪职尽责的人员为主。能力不强、业务不精、不适应工作的人员,要及时进行调整或清退。②严格奖惩制度,事情要有安排、有落实、有反馈,建立2小时问题反馈制度,加强工作的事中控制,以便出现问题能够及时调整、解决。③每周一召开一次列会,主要对一周的工作进行总结,安第1页共8页排本周的工作。每日要召开施工碰头会,时间安排在晚饭后,由项目经理主持。会上主要反映当天的施工进展情况、材料准备情况、以及出现的问题,然后由项目经理对第二天的事务进行安排。特殊情况可安排施工方、材料方、机械方负责人参加。④每日例会结束后,项目上所有工作人员进行施工日志的填写,做好每天的施工记录。⑤完善财务制度,分级负责,严禁出现先买后报等情况。⑥项目人员外出,严格执行准销假制度,以避免一些不必要的安全问题。2、施工队伍的管理:俗话说:将熊,熊一窝。在施工队伍的安排上,对包工头要多处了解,如感觉不合适,不要勉强安排。通过一些项目的实施,以带自己的队伍为佳。一个项目最少要安排23个施工队伍,互相牵制,以避免养虎为患、哄抬施工价格、受人掣肘的情况发生。3、材料方面的管理。①开工前,要深入到当地材料的主产区对价格进行了解。包括出厂价、运费、一些材料的卸车费等,以及付款方式。了解先付款与后付款、或压一部分材料款等各类方式下的价格,做综合比较。②材料供应方同施工方一样,同一材料安排23家供应,安排原因同施工队伍。③材料员收料时,要安排两人以上进行收料,并由项目经理对每天进料情况进行核准、抽检部分材料。④材料员收料时主要验收材料质量,并对供应的材料进行计量。对水泥、沥青等一些有要求的材料,每车都要验出厂合格报告,并留好存根,以备做竣工资料时使用。⑤验收材料时,特别要注意运输车辆,是否有改装、车厢底部是否平顺,有部分车厢底部成弓字形,会造成测量立方时出现偏差。砂是否干湿,因为砂在饱和状态体积最大。⑥定额材料含量相对于实际施工消耗普遍偏高,未避免材料准备过量,一般进料量按照预算材料用量的80%进行控制。4、机械方面的管理。①施工机械安排时,首先要对比各方价格,然后对车况、操作手进行了解。避免施工中出现频繁修车、操作手技术不行或不听从指挥,造成不必要的停工。如在施工过程出现类似情况,要及时进行调整。②包月租赁机械时,双方各负担一次进场或出场费用。进场时机械方要对机械加满油,离场时项目部对机械加满油。第2页共8页5、沥青砼配合比含量的计算。首先算出工程中要多少方沥青砼,损耗一般在3%左右,考虑松铺系数,一般在1.25到1.3左右。根...
