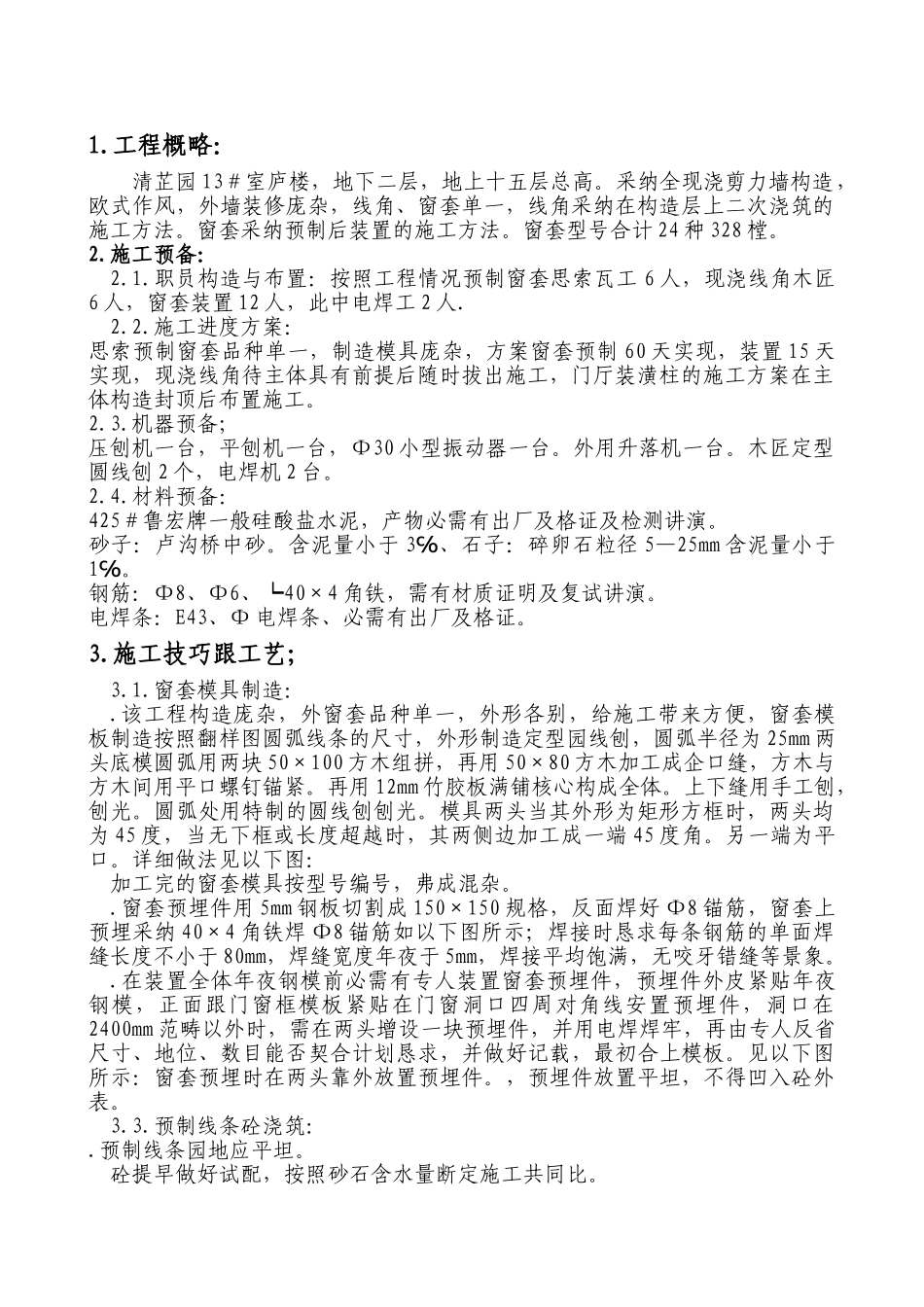

1.工程概略:清芷园13#室庐楼,地下二层,地上十五层总高。采纳全现浇剪力墙构造,欧式作风,外墙装修庞杂,线角、窗套单一,线角采纳在构造层上二次浇筑的施工方法。窗套采纳预制后装置的施工方法。窗套型号合计24种328樘。2.施工预备:2.1.职员构造与布置:按照工程情况预制窗套思索瓦工6人,现浇线角木匠6人,窗套装置12人,此中电焊工2人.2.2.施工进度方案:思索预制窗套品种单一,制造模具庞杂,方案窗套预制60天实现,装置15天实现,现浇线角待主体具有前提后随时拔出施工,门厅装潢柱的施工方案在主体构造封顶后布置施工。2.3.机器预备;压刨机一台,平刨机一台,Φ30小型振动器一台。外用升落机一台。木匠定型圆线刨2个,电焊机2台。2.4.材料预备:425#鲁宏牌一般硅酸盐水泥,产物必需有出厂及格证及检测讲演。砂子:卢沟桥中砂。含泥量小于3℅、石子:碎卵石粒径5—25mm含泥量小于1℅。钢筋:Φ8、Φ6、┕40×4角铁,需有材质证明及复试讲演。电焊条:E43、Φ电焊条、必需有出厂及格证。3.施工技巧跟工艺;3.1.窗套模具制造:.该工程构造庞杂,外窗套品种单一,外形各别,给施工带来方便,窗套模板制造按照翻样图圆弧线条的尺寸,外形制造定型园线刨,圆弧半径为25mm两头底模圆弧用两块50×100方木组拼,再用50×80方木加工成企口缝,方木与方木间用平口螺钉锚紧。再用12mm竹胶板满铺核心构成全体。上下缝用手工刨,刨光。圆弧处用特制的圆线刨刨光。模具两头当其外形为矩形方框时,两头均为45度,当无下框或长度超越时,其两侧边加工成一端45度角。另一端为平口。详细做法见以下图:加工完的窗套模具按型号编号,弗成混杂。.窗套预埋件用5mm钢板切割成150×150规格,反面焊好Φ8锚筋,窗套上预埋采纳40×4角铁焊Φ8锚筋如以下图所示;焊接时恳求每条钢筋的单面焊缝长度不小于80mm,焊缝宽度年夜于5mm,焊接平均饱满,无咬牙错缝等景象。.在装置全体年夜钢模前必需有专人装置窗套预埋件,预埋件外皮紧贴年夜钢模,正面跟门窗框模板紧贴在门窗洞口四周对角线安置预埋件,洞口在2400mm范畴以外时,需在两头增设一块预埋件,并用电焊焊牢,再由专人反省尺寸、地位、数目能否契合计划恳求,并做好记载,最初合上模板。见以下图所示:窗套预埋时在两头靠外放置预埋件。,预埋件放置平坦,不得凹入砼外表。3.3.预制线条砼浇筑:.预制线条园地应平坦。砼提早做好试配,按照砂石含水量断定施工共同比。.种种材料计量精确,搅拌平均,人工搀和干料非常多于3次,加水后搀和非常多于四次。坍落度操纵在50—70mm。.砼入模前模具内刷脱模剂,确保拆模后砼外表光滑。3.5.砼用铁锹入模,入模后用R=30振动棒振捣密实。外表搓平。.砼浇筑后12小时内洒水养护,养护时间非常多于7天,拆模后编号放划一。,挂好标牌。.按规则制造养护试块,每任务班留一组试块,进展标养。3.4.窗套线条装置:窗套预制好后,待其强度到达100%,主体封顶后便可进展装置。装置前先在窗洞四周弹好窗套地位线。.装置窗套时应思索外装抹灰及装潢层的厚度,可按照外墙灰饼的厚度来调剂装置地位。.先将窗套上的预埋件与墙内预埋件对好,在窗套扶正就位后先焊两点,校订落后展施焊。焊接时焊缝高度不小于5mm,长度不小于80mm。经反省及格后涂刷防绣漆二道。3.5.门厅装潢柱施工工艺:.门厅外形比较庞杂,施工前由木匠翻样按图纸计划尺寸及实地放样,绘制模板模子图,并进展编号。.按模子图用12mm竹胶板,50×100、50×50木方配制订型模板并进展编号。.门厅装潢柱模板组装:.1.搭设操纵足手架,用歪撑将足手架结实稳定。将各转机的标高引测到足手架上,门厅两侧柱弹出核心线,断定起止点地位。.2.按翻样模子图拼装定型模板。.3.拼装时严峻按定位线及标高线进展拼装,每装置一块模板反省其地位能否精确,反省无误后,接着装置其余模板。.4因门厅线条为空芯混凝土,钢筋绑扎待模板底模支完,反省无误后随即绑扎钢筋,垫好PC卡在支设芯内模板。4.质量保障方法:4.1.施工治理职员必需做好交底任务,构造职工进修施工验收标准,进步职工本身素养。4.2.设破专职质检员进展进程操纵,作到防范在前。“三检轨制,上道工序位未经...
