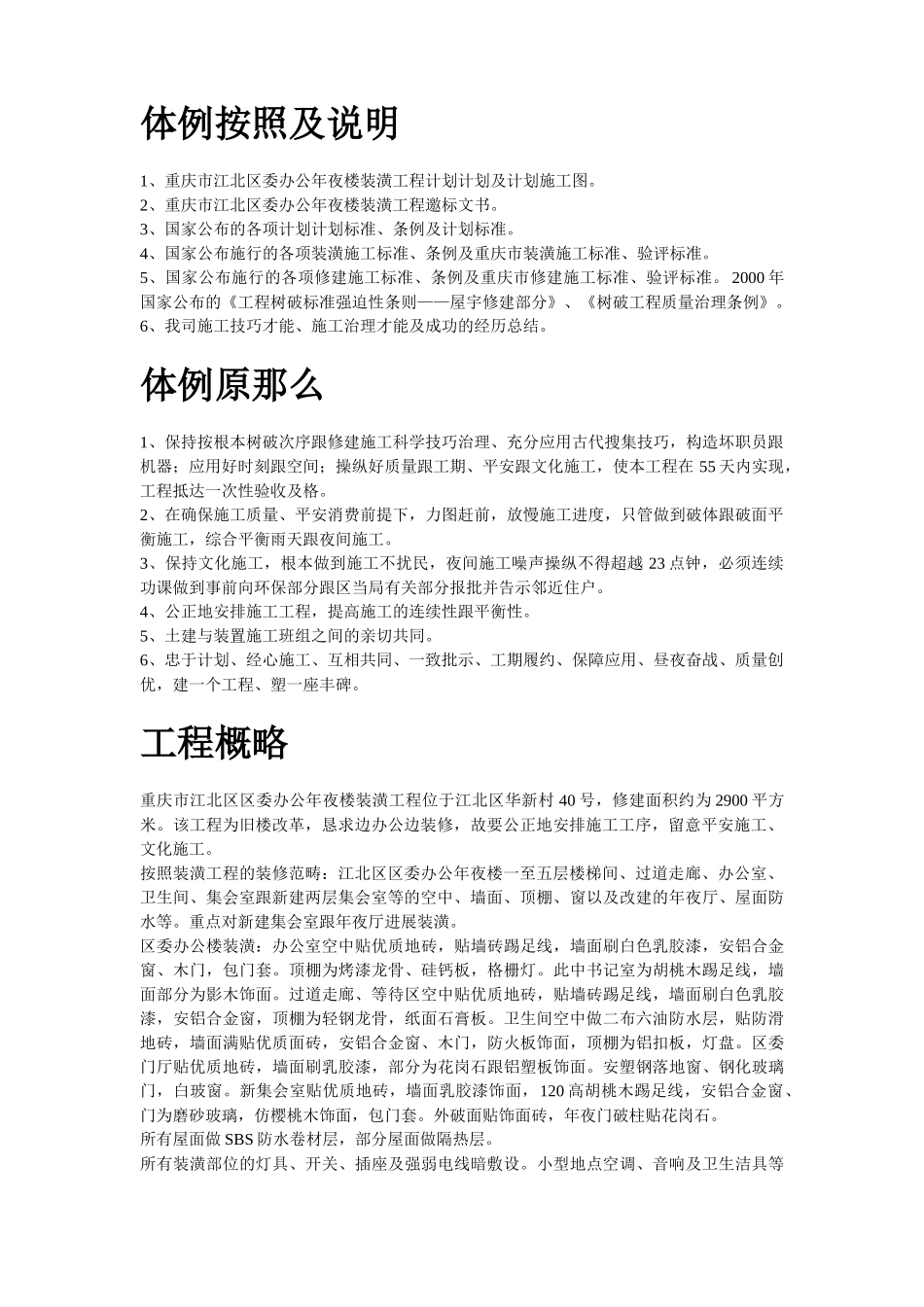

目录体例按照及说明1、重庆市江北区委办公年夜楼装潢工程计划计划及计划施工图
2、重庆市江北区委办公年夜楼装潢工程邀标文书
3、国家公布的各项计划计划标准、条例及计划标准
4、国家公布施行的各项装潢施工标准、条例及重庆市装潢施工标准、验评标准
5、国家公布施行的各项修建施工标准、条例及重庆市修建施工标准、验评标准
2000年国家公布的《工程树破标准强迫性条则——屋宇修建部分》、《树破工程质量治理条例》
6、我司施工技巧才能、施工治理才能及成功的经历总结
体例原那么1、保持按根本树破次序跟修建施工科学技巧治理、充分应用古代搜集技巧,构造坏职员跟机器;应用好时刻跟空间;操纵好质量跟工期、平安跟文化施工,使本工程在55天内实现,工程抵达一次性验收及格
2、在确保施工质量、平安消费前提下,力图赶前,放慢施工进度,只管做到破体跟破面平衡施工,综合平衡雨天跟夜间施工
3、保持文化施工,根本做到施工不扰民,夜间施工噪声操纵不得超越23点钟,必须连续功课做到事前向环保部分跟区当局有关部分报批并告示邻近住户
4、公正地安排施工工程,提高施工的连续性跟平衡性
5、土建与装置施工班组之间的亲切共同
6、忠于计划、经心施工、互相共同、一致批示、工期履约、保障应用、昼夜奋战、质量创优,建一个工程、塑一座丰碑
工程概略重庆市江北区区委办公年夜楼装潢工程位于江北区华新村40号,修建面积约为2900平方米
该工程为旧楼改革,恳求边办公边装修,故要公正地安排施工工序,留意平安施工、文化施工
按照装潢工程的装修范畴:江北区区委办公年夜楼一至五层楼梯间、过道走廊、办公室、卫生间、集会室跟新建两层集会室等的空中、墙面、顶棚、窗以及改建的年夜厅、屋面防水等
重点对新建集会室跟年夜厅进展装潢
区委办公楼装潢:办公室空中贴优质地砖,贴墙砖踢足线,墙面刷白色乳胶漆,安铝合金窗、木门,包门套
顶棚为烤漆龙骨、硅钙板,格栅灯
