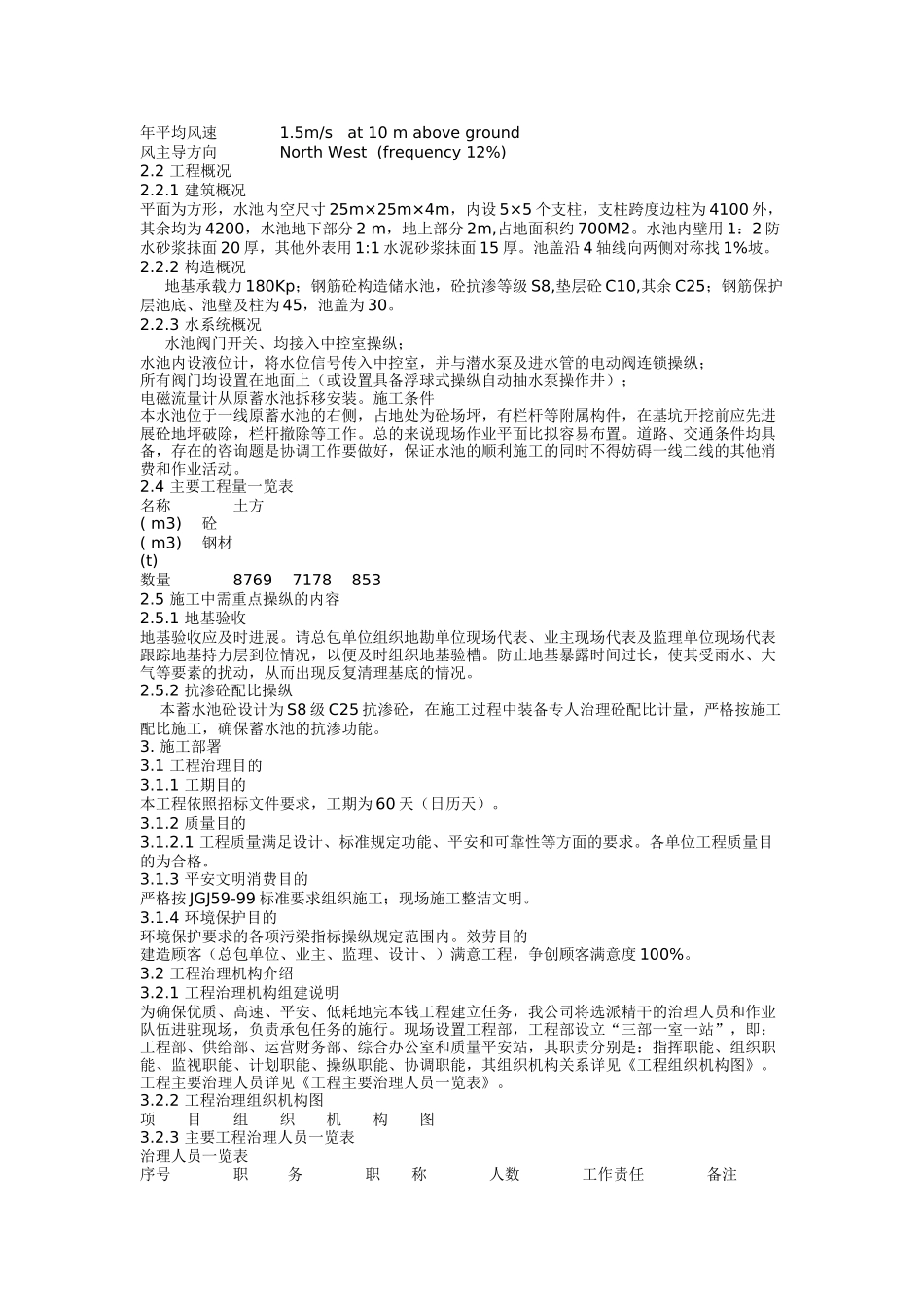

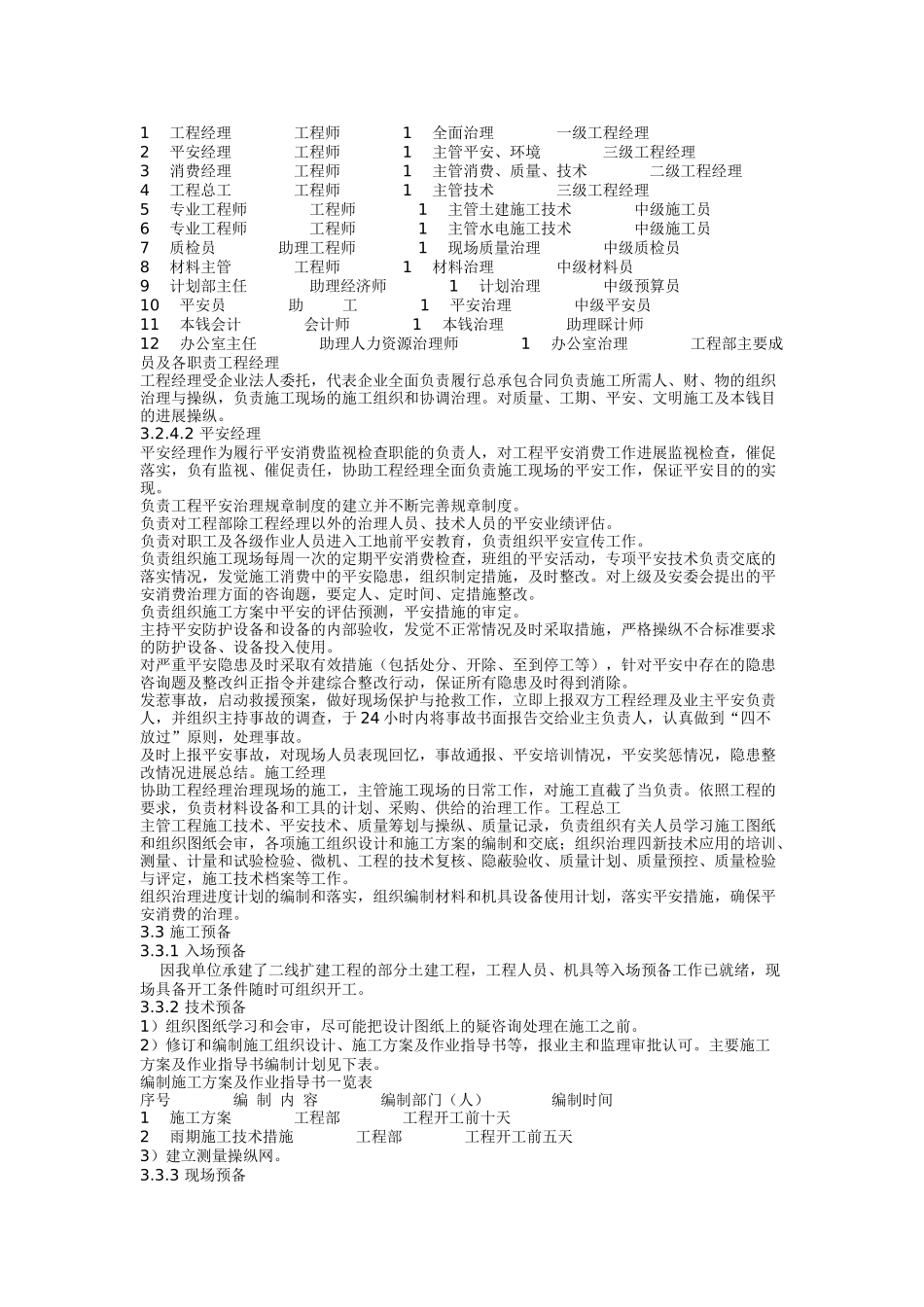

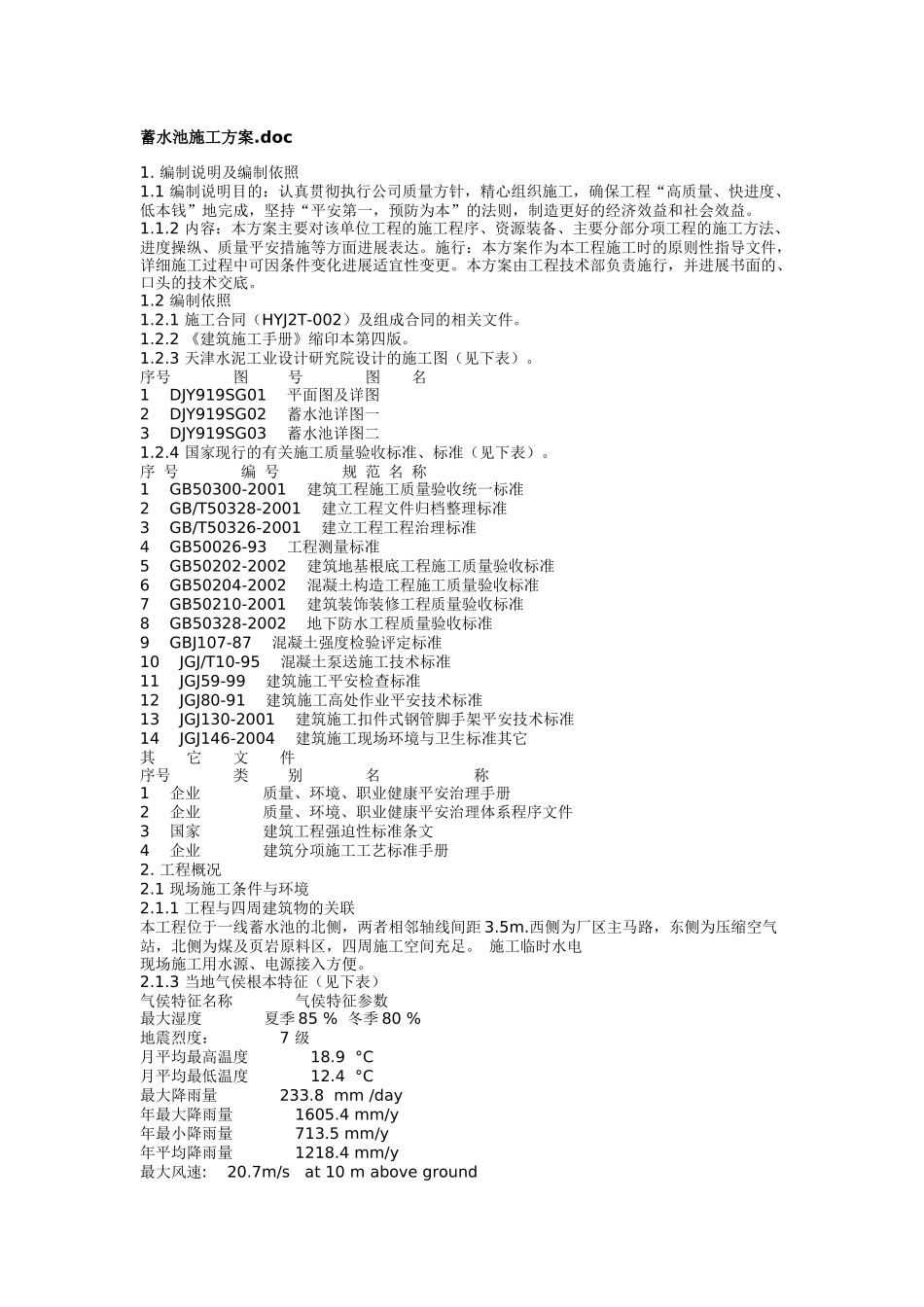

蓄水池施工方案.doc1.编制说明及编制依照1.1编制说明目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低本钱”地完成,坚持“平安第一,预防为本”的法则,制造更好的经济效益和社会效益。1.1.2内容:本方案主要对该单位工程的施工程序、资源装备、主要分部分项工程的施工方法、进度操纵、质量平安措施等方面进展表达。施行:本方案作为本工程施工时的原则性指导文件,详细施工过程中可因条件变化进展适宜性变更。本方案由工程技术部负责施行,并进展书面的、口头的技术交底。1.2编制依照1.2.1施工合同(HYJ2T-002)及组成合同的相关文件。1.2.2《建筑施工手册》缩印本第四版。1.2.3天津水泥工业设计研究院设计的施工图(见下表)。序号图号图名1DJY919SG01平面图及详图2DJY919SG02蓄水池详图一3DJY919SG03蓄水池详图二1.2.4国家现行的有关施工质量验收标准、标准(见下表)。序号编号规范名称1GB50300-2001建筑工程施工质量验收统一标准2GB/T50328-2001建立工程文件归档整理标准3GB/T50326-2001建立工程工程治理标准4GB50026-93工程测量标准5GB50202-2002建筑地基根底工程施工质量验收标准6GB50204-2002混凝土构造工程施工质量验收标准7GB50210-2001建筑装饰装修工程质量验收标准8GB50328-2002地下防水工程质量验收标准9GBJ107-87混凝土强度检验评定标准10JGJ/T10-95混凝土泵送施工技术标准11JGJ59-99建筑施工平安检查标准12JGJ80-91建筑施工高处作业平安技术标准13JGJ130-2001建筑施工扣件式钢管脚手架平安技术标准14JGJ146-2004建筑施工现场环境与卫生标准其它其它文件序号类别名称1企业质量、环境、职业健康平安治理手册2企业质量、环境、职业健康平安治理体系程序文件3国家建筑工程强迫性标准条文4企业建筑分项施工工艺标准手册2.工程概况2.1现场施工条件与环境2.1.1工程与四周建筑物的关联本工程位于一线蓄水池的北侧,两者相邻轴线间距3.5m.西侧为厂区主马路,东侧为压缩空气站,北侧为煤及页岩原料区,四周施工空间充足。施工临时水电现场施工用水源、电源接入方便。2.1.3当地气侯根本特征(见下表)气侯特征名称气侯特征参数最大湿度夏季85%冬季80%地震烈度:7级月平均最高温度18.9°C月平均最低温度12.4°C最大降雨量233.8mm/day年最大降雨量1605.4mm/y年最小降雨量713.5mm/y年平均降雨量1218.4mm/y最大风速:20.7m/sat10maboveground年平均风速1.5m/sat10maboveground风主导方向NorthWest(frequency12%)2.2工程概况2.2.1建筑概况平面为方形,水池内空尺寸25m×25m×4m,内设5×5个支柱,支柱跨度边柱为4100外,其余均为4200,水池地下部分2m,地上部分2m,占地面积约700M2。水池内壁用1:2防水砂浆抺面20厚,其他外表用1:1水泥砂浆抺面15厚。池盖沿4轴线向两侧对称找1%坡。2.2.2构造概况地基承载力180Kp;钢筋砼构造储水池,砼抗渗等级S8,垫层砼C10,其余C25;钢筋保护层池底、池壁及柱为45,池盖为30。2.2.3水系统概况水池阀门开关、均接入中控室操纵;水池内设液位计,将水位信号传入中控室,并与潜水泵及进水管的电动阀连锁操纵;所有阀门均设置在地面上(或设置具备浮球式操纵自动抽水泵操作井);电磁流量计从原蓄水池拆移安装。施工条件本水池位于一线原蓄水池的右侧,占地处为砼场坪,有栏杆等附属构件,在基坑开挖前应先进展砼地坪破除,栏杆撤除等工作。总的来说现场作业平面比拟容易布置。道路、交通条件均具备,存在的咨询题是协调工作要做好,保证水池的顺利施工的同时不得妨碍一线二线的其他消费和作业活动。2.4主要工程量一览表名称土方(m3)砼(m3)钢材(t)数量876971788532.5施工中需重点操纵的内容2.5.1地基验收地基验收应及时进展。请总包单位组织地勘单位现场代表、业主现场代表及监理单位现场代表跟踪地基持力层到位情况,以便及时组织地基验槽。防止地基暴露时间过长,使其受雨水、大气等要素的扰动,从而出现反复清理基底的情况。2.5.2抗渗砼配比操纵本蓄水池砼设计为S8级C25抗渗砼,在施工过程中装备专人治理砼配比计量,严格按施工配比施工,确保蓄水池的抗渗功能。3.施工部署3.1工程治理目的3.1.1工期目的本工程依照招标...
