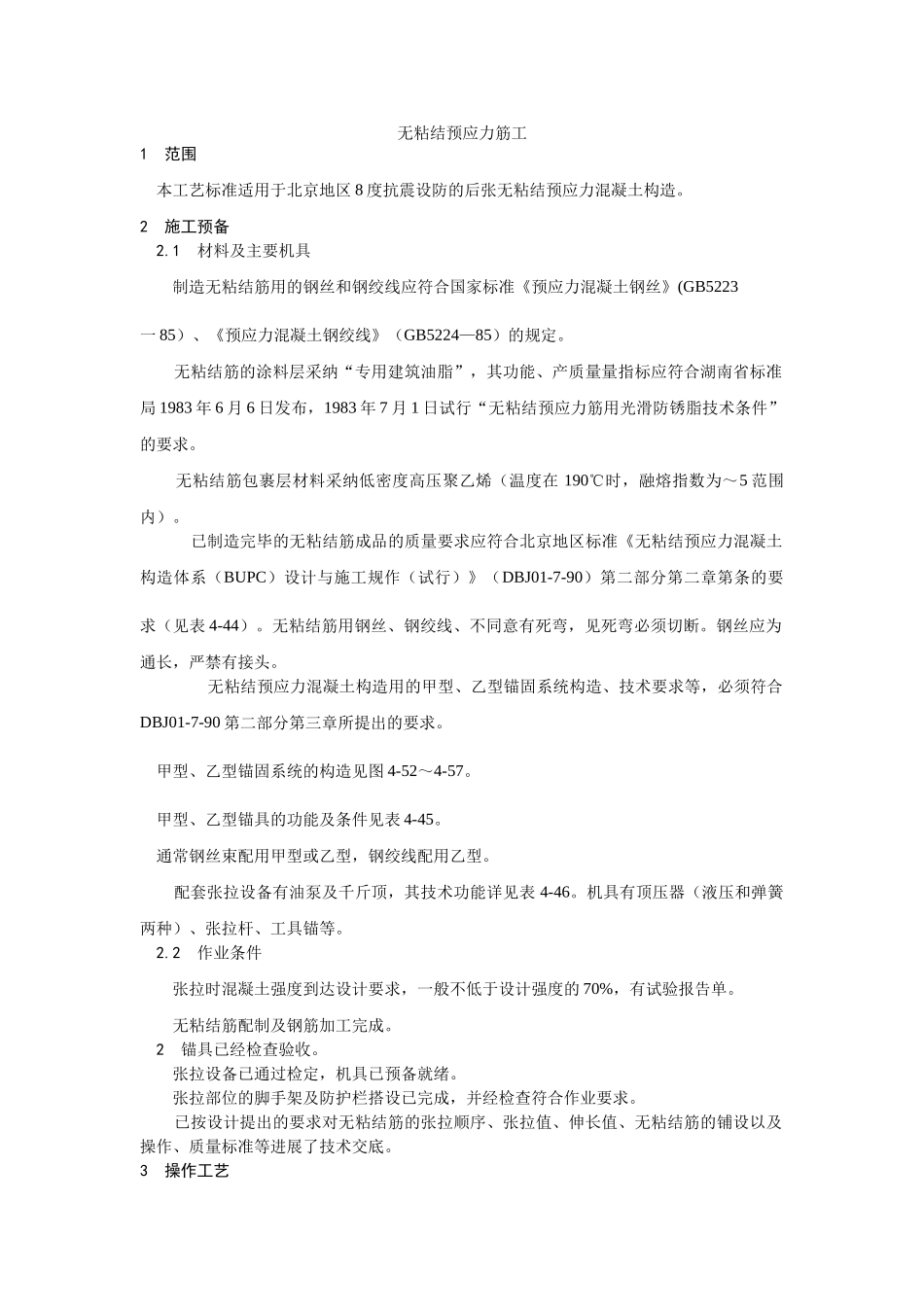

无粘结预应力筋工1范围本工艺标准适用于北京地区8度抗震设防的后张无粘结预应力混凝土构造。2施工预备2.1材料及主要机具制造无粘结筋用的钢丝和钢绞线应符合国家标准《预应力混凝土钢丝》(GB5223一85)、《预应力混凝土钢绞线》(GB5224—85)的规定。无粘结筋的涂料层采纳“专用建筑油脂”,其功能、产质量量指标应符合湖南省标准局1983年6月6日发布,1983年7月1日试行“无粘结预应力筋用光滑防锈脂技术条件”的要求。无粘结筋包裹层材料采纳低密度高压聚乙烯(温度在190℃时,融熔指数为~5范围内)。已制造完毕的无粘结筋成品的质量要求应符合北京地区标准《无粘结预应力混凝土构造体系(BUPC)设计与施工规作(试行)》(DBJ01-7-90)第二部分第二章第条的要求(见表4-44)。无粘结筋用钢丝、钢绞线、不同意有死弯,见死弯必须切断。钢丝应为通长,严禁有接头。无粘结预应力混凝土构造用的甲型、乙型锚固系统构造、技术要求等,必须符合DBJ01-7-90第二部分第三章所提出的要求。甲型、乙型锚固系统的构造见图4-52~4-57。甲型、乙型锚具的功能及条件见表4-45。通常钢丝束配用甲型或乙型,钢绞线配用乙型。配套张拉设备有油泵及千斤顶,其技术功能详见表4-46。机具有顶压器(液压和弹簧两种)、张拉杆、工具锚等。2.2作业条件张拉时混凝土强度到达设计要求,一般不低于设计强度的70%,有试验报告单。无粘结筋配制及钢筋加工完成。2锚具已经检查验收。张拉设备已通过检定,机具已预备就绪。张拉部位的脚手架及防护栏搭设已完成,并经检查符合作业要求。已按设计提出的要求对无粘结筋的张拉顺序、张拉值、伸长值、无粘结筋的铺设以及操作、质量标准等进展了技术交底。3操作工艺3.1工艺流程:施工预备→梁、板模板支搭→非预应力下钢筋铺放、绑扎→无粘结预应力筋铺放、端部节点安装→非预应力上钢筋铺放、绑扎→无粘结预应力起拱、绑扎→隐检验收→混凝土浇筑及振捣→混凝土养护→张拉→端部处理3.2检查修补无粘结筋:无粘结筋进场后,应及时核查筋的规格、尺寸和数量,逐根检查筋的外包裹层质量及端部配件,对配有甲锚钢丝束,应认真检查锚杯内外螺纹、镦头外形尺寸、漏镦现象等,并将定位连杆拧入锚杯内,拧入深度见表4-47。经检查无误后,可分类堆放。对包裹层破损的无粘结筋,用塑料胶条修补。3.3端模预留孔位置:在张拉端帮模外侧,按施工图所注无粘结筋位置弹线、编号和钻孔。配甲锚筋孔径为φ40,配乙锚筋孔径为φ30。3.4承压板的安装:无粘结筋张拉端均设承压板,安装中应防止由于承压板端面倾斜造成张拉油缸与承压板互不垂直,而妨碍张拉正常进展。承压板垂直偏向详见条。3.5铺放无粘结筋:通常无粘结筋的配置有单向和双向曲线配置两种。铺放应留意:为保证无粘结筋的曲线矢高要求,无粘结筋应和同方向非预应力筋配置在同一水平位置(跨中和支座处)。铺放前,应设铁马凳,以操纵无粘结筋的曲率,一般每隔2m设一马凳,马凳的高度依照设计要求确定。跨中处可不设马凳,直截了当绑扎在底筋上。双向曲线配置时,还应留意筋的铺放顺序。由于筋的各点崎岖高度不同,必定出现两向配筋交织相压。为防止铺放时穿筋,施工前必须进展人工或电算编序。编序方法是将各向无粘结筋的穿插点处的标高(从板底至无粘结筋上皮的高度)标出,对各穿插点相应的两个标高分别进展比拟,假设一个方向某一筋的各点标高均分别低于与其相交的各筋相应点标高时,则此筋就能够先放置。按此规律找出铺放顺序。按此顺序,在非预应力筋底筋绑完后,将无粘结筋铺放在模板中。无粘结筋应铺设在电线管的下面,防止无粘结筋张拉产生向下分力,导致电线管弯曲及其下面混凝土破裂。3.6端部节点安装:甲型锚固系统张拉端安装:将塑料保护套筒悄悄打入承压板预留孔内,以防止浇筑混凝土时,水泥浆流入锚杯丝扣内,而妨碍张拉。并按设计要求,确定锚杯预埋深度。为保证其位置正确,可通过定位连杆来实现。定位连杆长度为160mm,二端带有丝扣,将一端拧入锚杯内(其规定拧入长度详见表4-47),顶紧杯内各钢丝镦头,另端固定在端模上。通过测量定位杆露在端模外的尺寸来核对锚杯埋入深度。在定位操作过程中,对锚杯预...
