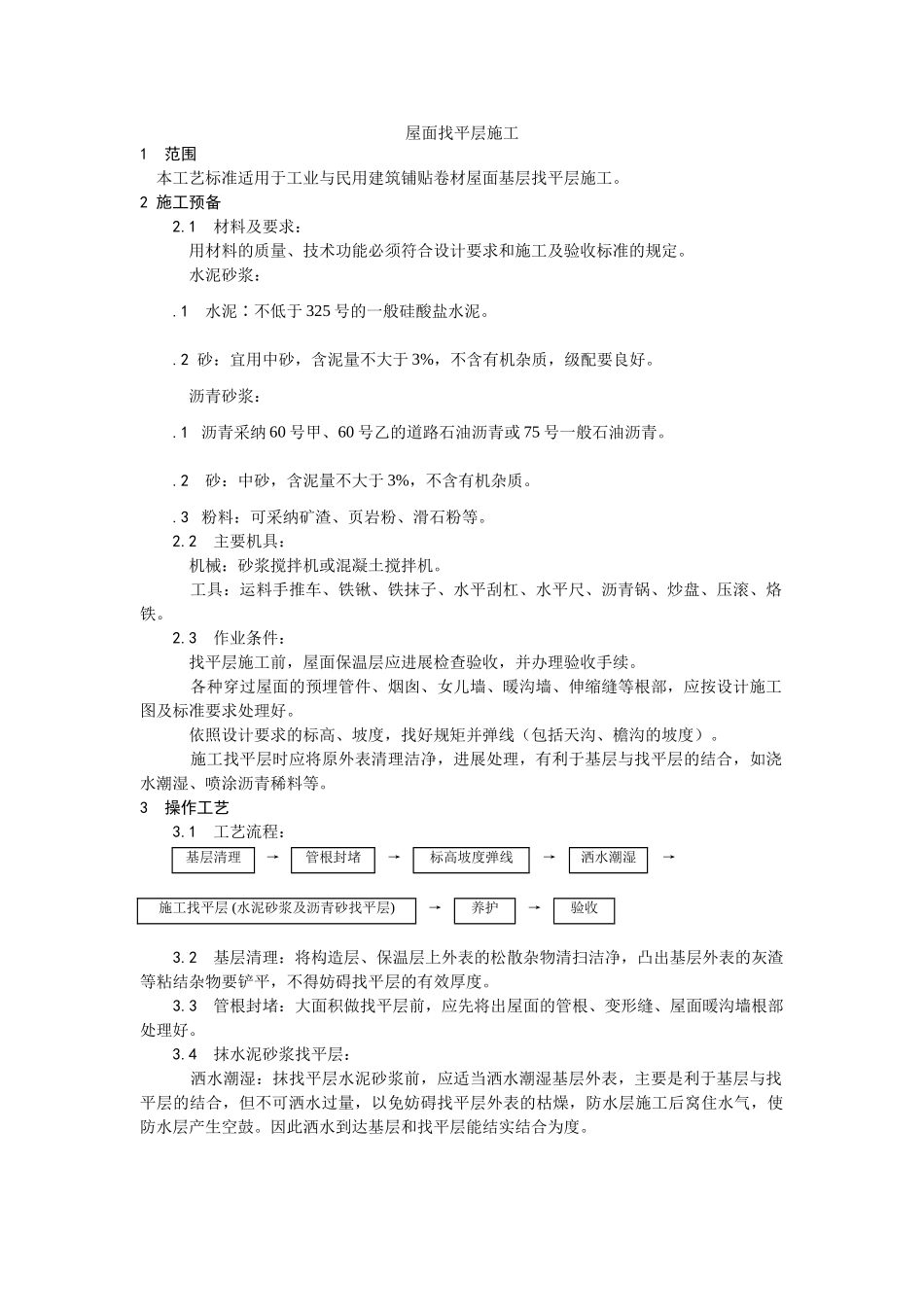

屋面找平层施工1范围本工艺标准适用于工业与民用建筑铺贴卷材屋面基层找平层施工
2施工预备2
1材料及要求:用材料的质量、技术功能必须符合设计要求和施工及验收标准的规定
1水泥∶不低于325号的一般硅酸盐水泥
2砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好
1沥青采纳60号甲、60号乙的道路石油沥青或75号一般石油沥青
2砂:中砂,含泥量不大于3%,不含有机杂质
3粉料:可采纳矿渣、页岩粉、滑石粉等
2主要机具:机械:砂浆搅拌机或混凝土搅拌机
工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁
3作业条件:找平层施工前,屋面保温层应进展检查验收,并办理验收手续
各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及标准要求处理好
依照设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)
施工找平层时应将原外表清理洁净,进展处理,有利于基层与找平层的结合,如浇水潮湿、喷涂沥青稀料等
3操作工艺3
1工艺流程:基层清理→管根封堵→标高坡度弹线→洒水潮湿→施工找平层(水泥砂浆及沥青砂找平层)→养护→验收3
2基层清理:将构造层、保温层上外表的松散杂物清扫洁净,凸出基层外表的灰渣等粘结杂物要铲平,不得妨碍找平层的有效厚度
3管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好
4抹水泥砂浆找平层:洒水潮湿:抹找平层水泥砂浆前,应适当洒水潮湿基层外表,主要是利于基层与找平层的结合,但不可洒水过量,以免妨碍找平层外表的枯燥,防水层施工后窝住水气,使防水层产生空鼓
因此洒水到达基层和找平层能结实结合为度
贴点标高、冲筋:依照坡度要求,拉线找玻,一般按l~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距l~2m冲筋,并设置找平层分格缝,宽度一般为2
