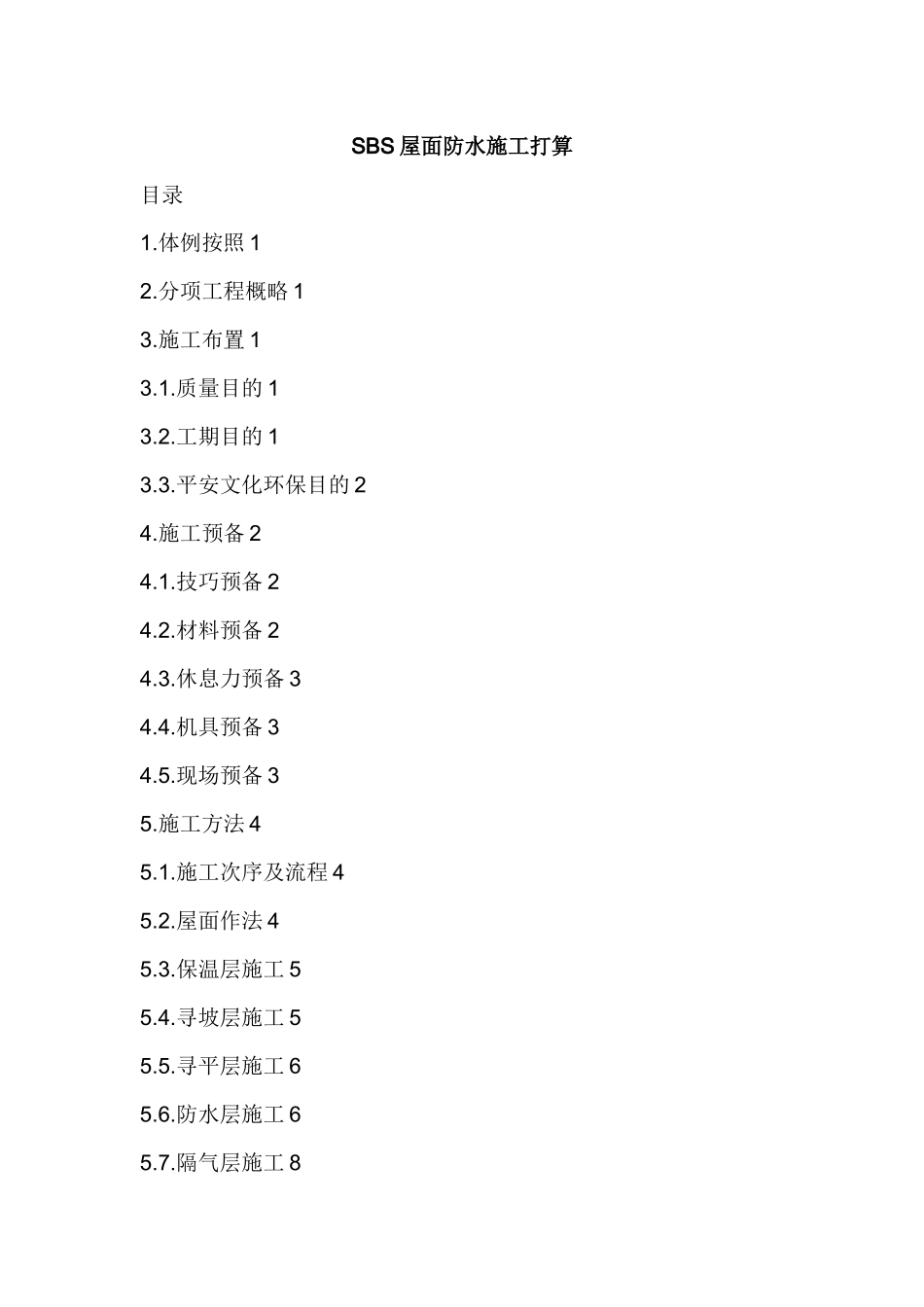

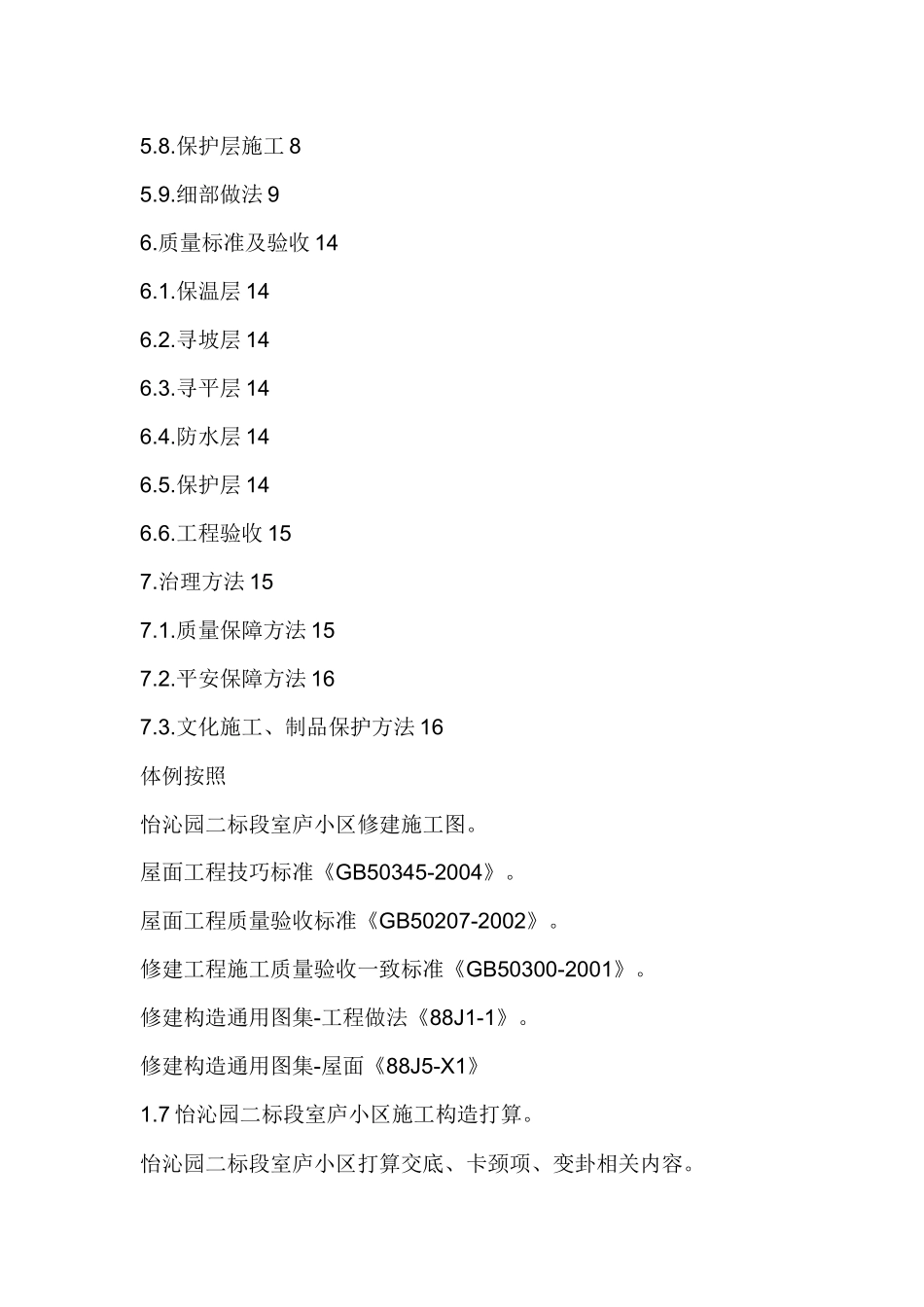

SBS屋面防水施工打算目录1.体例按照12.分项工程概略13.施工布置13.1.质量目的13.2.工期目的13.3.平安文化环保目的24.施工预备24.1.技巧预备24.2.材料预备24.3.休息力预备34.4.机具预备34.5.现场预备35.施工方法45.1.施工次序及流程45.2.屋面作法45.3.保温层施工55.4.寻坡层施工55.5.寻平层施工65.6.防水层施工65.7.隔气层施工85.8.保护层施工85.9.细部做法96.质量标准及验收146.1.保温层146.2.寻坡层146.3.寻平层146.4.防水层146.5.保护层146.6.工程验收157.治理方法157.1.质量保障方法157.2.平安保障方法167.3.文化施工、制品保护方法16体例按照怡沁园二标段室庐小区修建施工图。屋面工程技巧标准《GB50345-2004》。屋面工程质量验收标准《GB50207-2002》。修建工程施工质量验收一致标准《GB50300-2001》。修建构造通用图集-工程做法《88J1-1》。修建构造通用图集-屋面《88J5-X1》1.7怡沁园二标段室庐小区施工构造打算。怡沁园二标段室庐小区打算交底、卡颈项、变卦相关内容。分项工程概略怡沁园二标段室庐小区修建面积15746.33m2,修建物高度1#楼、2#楼、3#楼。屋面防水品级为Ⅲ级,公正运用年限为5年,排水方法为明排,屋面打算为不上人屋面。平屋面保温层采纳40厚聚笨板,屋面防水层为厚SBS改性沥青防水卷材,采纳热熔法满粘施工方法。防水层施工由经资历检察及格的防水专业分包单位进展,功课职员均持有北京市建破行政主管部分发表的上岗证。屋面施工垂直运输采纳1台JWJ100井架。施工布置质量目的工程一次交验及格率100%。工期目的1#、3#楼打算于6月下旬开始,7月上旬实现,2#楼响应推迟两个月。屋面工程弗成防止要布置在旱季施工,施工时应选择阴沉气象突击施工,尤其是屋面保温层及防水层施工时,以保障工期目的的实现。平安文化环保目的根绝发作严峻职员伤亡事变,重伤频率操纵在千分之五以内。严峻火警易发风险源失失落100%的操纵,根绝发作火警伤亡事变。施工现场无尘、无净化、无积水、低噪声绿色环保治理,严峻情况要素失失落100%的操纵。施工预备技巧预备细心熟习图纸,断定不上人屋面的做法,材料恳求,验收标准。体例屋面工程施工打算,报监理审批落后展施工技巧交底任务。断定防水专业施工队的选择,操持天资检察审批手续。防水层施工必需由具有防水天资的施工单位进展施工,施工职员必需全体持证上岗。材料预备进展种种材料的选样任务,报监理审批落后场,并做好材料出场后的验收跟送样任务,及格前方可用于工程上。SBS防水材料取样:1、以统一消费厂的统一品种、统一品级的产物,年夜于1000卷抽5卷,500-999卷抽4卷,100-499卷抽3卷,100卷以下抽2卷,进展规格尺寸跟外表质量测验。在外表质量测验及格的卷材中,任取一卷作物理功能测验。2、将试样卷材切除距外层卷头2500mm后,顺纵向切取800mm的全幅卷材试样2块,一块作物理功能测验用,一块作备用。3、防水卷材要紧进展拉力、断裂延长率、不透水性、耐热度跟高温柔度实验。同时防水卷材应做100%的有见证明验,见证取样应由监理监视现场取样,并贴上“有见证〞字样,送往已存案的有见证明验室复试。4、材料功能恳求1〕下层处置剂〔冷底油〕:当防水基面较潮湿时,冷底油应涂刷湿固化型胶粘剂;冷底油应与卷材的材性相容。2〕SBS改性沥青卷材:拉力〔N/50mm〕≥350〔纵向〕;≥250〔横向〕。最年夜拉力时延长率〔%〕≥30〔纵向〕;≥30〔横向〕。高温柔度〔0C〕-18。厚,r=15mm弯1800,无裂纹。不透水性压力,≥30min不透水。3〕聚苯板:所用聚苯板材料的表不雅密度≥32kg/m3〕,导热系数,在10%形变下的紧缩应力≥250KPa,吸水率≤1%〔体积比〕,含水率≤0.06%〔体积比〕,应有质量证明文件跟测验讲演。板的形状根本平坦,无严峻凹凸不平,厚度同意偏向为5%,且不年夜于4mm。休息力预备打算投入休息力:防水工30人,抹灰工:30人,普工50人,机工8人。机具预备机具称号数目机具称号数目施工升落机1手推车5辆搅拌机2台刮杠10把平板振捣器2台铁锹30把喷灯10把铲刀20把压辊10把灭火器6个扫帚20把现场预备构造工程验收终了,伸出屋面的管道、装备或预埋件已装置终了,功课面已清算洁净,屋面四周防护装备完全。施...
