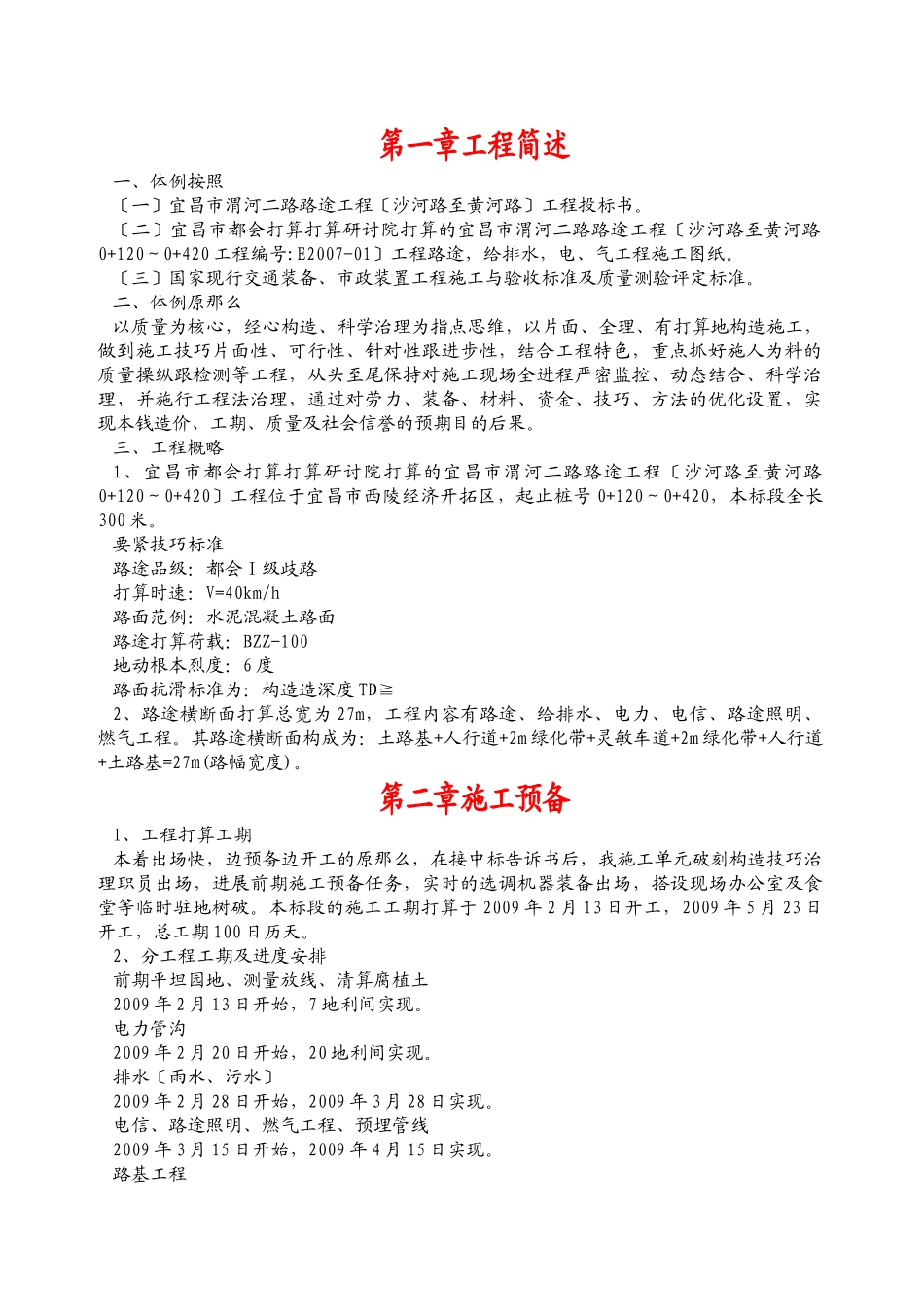

第一章工程简述一、体例按照〔一〕宜昌市渭河二路路途工程〔沙河路至黄河路〕工程投标书
〔二〕宜昌市都会打算打算研讨院打算的宜昌市渭河二路路途工程〔沙河路至黄河路0+120~0+420工程编号:E2007-01〕工程路途,给排水,电、气工程施工图纸
〔三〕国家现行交通装备、市政装置工程施工与验收标准及质量测验评定标准
二、体例原那么以质量为核心,经心构造、科学治理为指点思维,以片面、全理、有打算地构造施工,做到施工技巧片面性、可行性、针对性跟进步性,结合工程特色,重点抓好施人为料的质量操纵跟检测等工程,从头至尾保持对施工现场全进程严密监控、动态结合、科学治理,并施行工程法治理,通过对劳力、装备、材料、资金、技巧、方法的优化设置,实现本钱造价、工期、质量及社会信誉的预期目的后果
三、工程概略1、宜昌市都会打算打算研讨院打算的宜昌市渭河二路路途工程〔沙河路至黄河路0+120~0+420〕工程位于宜昌市西陵经济开拓区,起止桩号0+120~0+420,本标段全长300米
要紧技巧标准路途品级:都会Ⅰ级歧路打算时速:V=40km/h路面范例:水泥混凝土路面路途打算荷载:BZZ-100地动根本烈度:6度路面抗滑标准为:构造造深度TD≧2、路途横断面打算总宽为27m,工程内容有路途、给排水、电力、电信、路途照明、燃气工程
其路途横断面构成为:土路基+人行道+2m绿化带+灵敏车道+2m绿化带+人行道+土路基=27m(路幅宽度)
第二章施工预备1、工程打算工期本着出场快,边预备边开工的原那么,在接中标告诉书后,我施工单元破刻构造技巧治理职员出场,进展前期施工预备任务,实时的选调机器装备出场,搭设现场办公室及食堂等临时驻地树破

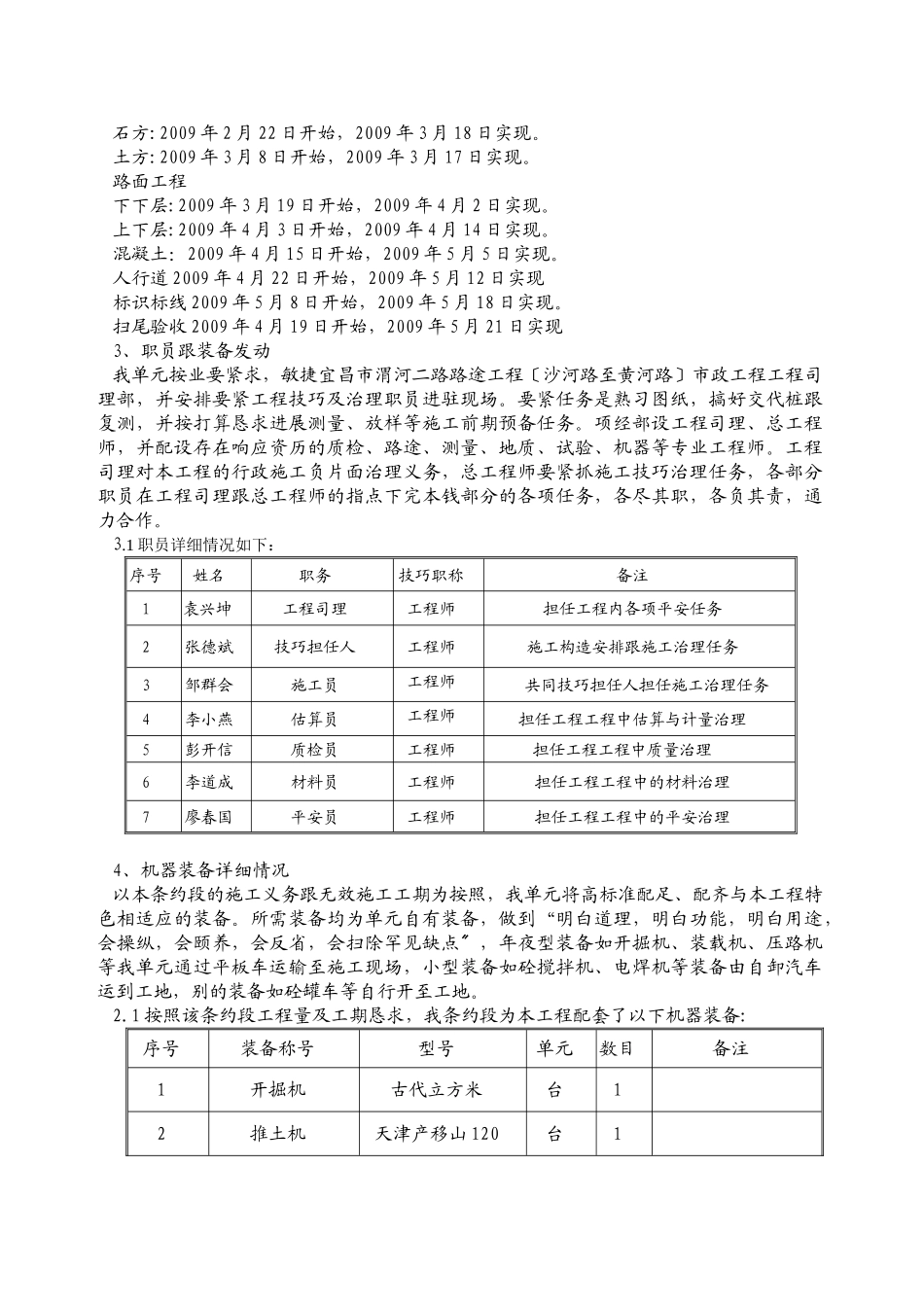

本标段的施工工期打算于2009年2月13日开工,2009年5月23日开工,总工期100日历天
2、分工程工期及进度安排前期平坦园地、测量放线、清算腐植土2009年2月13日
