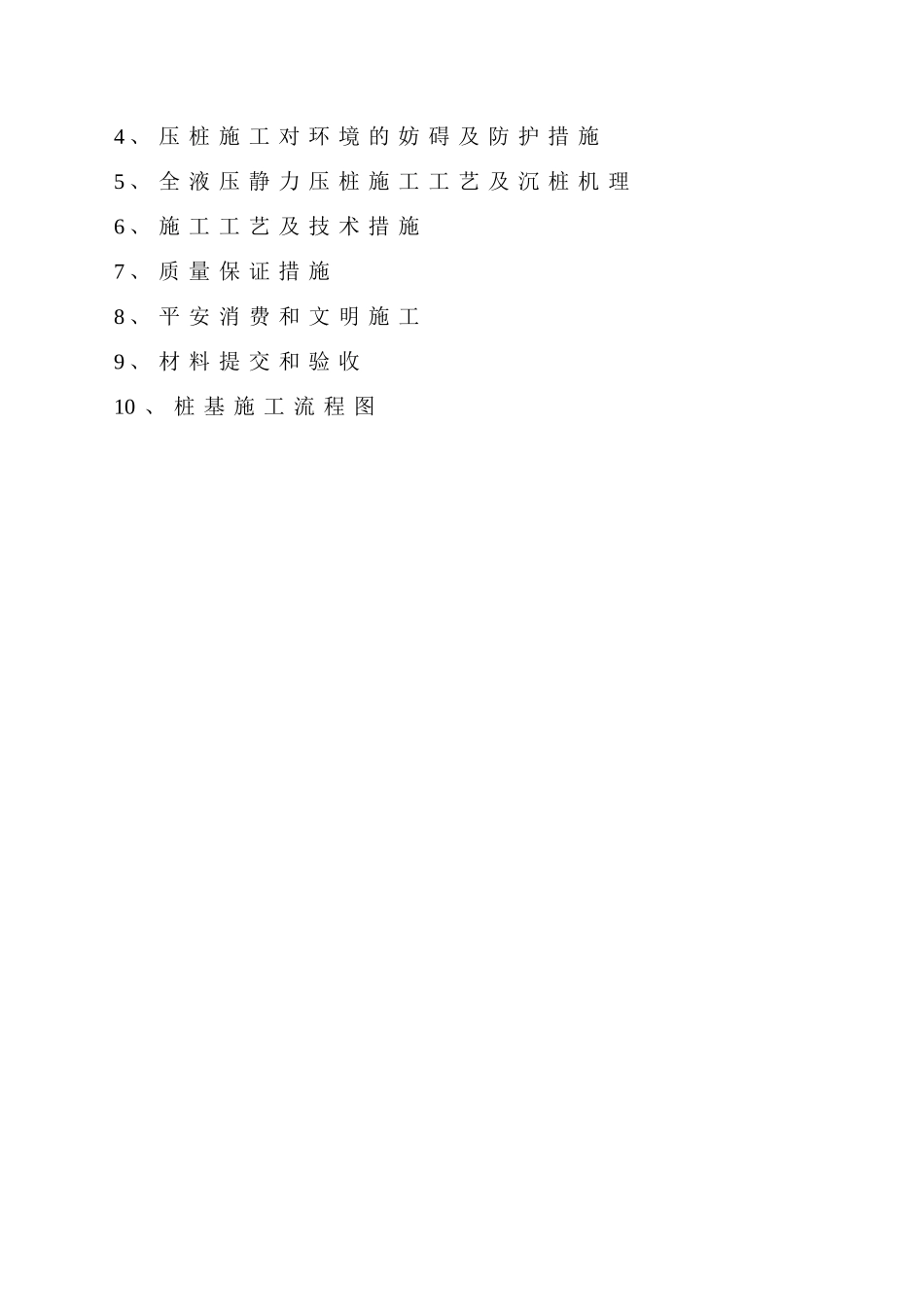

3M新桥工厂930新建厂房桩基施工组织设计××××2007年6月01日目录1、概述2、施工部署3、施工组织治理4、压桩施工对环境的妨碍及防护措施5、全液压静力压桩施工工艺及沉桩机理6、施工工艺及技术措施7、质量保证措施8、平安消费和文明施工9、材料提交和验收10、桩基施工流程图3M新桥工厂930新建厂房桩基工程施工组织设计1、工程概述1
1工程概况:3M新桥工厂930新建厂房桩基工程3M总承包单位:××××施工单位:××××交通运输条件:本工程位于凇江新桥民益路、新庙路口,交通便利
环境及场地条件:本工程拟建场地根本平坦,外表为杂填土,地下可能有障碍物
施工前甲方应使施工现场具备以下条件:A
做到施工现场“三通一平”,目前场地根本平坦
施工区域地下地上障碍物予以去除,以确保桩位精确及防止造成桩身损坏
依照压桩荷载大小,施工场地宜铺设道渣层,同时夯实
供电、供水甲方提供250KW电力(设备210KW、照明20KW、生活20KW)和生活用水满足施工要求
工程地质条件:(详见地质勘察报告)1
3设计技术要求:本工程桩套用图集为《先张法预力混凝土管桩》(DBJT08-92-2000),共555根,其中包括试桩3根
详见下表:房号桩规格数量(根)±决对标高(M)桩顶相对标高(M)桩顶绝对标高(M)单桩抗压承载力(KN)厂房新建PHC-A400-(80)-3732376PHC-A400-(80)-355201350PHC-A400-(80)-28327502
施工部署地上地下障碍物去除施工场地根本平坦
为确保压桩工程质量,压桩前必须对施工区障碍物进展去除,去除后用道渣回填并压实
压桩机最小工作面为5米,即边桩5米范围内不得有地上或空间障碍物
2暗浜处清理压桩施工对场地要求较高,由于场地的好坏直截了当妨碍沉桩的施工质量,特别是管桩施工由于场地沉陷等不利要素,在土体挤压作用
