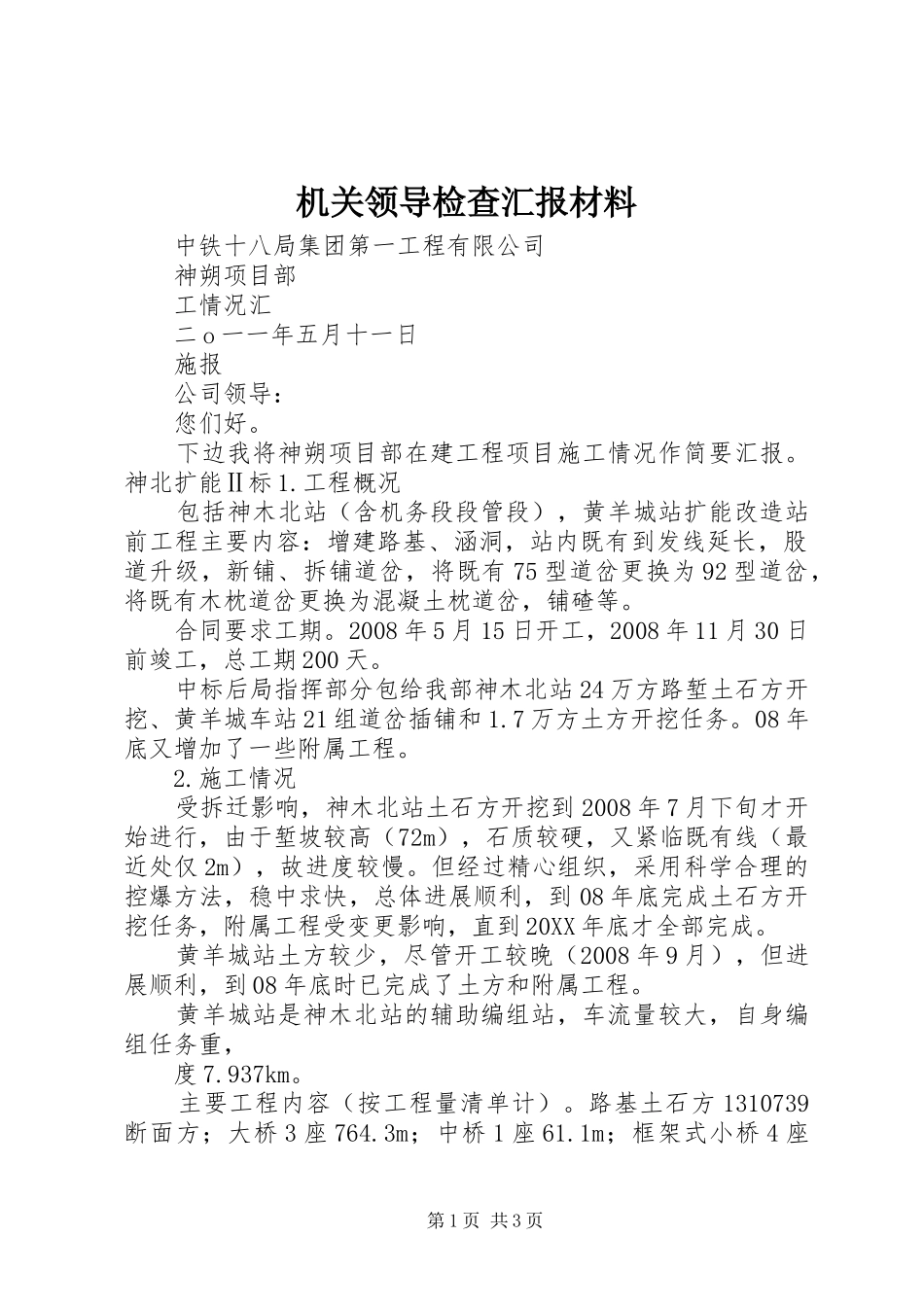

机关领导检查汇报材料中铁十八局集团第一工程有限公司神朔项目部工情况汇二o一一年五月十一日施报公司领导:您们好
下边我将神朔项目部在建工程项目施工情况作简要汇报
神北扩能Ⅱ标1
工程概况包括神木北站(含机务段段管段),黄羊城站扩能改造站前工程主要内容:增建路基、涵洞,站内既有到发线延长,股道升级,新铺、拆铺道岔,将既有75型道岔更换为92型道岔,将既有木枕道岔更换为混凝土枕道岔,铺碴等
合同要求工期
2008年5月15日开工,2008年11月30日前竣工,总工期200天
中标后局指挥部分包给我部神木北站24万方路堑土石方开挖、黄羊城车站21组道岔插铺和1
7万方土方开挖任务
08年底又增加了一些附属工程
施工情况受拆迁影响,神木北站土石方开挖到2008年7月下旬才开始进行,由于堑坡较高(72m),石质较硬,又紧临既有线(最近处仅2m),故进度较慢
但经过精心组织,采用科学合理的控爆方法,稳中求快,总体进展顺利,到08年底完成土石方开挖任务,附属工程受变更影响,直到20XX年底才全部完成
黄羊城站土方较少,尽管开工较晚(2008年9月),但进展顺利,到08年底时已完成了土方和附属工程
黄羊城站是神木北站的辅助编组站,车流量较大,自身编组任务重,度7

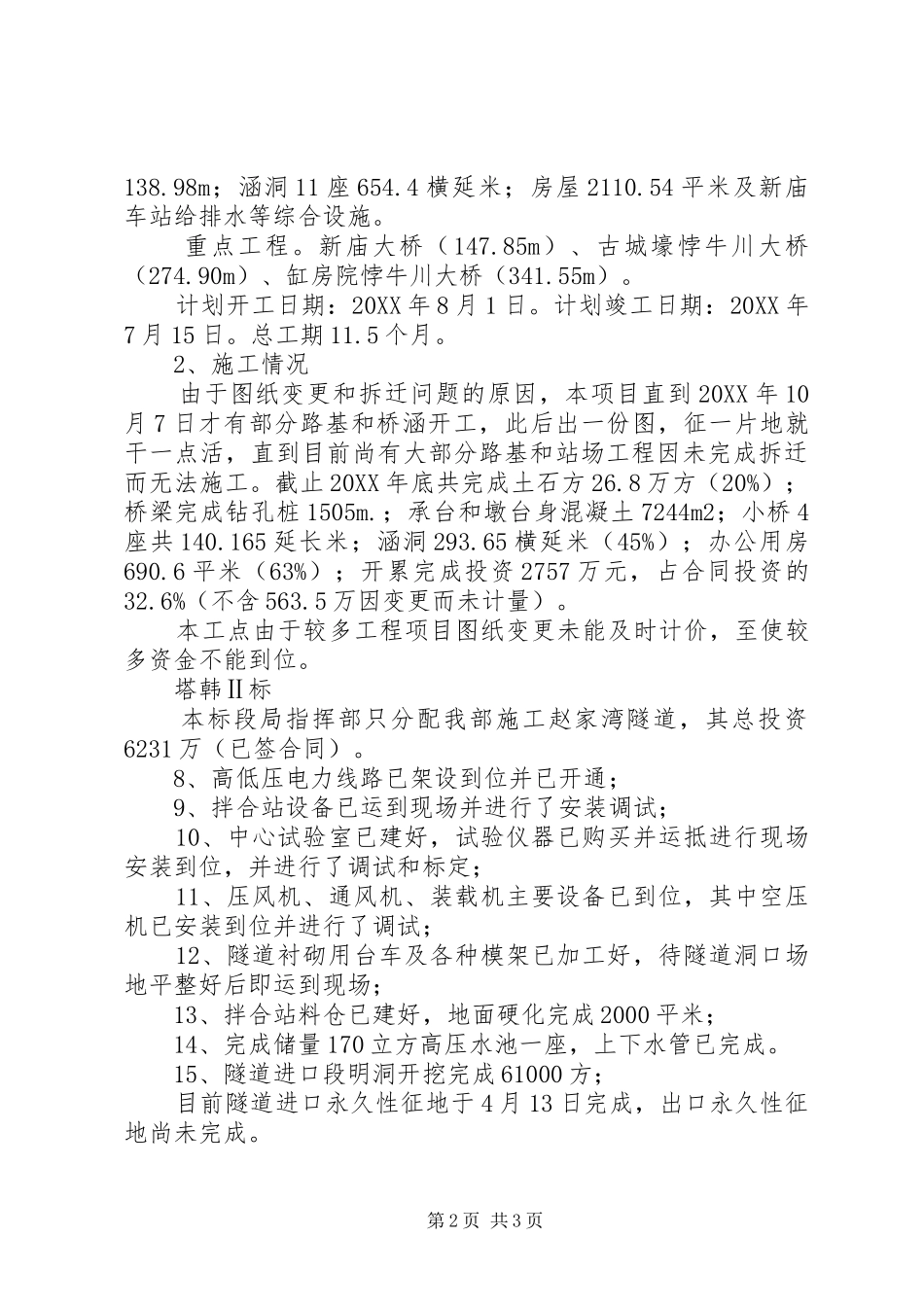

主要工程内容(按工程量清单计)
路基土石方1310739断面方;大桥3座764
3m;中桥1座61
1m;框架式小桥4座第1页共3页138
98m;涵洞11座654
4横延米;房屋2110
54平米及新庙车站给排水等综合设施
新庙大桥(147
85m)、古城壕悖牛川大桥(274
90m)、缸房院悖牛川大桥(341
计划开工日期:20XX年8月1日
计划竣工日期:20XX年7月15日
2、施工情况由于图纸变更和拆迁问题的原因,本项目直到20XX年10月7日才有部分路基和桥涵开工,
