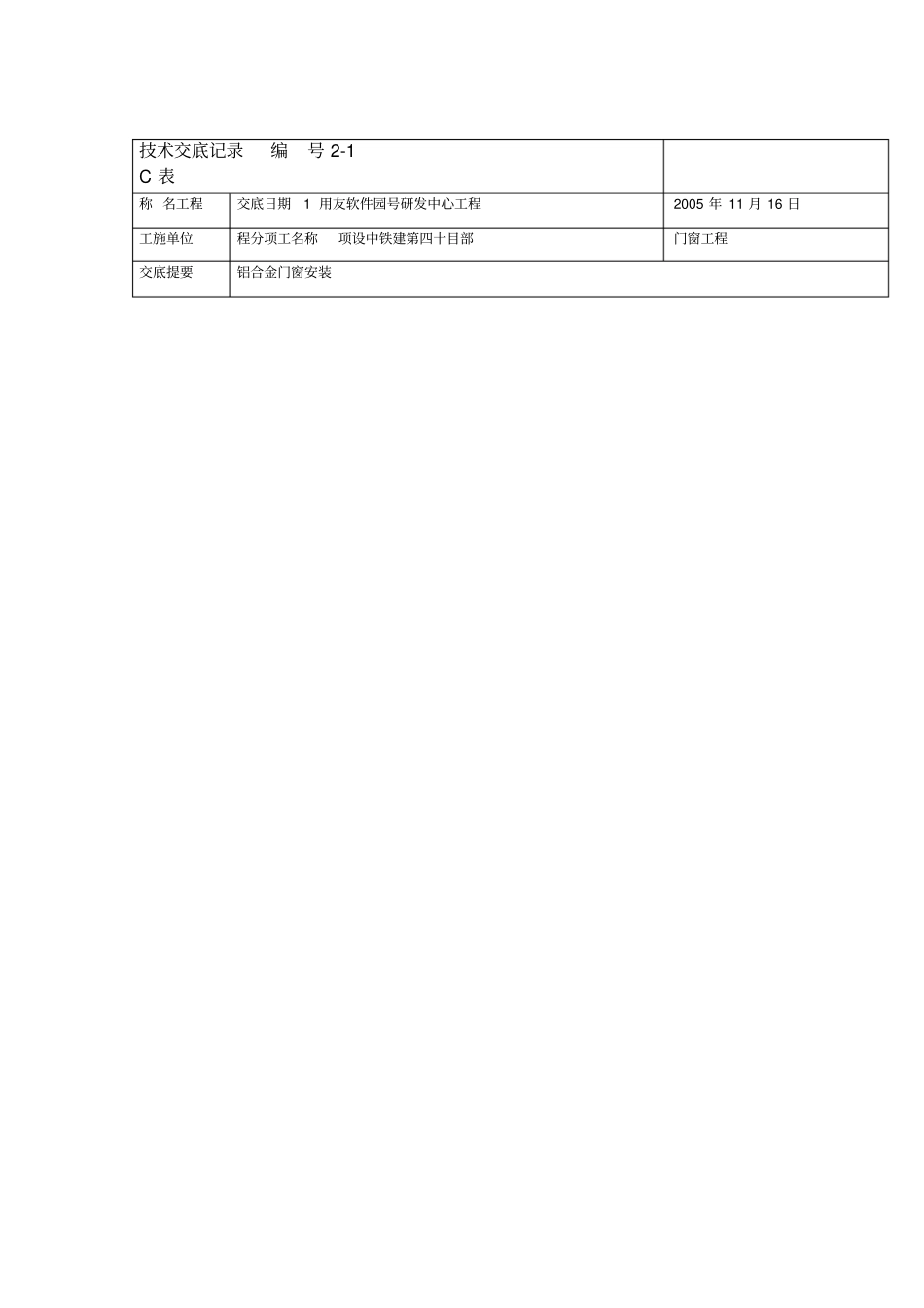

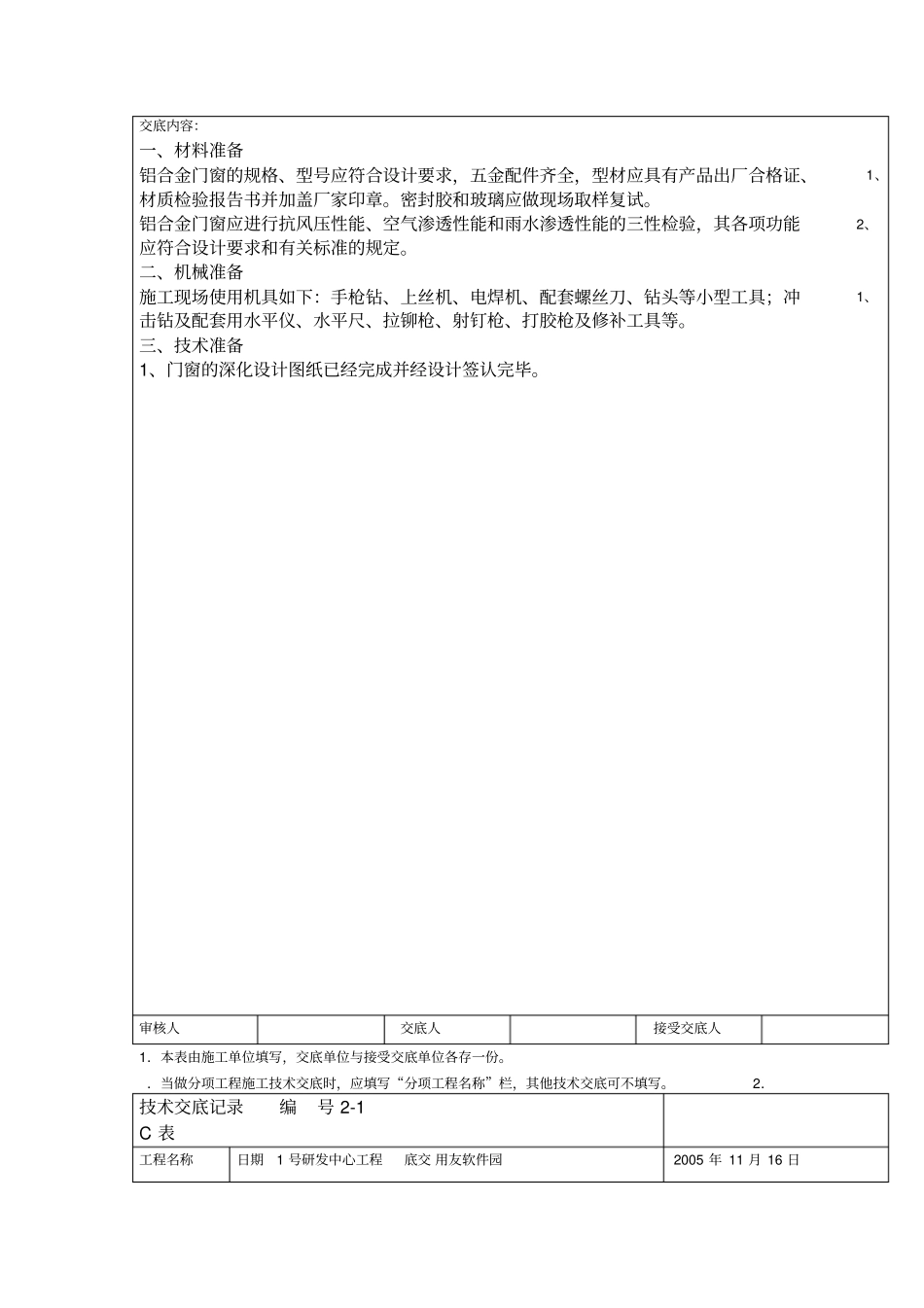

技术交底记录编号2-1C表称名工程交底日期1用友软件园号研发中心工程2005年11月16日工施单位程分项工名称项设中铁建第四十目部门窗工程交底提要铝合金门窗安装交底内容:一、材料准备铝合金门窗的规格、型号应符合设计要求,五金配件齐全,型材应具有产品出厂合格证、1、材质检验报告书并加盖厂家印章
密封胶和玻璃应做现场取样复试
铝合金门窗应进行抗风压性能、空气渗透性能和雨水渗透性能的三性检验,其各项功能2、应符合设计要求和有关标准的规定
二、机械准备施工现场使用机具如下:手枪钻、上丝机、电焊机、配套螺丝刀、钻头等小型工具;冲1、击钻及配套用水平仪、水平尺、拉铆枪、射钉枪、打胶枪及修补工具等
三、技术准备1、门窗的深化设计图纸已经完成并经设计签认完毕
审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份
.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

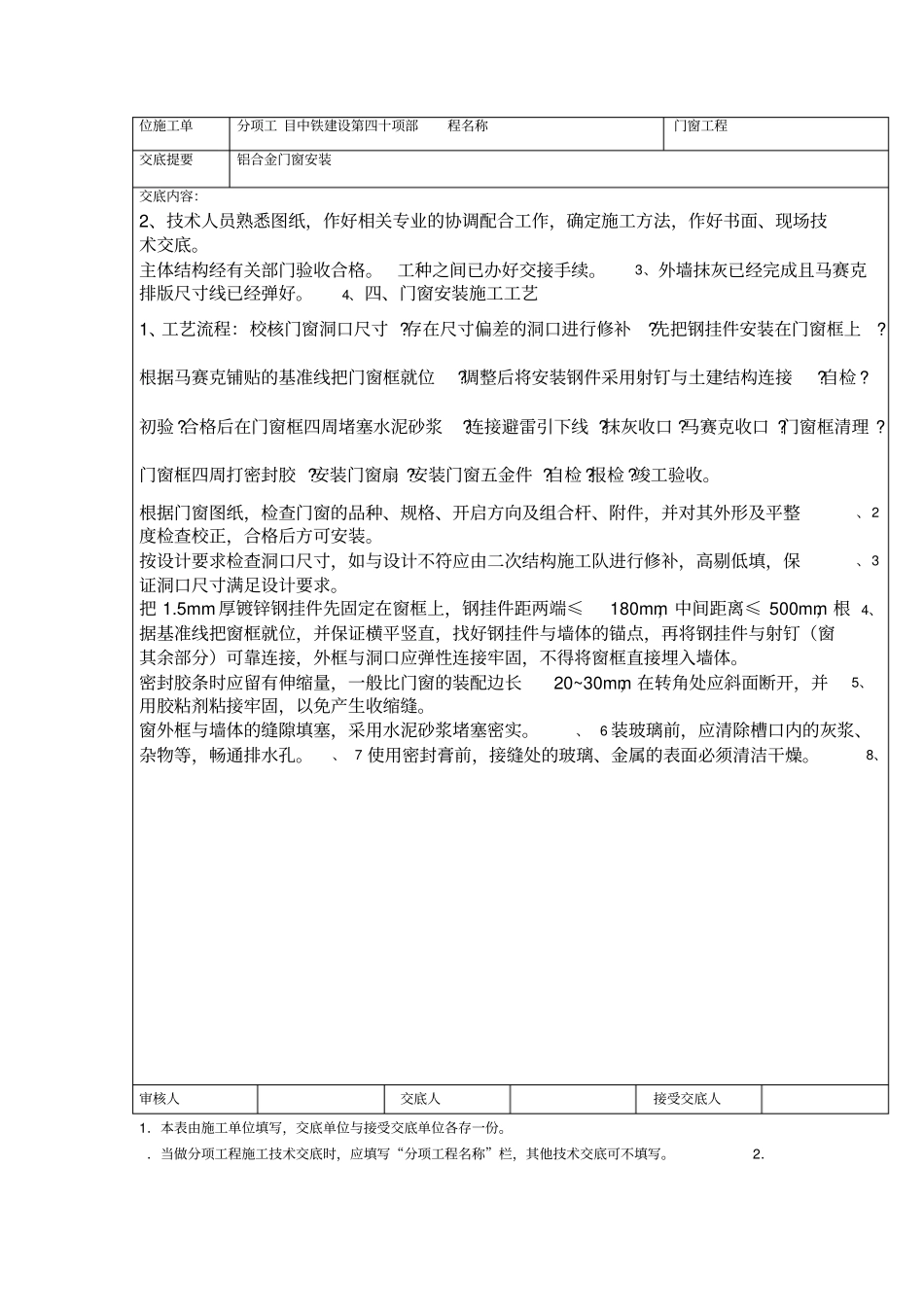

2.技术交底记录编号2-1C表工程名称日期1号研发中心工程底交用友软件园2005年11月16日位施工单分项工目中铁建设第四十项部程名称门窗工程交底提要铝合金门窗安装交底内容:2、技术人员熟悉图纸,作好相关专业的协调配合工作,确定施工方法,作好书面、现场技术交底
主体结构经有关部门验收合格
工种之间已办好交接手续
3、外墙抹灰已经完成且马赛克排版尺寸线已经弹好
4、四、门窗安装施工工艺1、工艺流程:校核门窗洞口尺寸
存在尺寸偏差的洞口进行修补
先把钢挂件安装在门窗框上
根据马赛克铺贴的基准线把门窗框就位
调整后将安装钢件采用射钉与土建结构连接
合格后在门窗框四周堵塞水泥砂浆
连接避雷引下线
门窗框四周打密封胶
安装门窗五金件
根据门窗图纸,检查门窗的品种、规格、开启方向及组合杆、附件,并对其外形及平整、2
