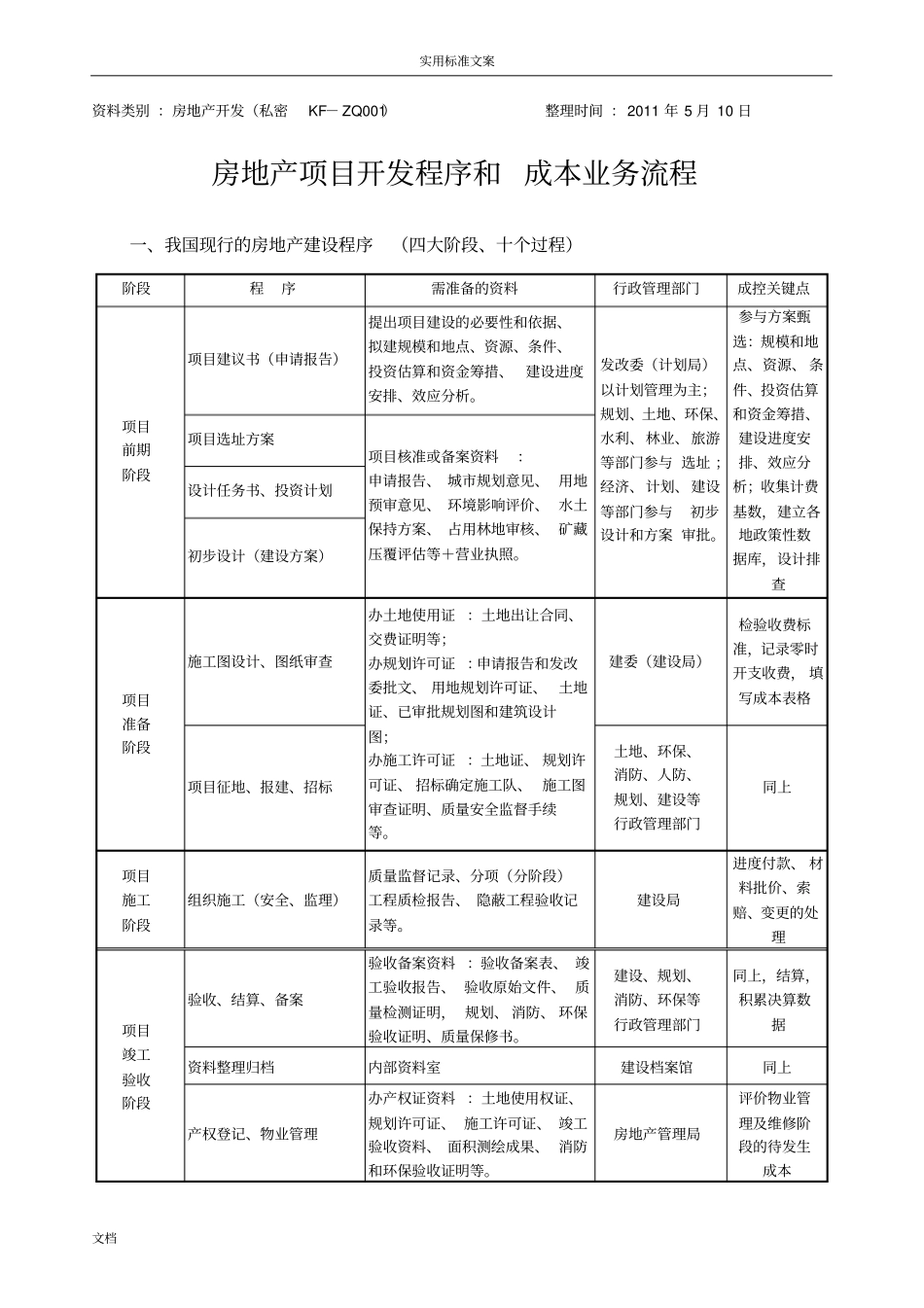

实用标准文案文档资料类别:房地产开发(私密KF-ZQ001)整理时间:2011年5月10日房地产项目开发程序和成本业务流程一、我国现行的房地产建设程序(四大阶段、十个过程)阶段程序需准备的资料行政管理部门成控关键点项目前期阶段项目建议书(申请报告)提出项目建设的必要性和依据、拟建规模和地点、资源、条件、投资估算和资金筹措、建设进度安排、效应分析
发改委(计划局)以计划管理为主;规划、土地、环保、水利、林业、旅游等部门参与选址;经济、计划、建设等部门参与初步设计和方案审批
参与方案甄选:规模和地点、资源、条件、投资估算和资金筹措、建设进度安排、效应分析;收集计费基数,建立各地政策性数据库,设计排查项目选址方案项目核准或备案资料:申请报告、城市规划意见、用地预审意见、环境影响评价、水土保持方案、占用林地审核、矿藏压覆评估等+营业执照
设计任务书、投资计划初步设计(建设方案)项目准备阶段施工图设计、图纸审查办土地使用证:土地出让合同、交费证明等;办规划许可证:申请报告和发改委批文、用地规划许可证、土地证、已审批规划图和建筑设计图;办施工许可证:土地证、规划许可证、招标确定施工队、施工图审查证明、质量安全监督手续等
建委(建设局)检验收费标准,记录零时开支收费,填写成本表格项目征地、报建、招标土地、环保、消防、人防、规划、建设等行政管理部门同上项目施工阶段组织施工(安全、监理)质量监督记录、分项(分阶段)工程质检报告、隐蔽工程验收记录等
建设局进度付款、材料批价、索赔、变更的处理项目竣工验收阶段验收、结算、备案验收备案资料:验收备案表、竣工验收报告、验收原始文件、质量检测证明,规划、消防、环保验收证明、质量保修书
建设、规划、消防、环保等行政管理部门同上,结算,积累决算数据资料整理归档内部资料室建设档案馆同上产权登记、物业管理办产权证资料:土地使用权证、规划许可证、施工许可证、竣工
