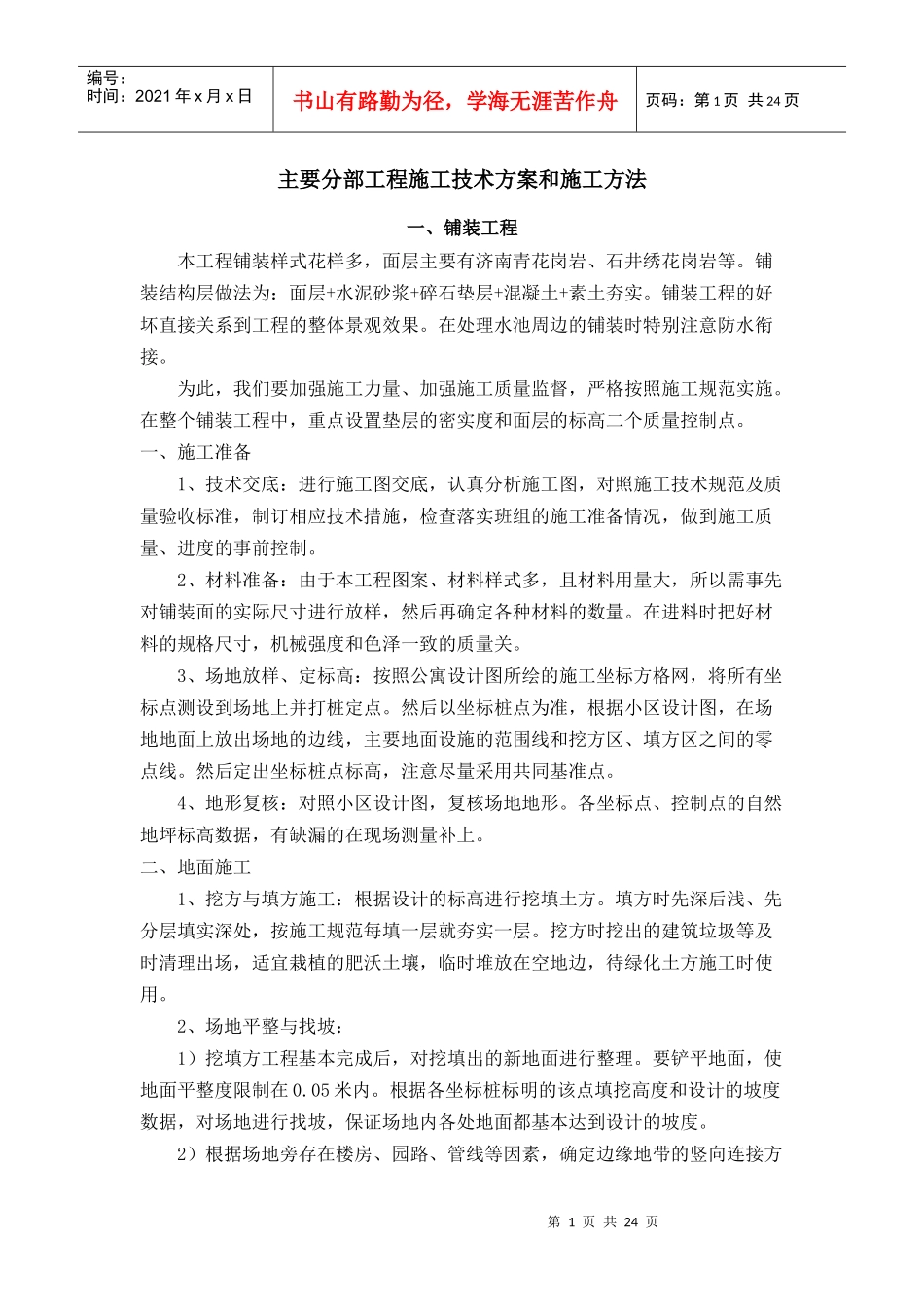

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页主要分部工程施工技术方案和施工方法一、铺装工程本工程铺装样式花样多,面层主要有济南青花岗岩、石井绣花岗岩等
铺装结构层做法为:面层+水泥砂浆+碎石垫层+混凝土+素土夯实
铺装工程的好坏直接关系到工程的整体景观效果
在处理水池周边的铺装时特别注意防水衔接
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施
在整个铺装工程中,重点设置垫层的密实度和面层的标高二个质量控制点
一、施工准备1、技术交底:进行施工图交底,认真分析施工图,对照施工技术规范及质量验收标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制
2、材料准备:由于本工程图案、材料样式多,且材料用量大,所以需事先对铺装面的实际尺寸进行放样,然后再确定各种材料的数量
在进料时把好材料的规格尺寸,机械强度和色泽一致的质量关
3、场地放样、定标高:按照公寓设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点
然后以坐标桩点为准,根据小区设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线
然后定出坐标桩点标高,注意尽量采用共同基准点
4、地形复核:对照小区设计图,复核场地地形
各坐标点、控制点的自然地坪标高数据,有缺漏的在现场测量补上
二、地面施工1、挖方与填方施工:根据设计的标高进行挖填土方
填方时先深后浅、先分层填实深处,按施工规范每填一层就夯实一层
挖方时挖出的建筑垃圾等及时清理出场,适宜栽植的肥沃土壤,临时堆放在空地边,待绿化土方施工时使用
2、场地平整与找坡:1)挖填方工程基本完成后,对挖填出的新地面进行整理
要铲平地面,使地面平整度限制在0
根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基
